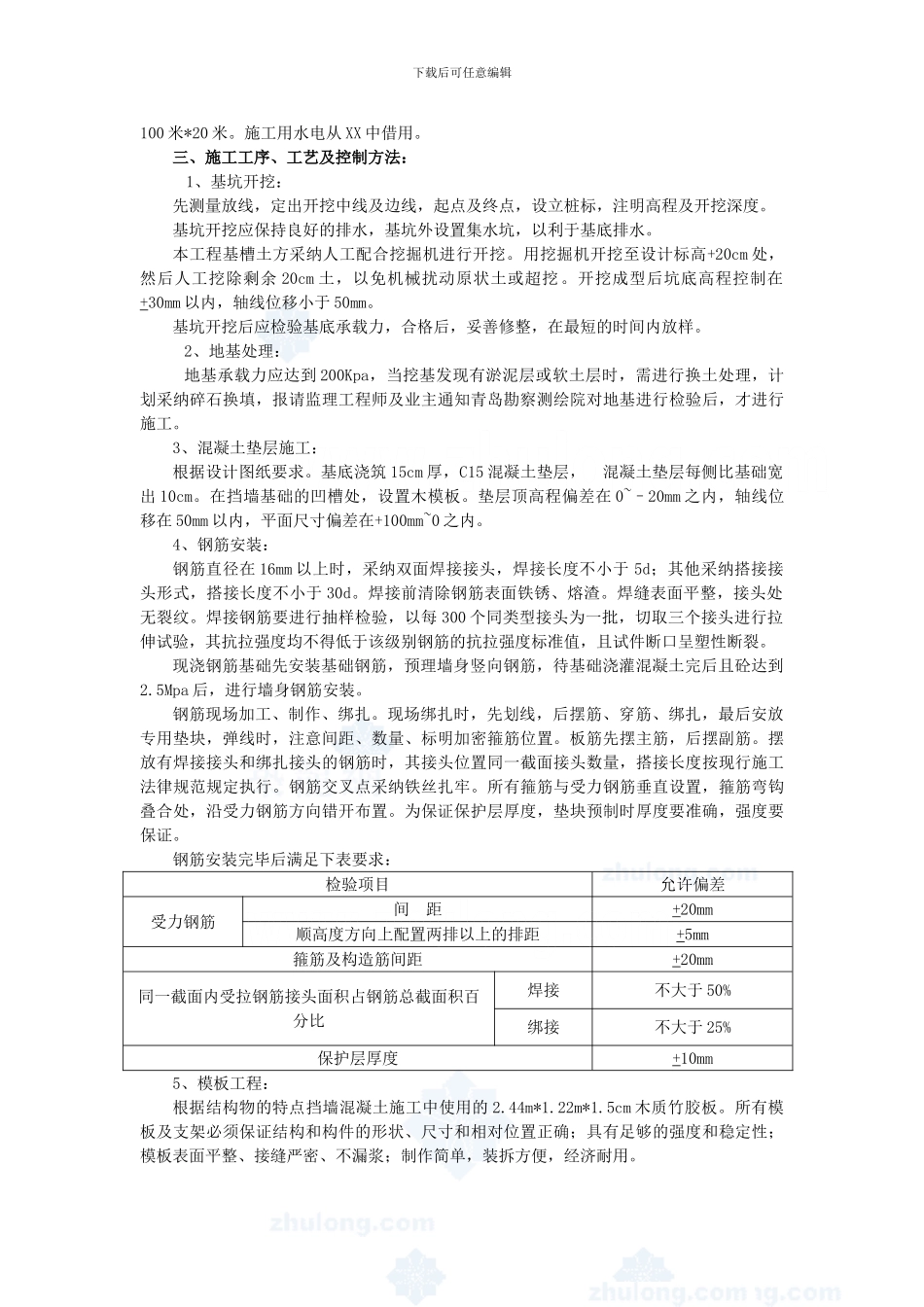

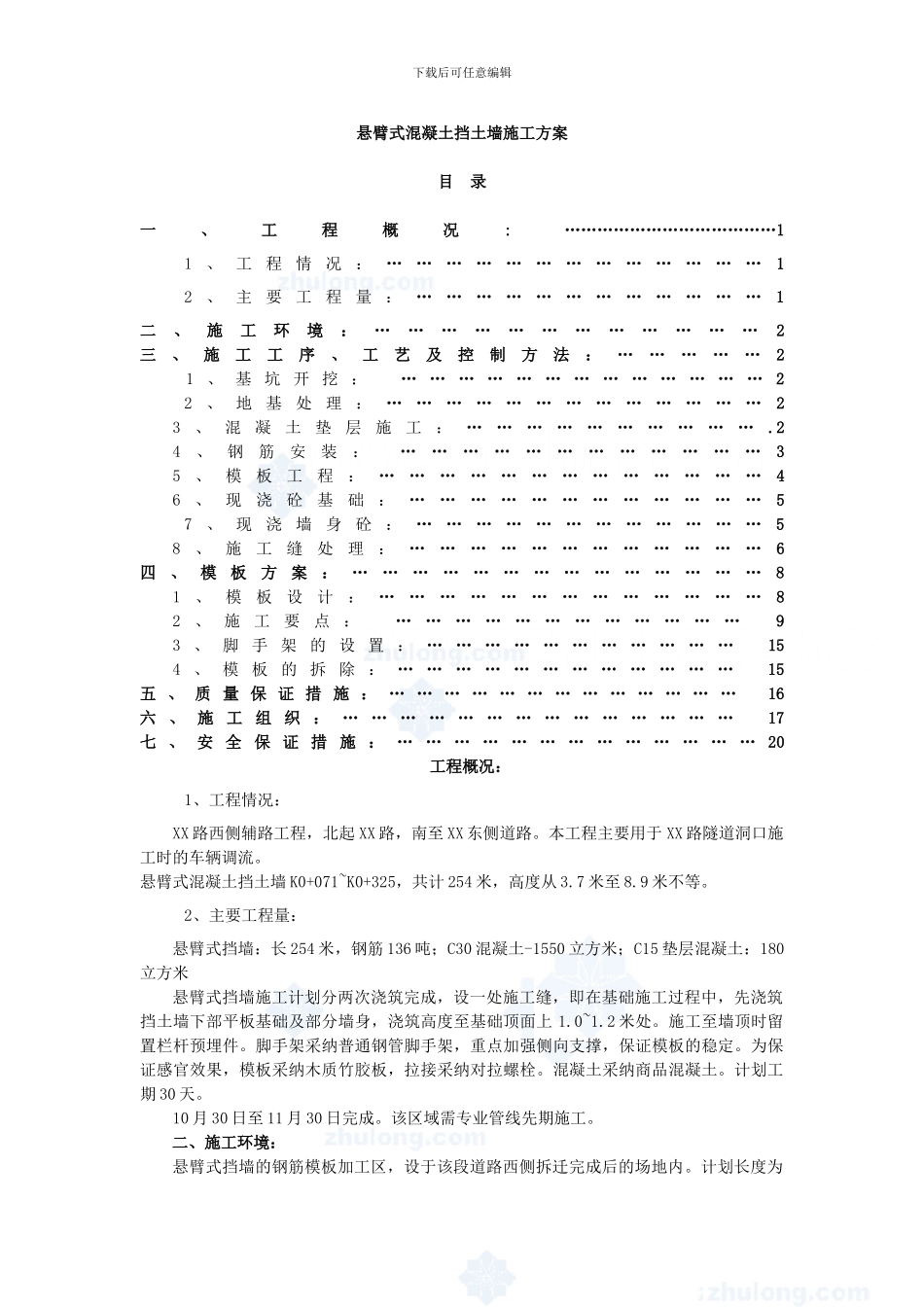

下载后可任意编辑悬臂式混凝土挡土墙施工方案目 录一、工程概况: …………………………………11、工程情况:…………………………………12、主要工程量:………………………………1二、施工环境:………………………………2三、施工工序、工艺及控制方法:……………21 、 基 坑 开 挖 : … … … … … … … … … … … … …22、地基处理:…………………………………23、混凝土垫层施工:………………………….24、钢筋安装: ………………………………35、模板工程:…………………………………46、现浇砼基础:………………………………57、现浇墙身砼:………………………………58、施工缝处理:………………………………6四、模板方案:……………………………………81、模板设计:…………………………………82、施工要点: ……………………………… 93 、 脚 手 架 的 设 置 :… … … … … … … … … … … 154 、 模 板 的 拆 除 : … … … … … … … … … … … … 15五 、 质 量 保 证 措 施 : … … … … … … … … … … … … … 16六 、 施 工 组 织 :… … … … … … … … … … … … … … 17七 、 安 全 保 证 措 施 : … … … … … … … … … … … … … 20 工程概况:1、工程情况:XX 路西侧辅路工程,北起 XX 路,南至 XX 东侧道路。本工程主要用于 XX 路隧道洞口施工时的车辆调流。悬臂式混凝土挡土墙 K0+071~K0+325,共计 254 米,高度从 3.7 米至 8.9 米不等。2、主要工程量:悬臂式挡墙:长 254 米,钢筋 136 吨;C30 混凝土-1550 立方米;C15 垫层混凝土:180立方米悬臂式挡墙施工计划分两次浇筑完成,设一处施工缝,即在基础施工过程中,先浇筑挡土墙下部平板基础及部分墙身,浇筑高度至基础顶面上 1.0~1.2 米处。施工至墙顶时留置栏杆预埋件。脚手架采纳普通钢管脚手架,重点加强侧向支撑,保证模板的稳定。为保证感官效果,模板采纳木质竹胶板,拉接采纳对拉螺栓。混凝土采纳商品混凝土。计划工期 30 天。10 月 30 日至 11 月 30 日完成。该区域需专业管线先期施工。二、施工环境:悬臂式挡墙的钢筋模板加工区,设于该段道路西侧拆迁完成后的场地内。计划长度为下载后可任意编辑100 米*20 米。施工用水电从 XX...
