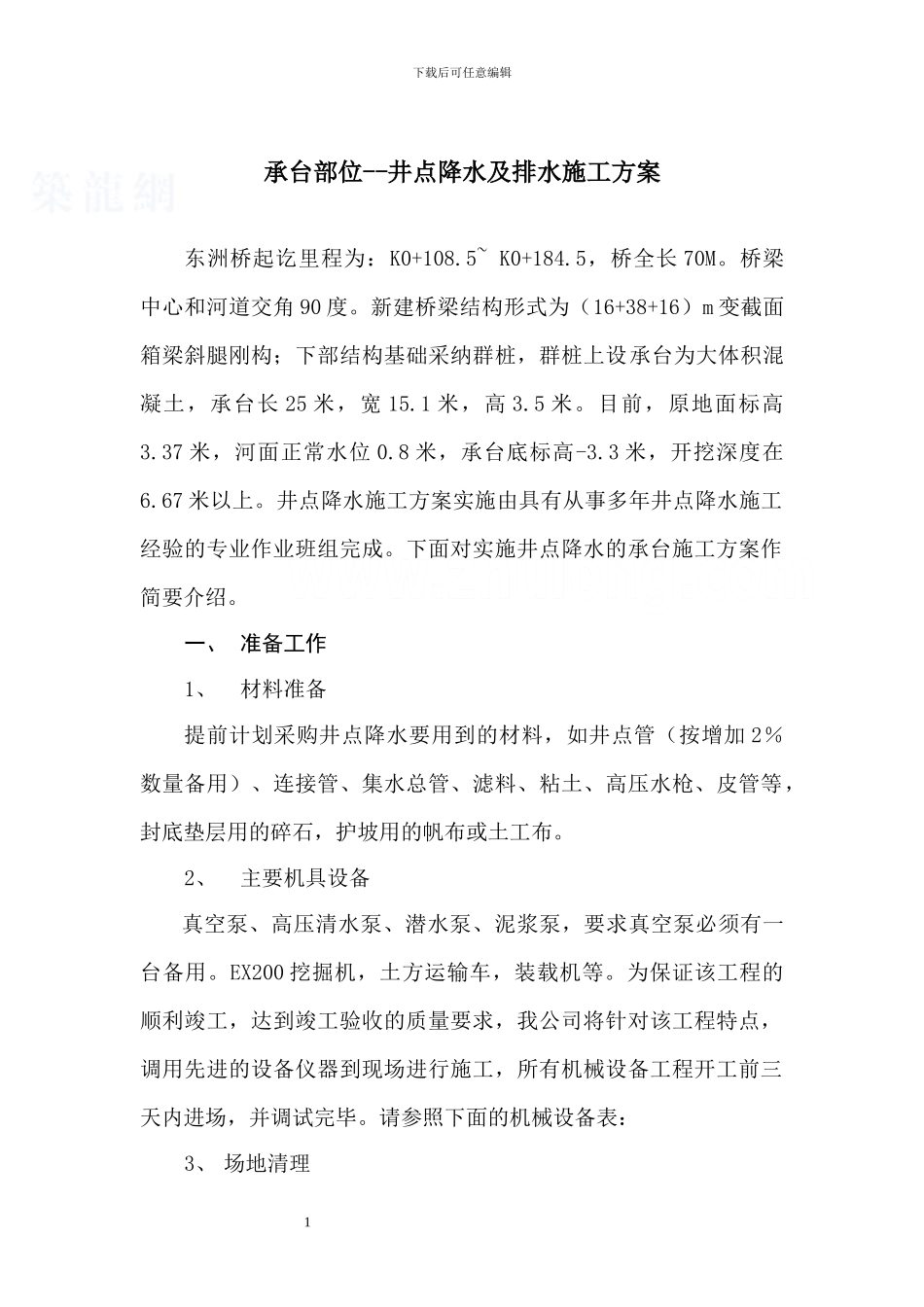

下载后可任意编辑承台部位--井点降水及排水施工方案东洲桥起讫里程为:K0+108
5~ K0+184
5,桥全长 70M
桥梁中心和河道交角 90 度
新建桥梁结构形式为(16+38+16)m 变截面箱梁斜腿刚构;下部结构基础采纳群桩,群桩上设承台为大体积混凝土,承台长 25 米,宽 15
1 米,高 3
目前,原地面标高3
37 米,河面正常水位 0
8 米,承台底标高-3
3 米,开挖深度在6
67 米以上
井点降水施工方案实施由具有从事多年井点降水施工经验的专业作业班组完成
下面对实施井点降水的承台施工方案作简要介绍
一、 准备工作1、材料准备提前计划采购井点降水要用到的材料,如井点管(按增加 2%数量备用)、连接管、集水总管、滤料、粘土、高压水枪、皮管等,封底垫层用的碎石,护坡用的帆布或土工布
2、主要机具设备真空泵、高压清水泵、潜水泵、泥浆泵,要求真空泵必须有一台备用
EX200 挖掘机,土方运输车,装载机等
为保证该工程的顺利竣工,达到竣工验收的质量要求,我公司将针对该工程特点,调用先进的设备仪器到现场进行施工,所有机械设备工程开工前三天内进场,并调试完毕

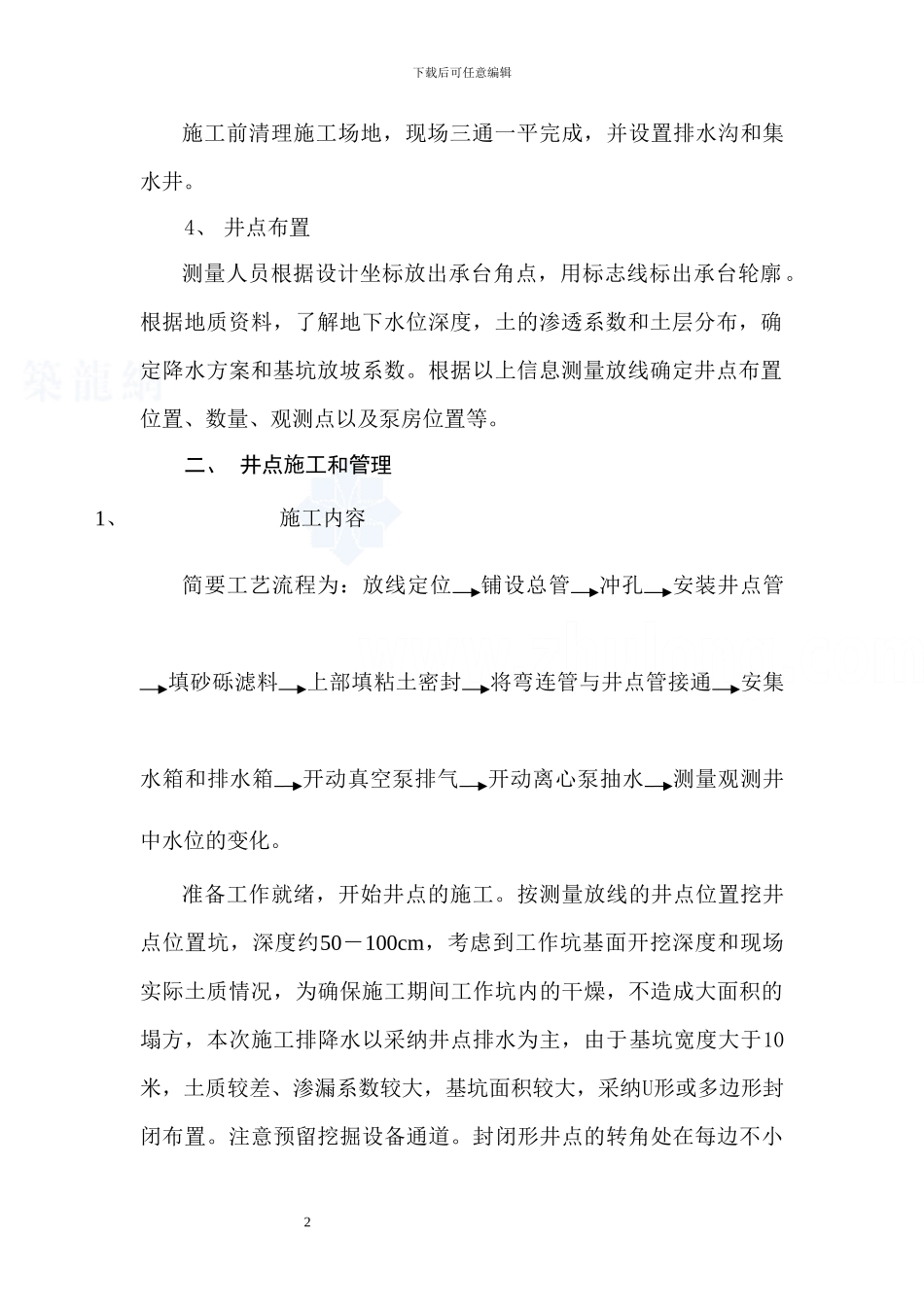

请参照下面的机械设备表:3、 场地清理 1下载后可任意编辑施工前清理施工场地,现场三通一平完成,并设置排水沟和集水井
4、 井点布置测量人员根据设计坐标放出承台角点,用标志线标出承台轮廓
根据地质资料,了解地下水位深度,土的渗透系数和土层分布,确定降水方案和基坑放坡系数
根据以上信息测量放线确定井点布置位置、数量、观测点以及泵房位置等
二、 井点施工和管理1、施工内容 简要工艺流程为:放线定位铺设总管冲孔安装井点管填砂砾滤料上部填粘土密封将弯连管与井点管接通安集水箱和排水箱开动真空泵排气开动离心泵抽水测量观测井中水位的变化
准备工作就绪,开始井点的施工
按测量放线的井点位置挖井点位置坑,深度约50-1
