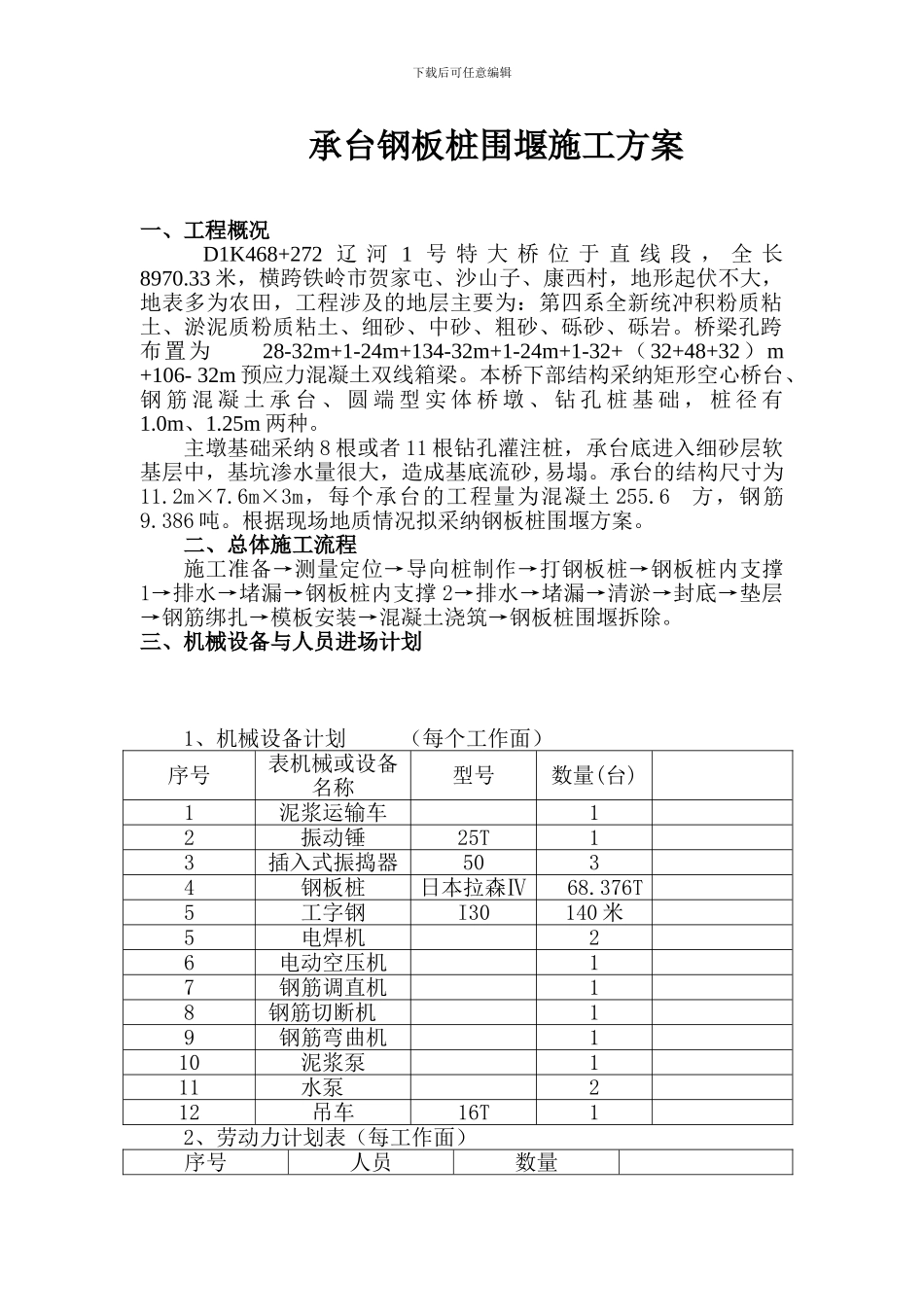

下载后可任意编辑承台钢板桩围堰施工方案一、工程概况 D1K468+272 辽 河 1 号 特 大 桥 位 于 直 线 段 , 全 长 8970
33 米,横跨铁岭市贺家屯、沙山子、康西村,地形起伏不大,地表多为农田,工程涉及的地层主要为:第四系全新统冲积粉质粘土、淤泥质粉质粘土、细砂、中砂、粗砂、砾砂、砾岩
桥梁孔跨布置为 28-32m+1-24m+134-32m+1-24m+1-32+(32+48+32)m +106- 32m 预应力混凝土双线箱梁
本桥下部结构采纳矩形空心桥台、钢 筋 混 凝 土 承 台 、 圆 端 型 实 体 桥 墩 、 钻 孔 桩 基 础 , 桩 径 有1
25m 两种
主墩基础采纳 8 根或者 11 根钻孔灌注桩,承台底进入细砂层软基层中,基坑渗水量很大,造成基底流砂,易塌
承台的结构尺寸为11
6m×3m,每个承台的工程量为混凝土 255
6 方,钢筋9
根据现场地质情况拟采纳钢板桩围堰方案
二、总体施工流程施工准备→测量定位→导向桩制作→打钢板桩→钢板桩内支撑1→排水→堵漏→钢板桩内支撑 2→排水→堵漏→清淤→封底→垫层→钢筋绑扎→模板安装→混凝土浇筑→钢板桩围堰拆除
三、机械设备与人员进场计划 1、机械设备计划 (每个工作面) 序号表机械或设备名称型号数量(台)1泥浆运输车12振动锤25T13插入式振捣器5034钢板桩日本拉森Ⅳ 68
376T5工字钢I30140 米5电焊机26电动空压机 17钢筋调直机 18钢筋切断机 19钢筋弯曲机110泥浆泵111水泵 212吊车16T12、劳动力计划表(每工作面)序号人员数量下载后可任意编辑1现场管理人员42钢筋工83混凝土工54模板工10四、钢板桩围堰施工方案1、钢板桩打入1
1 钢板桩的选用 本工程选用日本进口止水钢板桩进行施工,该钢板桩为小锁口,有很好的止水能力,
