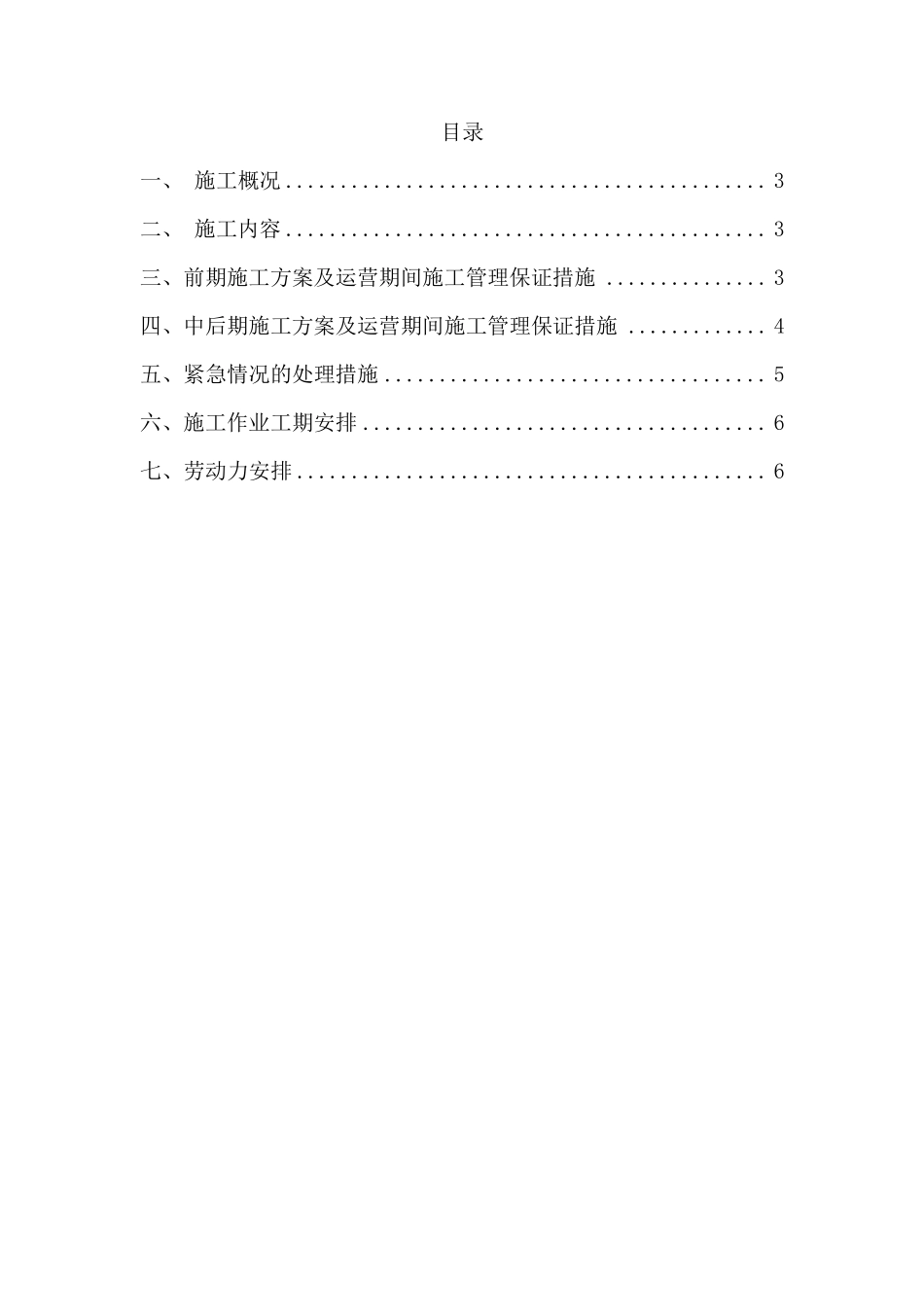

运营期安全施工方案及保障措施 工程名称:天津地铁6 号线工程(左江道站、梅江风景区站、会展中心站)內檐装饰装修工程十三标段 单位名称: 天津美图装饰设计工程有限公司 2018 年 6 月 目录 一、 施工概况
3 二、 施工内容
3 三、前期施工方案及运营期间施工管理保证措施
3 四、中后期施工方案及运营期间施工管理保证措施
4 五、紧急情况的处理措施
5 六、施工作业工期安排
6 七、劳动力安排
6 一、 施工概况 由我司承接的天津地铁 6 号线工程(左江道站、梅江风景区站、会展中心站)内檐装饰装修工程十三标段基本全部完工,现阶段仅剩左江道站 B、C 通道口即将进场施工,目前左江道站内已经进入运营阶段
二、 施工内容 此次进场施工的内容包括,通道内的地面铺设,墙面饰面板安装,顶面吊顶安装,灯具安装,出入口的扶梯及垂梯装饰工程,以及下一步地面附属部分的安装工程
三、前期施工方案及运营期间施工管理保证措施 由于我司前期由于顶面和墙面施工作业必须涉及动火焊接作业,特此我司组织企业安全技术负责人、项目经理、项目技术负责人、现场安全管理人员针对此次施工任务,制定了相关的方案与保证措施,进一步减少施工对运营期的影响,杜绝违规事件发生
1、因焊接作业的特殊性,施工时会产生少量有害气体,为保证站内人流的安全,我司在
