下载后可任意编辑一
1 体育馆钢网架整体爬升施工一
1爬升工艺设计1
方案选择网架拼装主要分空中组装和地面拼装两种,其中地面拼装高空作业少、易保证拼装质量
该工程采纳“地面拼装、液压整体爬升”的施工方案即网架支承柱采纳预制吊装,网架在地面拼装,网架支座上安装 GYD-35 型液压于斤顶,支承柱上部安装 Ф25 圆钢吊杆,千斤顶带着网架顺吊杆爬升,直至安装标高
千斤顶、吊杆及油路布置网架自重 119t,提升荷载 2100kN,网架最大支座反力 79
考虑网架在爬升中由于千斤顶回油下坠对吊杆的冲击振动和千斤顶受力的不均衡性 ,动力系数和不均衡系数均取 1
2,则最大支座反力为114
千斤顶最大起重量 35kN,按工作起重量考虑取 15~20kN
网架除 4 个角支座(受拉支座)不设千斤顶外,其余支座均按支座反力大小设 4~6 个千斤顶,共 186 个
每个支座设 4 根直径 25mm 的 A3 钢吊杆,采纳对焊接头,长度 12m,上端用螺栓固定于柱顶短钢柱上
经试验,吊杆屈服拉力为 130kN,破断拉力为200kN
吊杆最大负荷 38kN,安全系数 3
4,共安装吊杆 148 根
4 台 YKT-36 型液压控制台分别设在网架四角,油管采纳 Ф16 及 Ф8 高压胶管,支油管路及分油管路均为并联(图 6-10-1、6-10-2)一
2网架制作与拼装网架制作与拼装分二步进行
第一步是将全部杆件、节点在车间下料制作,并将一个方向的平面桁分成小单元(2 个节间),拼装后运至现场;第二步为现场组装(总拼)
按施工组织设计要求,在网架下弦节点位置间隔砌筑 37cm×37cm下载后可任意编辑砖支墩,高 80cm,中间起拱 10cm,砖墩顶面用水泥砂浆抹平找坡并弹出网格中心线

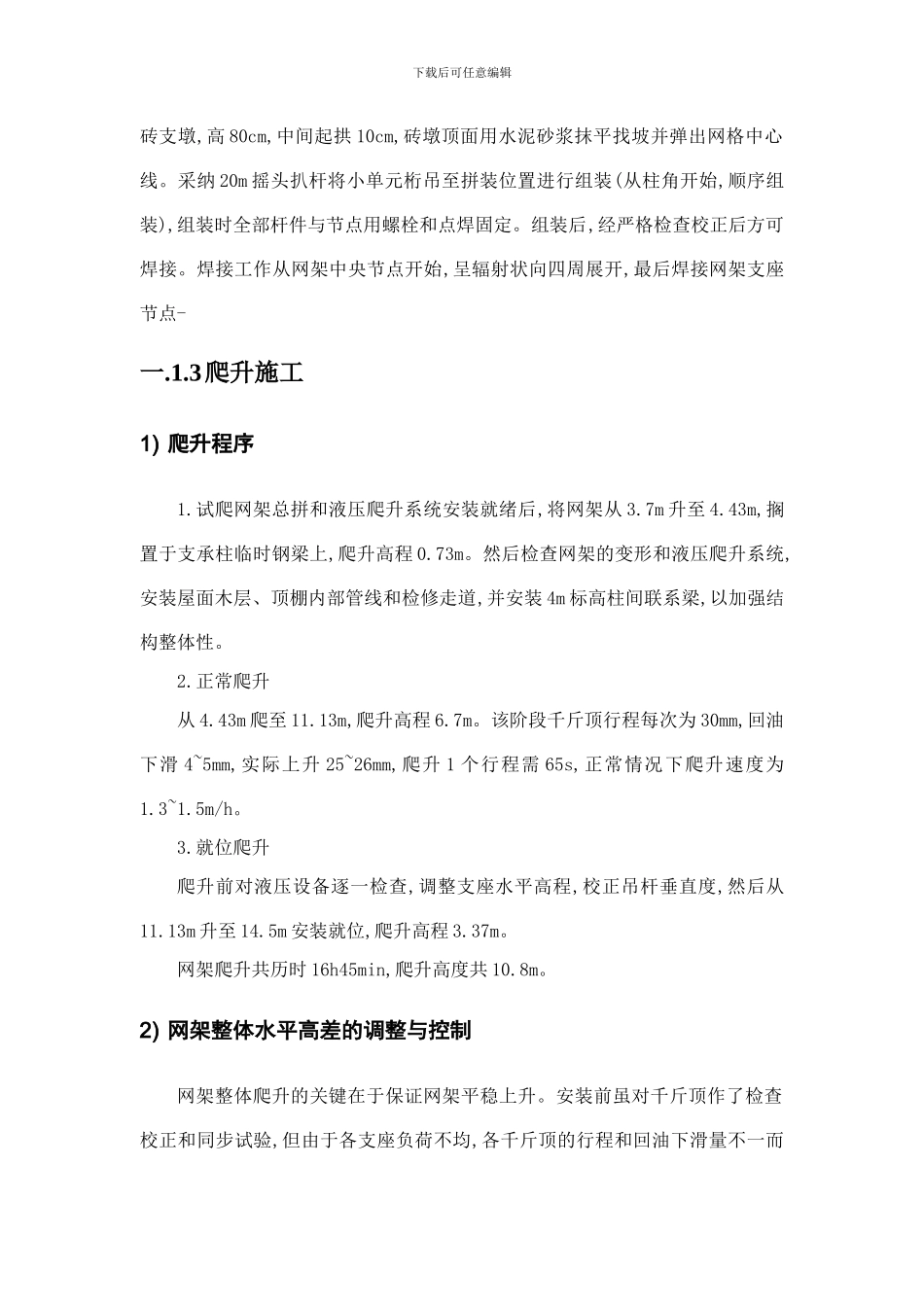

采纳 20m 摇头扒杆将小单元桁吊至拼装位置进行组装(从柱角开始,顺序组装),组装时全部
