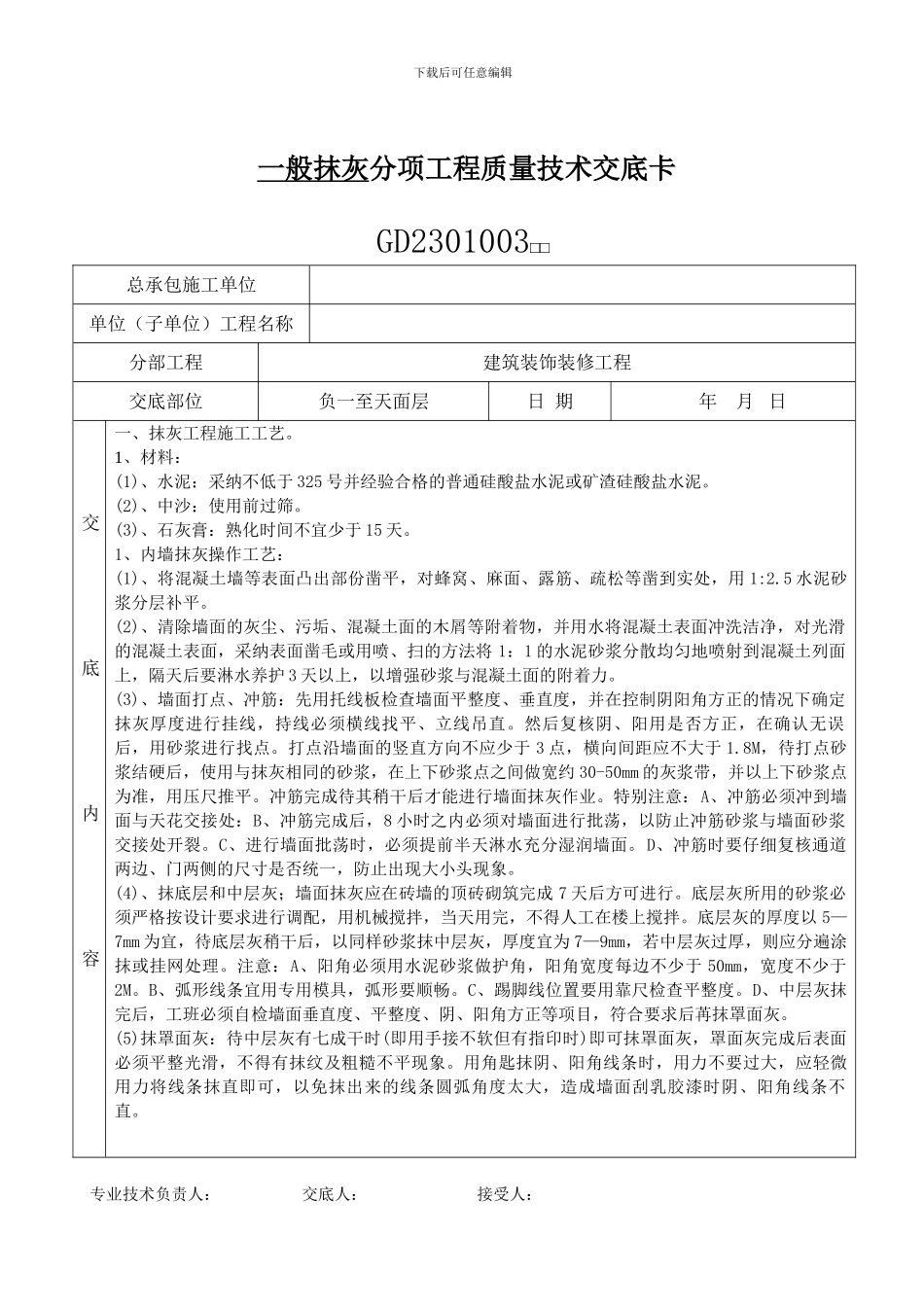

下载后可任意编辑一般抹灰分项工程质量技术交底卡 GD2301003□□总承包施工单位 单位(子单位)工程名称 分部工程建筑装饰装修工程交底部位负一至天面层日 期 年 月 日 交底内容一、抹灰工程施工工艺
1、材料:(1)、水泥:采纳不低于 325 号并经验合格的普通硅酸盐水泥或矿渣硅酸盐水泥
(2)、中沙:使用前过筛
(3)、石灰膏:熟化时间不宜少于 15 天
1、内墙抹灰操作工艺:(1)、将混凝土墙等表面凸出部份凿平,对蜂窝、麻面、露筋、疏松等凿到实处,用 1:2
5 水泥砂浆分层补平
(2)、清除墙面的灰尘、污垢、混凝土面的木屑等附着物,并用水将混凝土表面冲洗洁净,对光滑的混凝土表面,采纳表面凿毛或用喷、扫的方法将 1:1 的水泥砂浆分散均匀地喷射到混凝土列面上,隔天后要淋水养护 3 天以上,以增强砂浆与混凝土面的附着力
(3)、墙面打点、冲筋:先用托线板检查墙面平整度、垂直度,并在控制阴阳角方正的情况下确定抹灰厚度进行挂线,持线必须横线找平、立线吊直
然后复核阴、阳用是否方正,在确认无误后,用砂浆进行找点
打点沿墙面的竖直方向不应少于 3 点,横向间距应不大于 1
8M,待打点砂浆结硬后,使用与抹灰相同的砂浆,在上下砂浆点之间做宽约 30-50mm 的灰浆带,并以上下砂浆点为准,用压尺推平
冲筋完成待其稍干后才能进行墙面抹灰作业
特别注意:A、冲筋必须冲到墙面与天花交接处:B、冲筋完成后,8 小时之内必须对墙面进行批荡,以防止冲筋砂浆与墙面砂浆交接处开裂
C、进行墙面批荡时,必须提前半天淋水充分湿润墙面
D、冲筋时要仔细复核通道两边、门两侧的尺寸是否统一,防止出现大小头现象
(4)、抹底层和中层灰;墙面抹灰应在砖墙的顶砖砌筑完成 7 天后方可进行
底层灰所用的砂浆必须严格按设计要求进行调配,用机械搅拌,当天用完,不得人工在楼上搅拌
底层灰的厚度以 5—7mm 为宜,待
