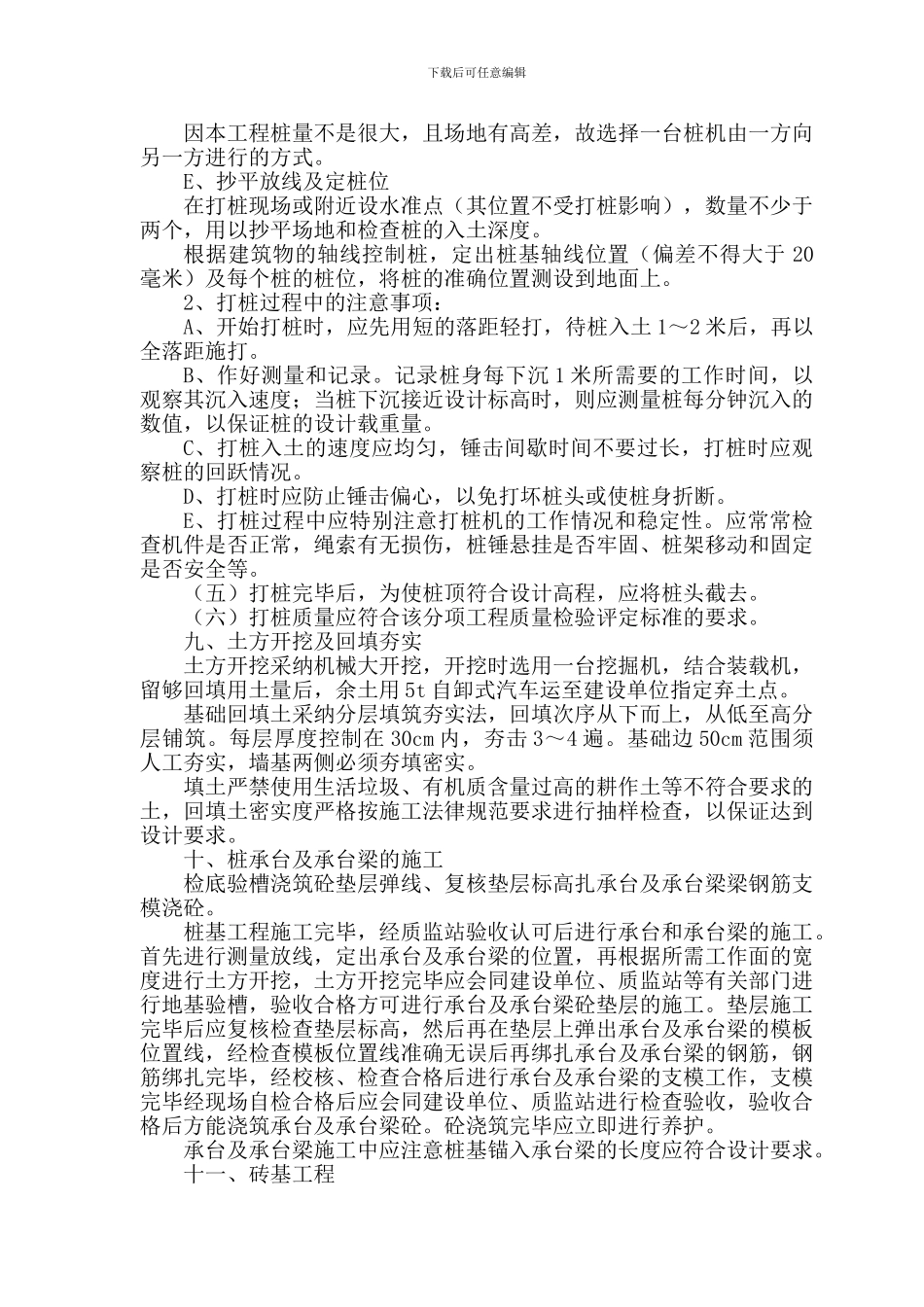

下载后可任意编辑七、主要施工方案方法(一)测量放线、轴线及标高控制① 定位放线进行定位放线前,应对场地进行平整。住宅楼与建筑红线关系放线,确定轴线的位置。根据建筑平面图上各轴线的位置关系放线得到其它各轴线的位置。② 用直角座标法放线测出各定位轴线桩及各轴线的交点桩后,用白灰放出各桩位线。③ 在施工中必须层层分中弹线,浇筑完基础及各层现浇板后,应及时校对轴线和标高,使其偏差在允许范围内,同时控制建筑物的竖向高差在 1/1000 以内,总高差不大于 20mm。(二)标高控制将设计给定的高程引至施工现场进行控制,将引出的标高引至永久性物体上并作好标记,标记点均匀分布,且每栋不少于 4 个,标出±000标高,用卷尺控制水平线,向上引测点,测点不少于 3 处,并用精密仪对引上来的标高进行闭合检查。八、基础工程(一)预制桩工程本工程基础采纳打入式预制桩基础,现浇钢筋混凝土桩承台,承台垫层底标高为±0.00 以下 2.15 米,高差较大,虽然设计±0.00 标高相当于绝对高程的数据未定,根据在此片施工的经验,决定实行先将土方开挖至承台垫层顶标高后再打桩。(二)基础工程施工工艺流程如下:土方开挖→打预制桩→承台垫层→承台扎筋、支模、浇混凝土→基础砖砌体→土方回填。(三)在施工图会审完毕后,由设计上根据地质资料和桩位布置图选定试桩桩长,施工现场按设计要求选定桩长并确定试桩日期,在试桩前将试桩所需预制桩运至现场并准备好打桩机械,到试桩之日通知设计、质监、建设单位人员到场根据试桩过程及结果确定桩长。(四)基础桩应选择由规模较大的厂家生产的桩,并要求提供相应的质量保证资料和技术资料,而且桩运至现场后应对其结构强度、主筋和箍筋及外观表面平整度等进行验收。桩堆放时应按规格、桩号分层叠置在平整坚实的地面上,支承点应设置在吊点及其附近,上下层垫块应在同一直线上,堆放层数不宜超过四层。桩的起吊应设计规定的吊点或环起吊,并在吊索和桩间加衬垫,起吊时应平稳提升,避开撞击和振动。1、打桩前的准备工作:A、清除地上及地下障碍物,平整场地。打桩前应处理地上和地下障碍物(如地下管线、旧有基础等)。桩机进场及移动范围内的场地应平整压实,以使地面有一定的承载力,并保证桩机的垂直度。施工场地及周围应保持排水沟畅通。B、材料、机具的准备及接通水源、电源。C、进行打桩试验,以便检验设备和工艺是否符合要求。根据法律规范规定,试桩不得少于 2 根。D、...
