下载后可任意编辑九、初步施工组织计划一、施工组织机构、施工总平面布置图、施工总体进度计划表1
1 单元划分根据港珠澳大桥珠海连接线先行工程沿线建设条件,结合施工工法,全线拟划分为海上桥梁段、海域明挖段隧道、口岸暗挖段隧道、陆域明挖段隧道四个单元,单元划分如表1
1-1全线施工单元划分表序号单元里程桩号长度(m)备注1海上桥梁段YK0+000~YK1+149
6961149
696珠澳口岸人工岛连接匝道、拱北湾大桥2海 域 明 挖 段隧道YK1+149
696~YK2+374
900ZK1+150
000~ZK2+384
0481225
204含人工岛3口 岸 暗 挖 段隧道YK2+374
900~YK2+660
105ZK2+384
048~ZK2+664
302285

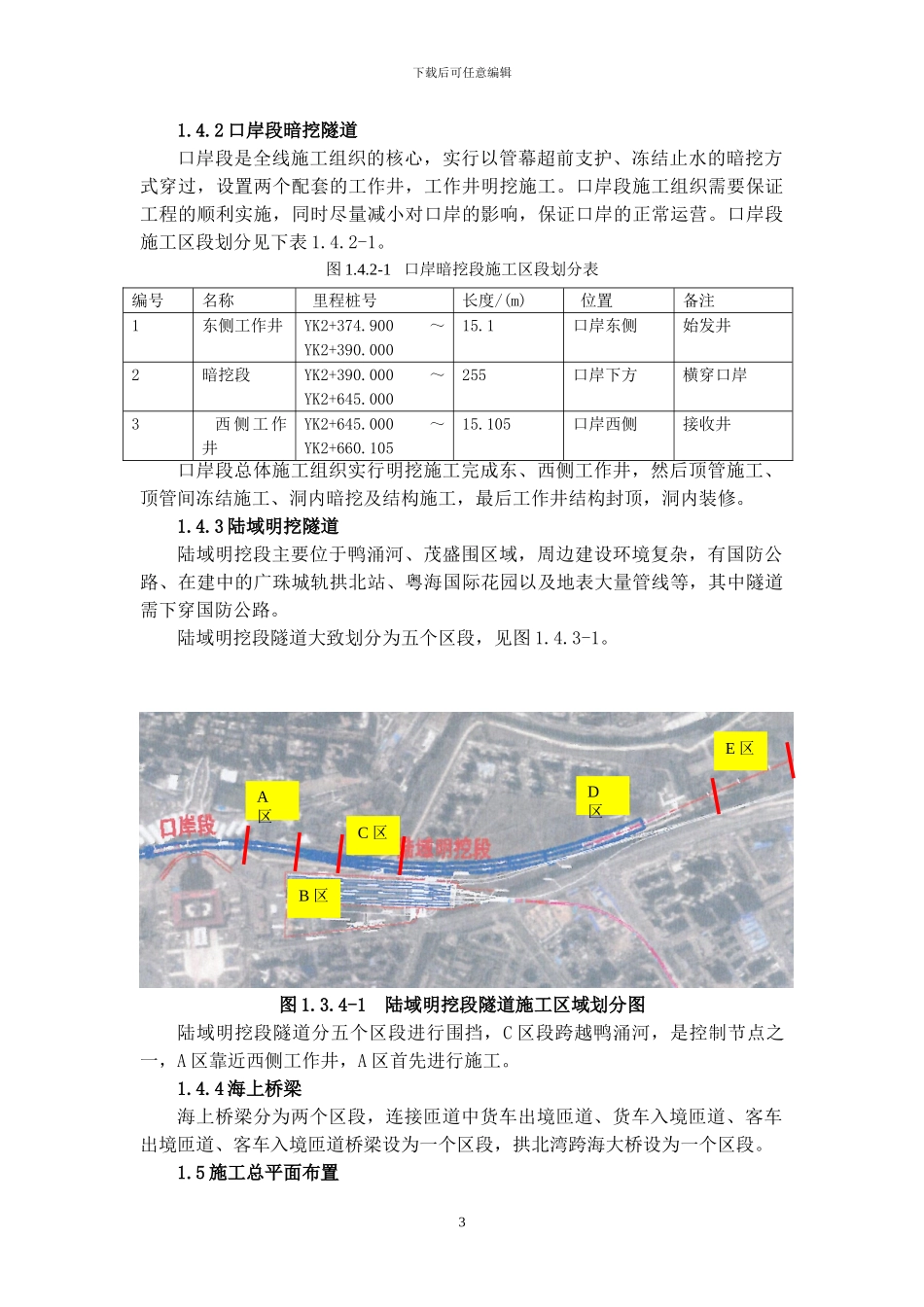

205包括两个工作井和255米暗挖段4陆 域 明 挖 段隧道YK2+660
105~YK3+890
000ZK2+664
302~ZK3+890
0001229
895包括鸭涌河、茂盛围区域1

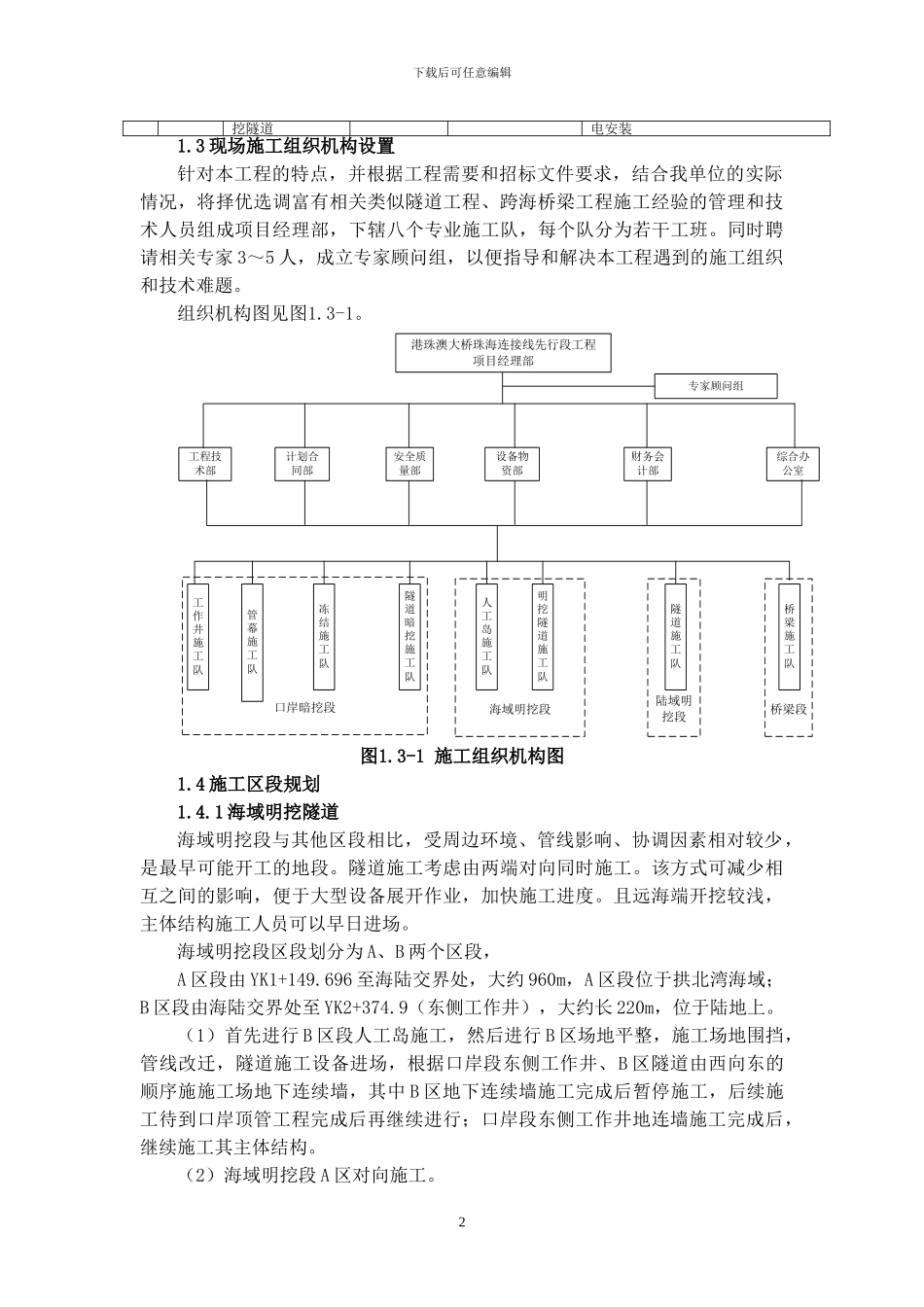

2 施工队伍配置及任务划分施工中根据施工单元内不同项目划分配备相应施工队伍,桥梁工程配备桥梁施工队;海域明挖段配备人工岛施工队、隧道明挖施工队;口岸暗挖段配备工作井施工队、管幕施工队、冻结施工队、隧道暗挖施工队;陆域明挖段配备隧道明挖施工队等共八个施工队伍
施工队伍配置、任务划分见下表1
2-1,施工队伍配备及任务划分表
2-1 施工队伍配备及任务划分表序号工区主要结构物队伍配备主要施工任务划分备注1海 上 桥梁段珠澳口岸人工岛连接匝道、拱北湾大桥桥梁施工队货车出境匝道桥、货车入境匝道桥、客车出境匝道桥、客车入境匝道桥、拱北湾跨海大桥桥梁钻孔桩基础、承台、墩台身、现浇梁部、箱梁预制及吊装2海 域 明挖段YK1+149
696~YK2+374
900ZK1+150
000~ZK2+384
