电脑桌面
添加小米粒文库到电脑桌面
安装后可以在桌面快捷访问

挂石材施工组织设计2024VIP免费

挂石材施工组织设计2024_第1页
1/12
挂石材施工组织设计2024_第2页
2/12
挂石材施工组织设计2024_第3页
3/12

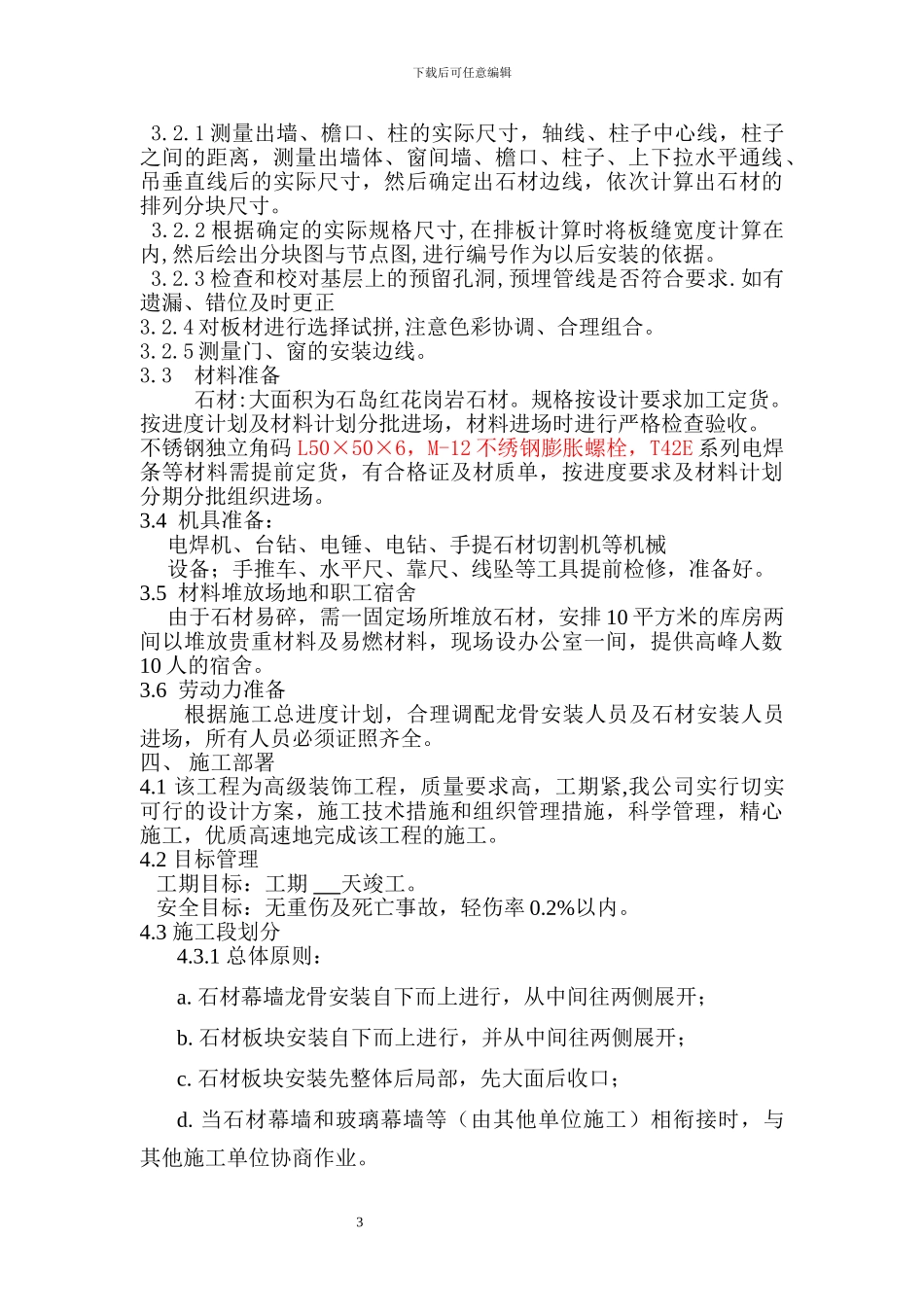

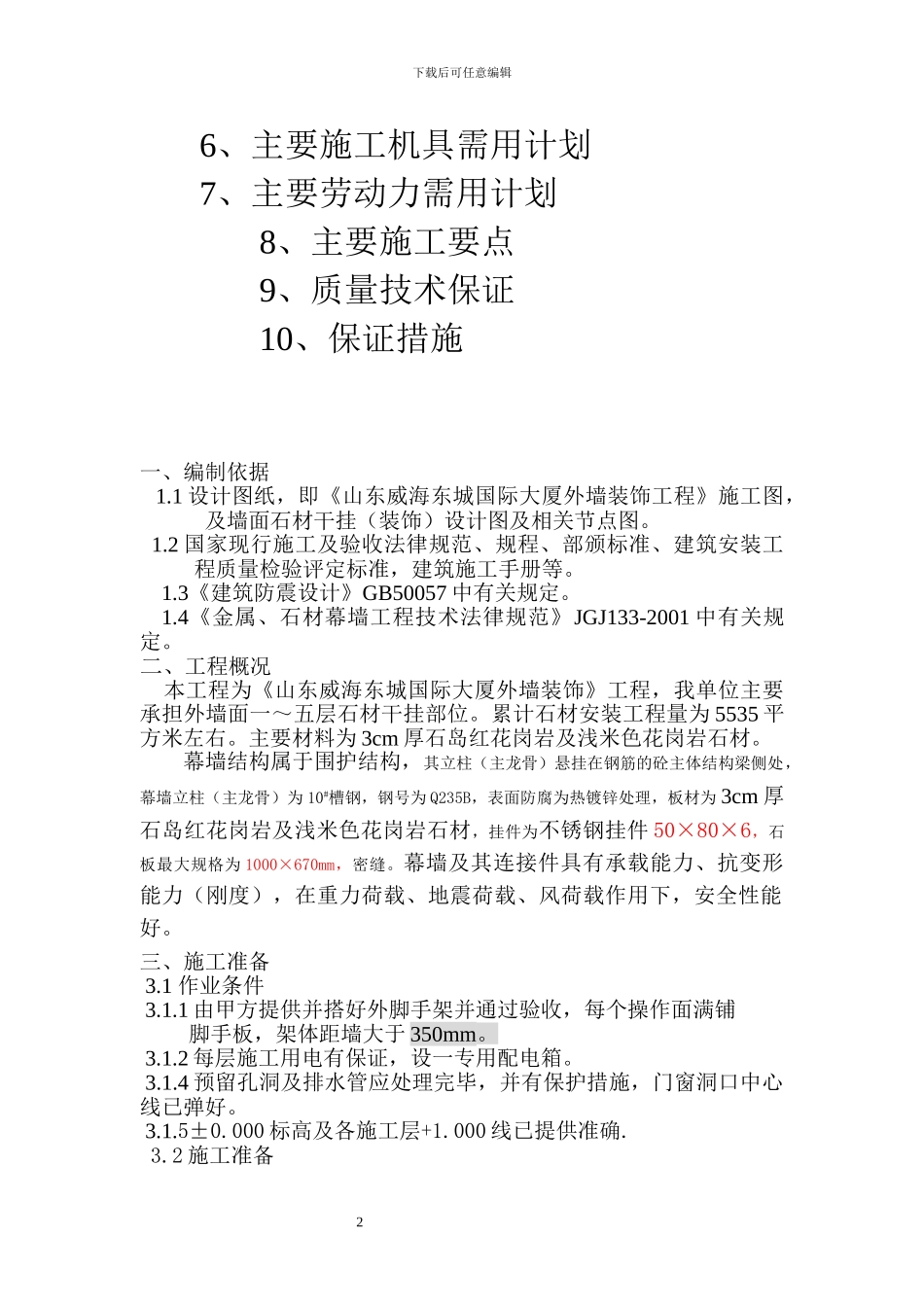

(石幕墙部分)施工组织设计施工单位:福 建 石 材 有 限 公 司编 制:审 核:编制日期: 2010 年 12 月 25 日目 录1、编制依据 2、工程概况3、施工准备4、施工部署 5、施工进度计划下载后可任意编辑 6、主要施工机具需用计划 7、主要劳动力需用计划8、主要施工要点9、质量技术保证10、保证措施一、编制依据 1.1 设计图纸,即《山东威海东城国际大厦外墙装饰工程》施工图,及墙面石材干挂(装饰)设计图及相关节点图。 1.2 国家现行施工及验收法律规范、规程、部颁标准、建筑安装工程质量检验评定标准,建筑施工手册等。1.3《建筑防震设计》GB50057 中有关规定。1.4《金属、石材幕墙工程技术法律规范》JGJ133-2001 中有关规定。二、工程概况 本工程为《山东威海东城国际大厦外墙装饰》工程,我单位主要承担外墙面一~五层石材干挂部位。累计石材安装工程量为 5535 平方米左右。主要材料为 3cm 厚石岛红花岗岩及浅米色花岗岩石材。幕墙结构属于围护结构,其立柱(主龙骨)悬挂在钢筋的砼主体结构梁侧处,幕墙立柱(主龙骨)为 10#槽钢,钢号为 Q235B,表面防腐为热镀锌处理,板材为 3cm 厚石岛红花岗岩及浅米色花岗岩石材,挂件为不锈钢挂件 50×80×6,石板最大规格为 1000×670mm,密缝。幕墙及其连接件具有承载能力、抗变形能力(刚度),在重力荷载、地震荷载、风荷载作用下,安全性能好。三、施工准备 3.1 作业条件 3.1.1 由甲方提供并搭好外脚手架并通过验收,每个操作面满铺 脚手板,架体距墙大于 350mm。 3.1.2 每层施工用电有保证,设一专用配电箱。 3.1.4 预留孔洞及排水管应处理完毕,并有保护措施,门窗洞口中心线已弹好。 3.1.5±0.000 标高及各施工层+1.000 线已提供准确. 3.2 施工准备 2下载后可任意编辑 3.2.1 测量出墙、檐口、柱的实际尺寸,轴线、柱子中心线,柱子之间的距离,测量出墙体、窗间墙、檐口、柱子、上下拉水平通线、吊垂直线后的实际尺寸,然后确定出石材边线,依次计算出石材的排列分块尺寸。 3.2.2 根据确定的实际规格尺寸,在排板计算时将板缝宽度计算在内,然后绘出分块图与节点图,进行编号作为以后安装的依据。 3.2.3 检查和校对基层上的预留孔洞,预埋管线是否符合要求.如有遗漏、错位及时更正3.2.4 对板材进行选择试拼,注意色彩协调、合理组合。3.2.5 测量门、窗的安装边线。3.3 材料准备 石材:大面积为石岛红花岗岩石材。规格按设计要求加工定...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

挂石材施工组织设计2024

津创媒+ 关注
实名认证
内容提供者

欢迎交流文创,小店资料希望满足您的需要。

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
