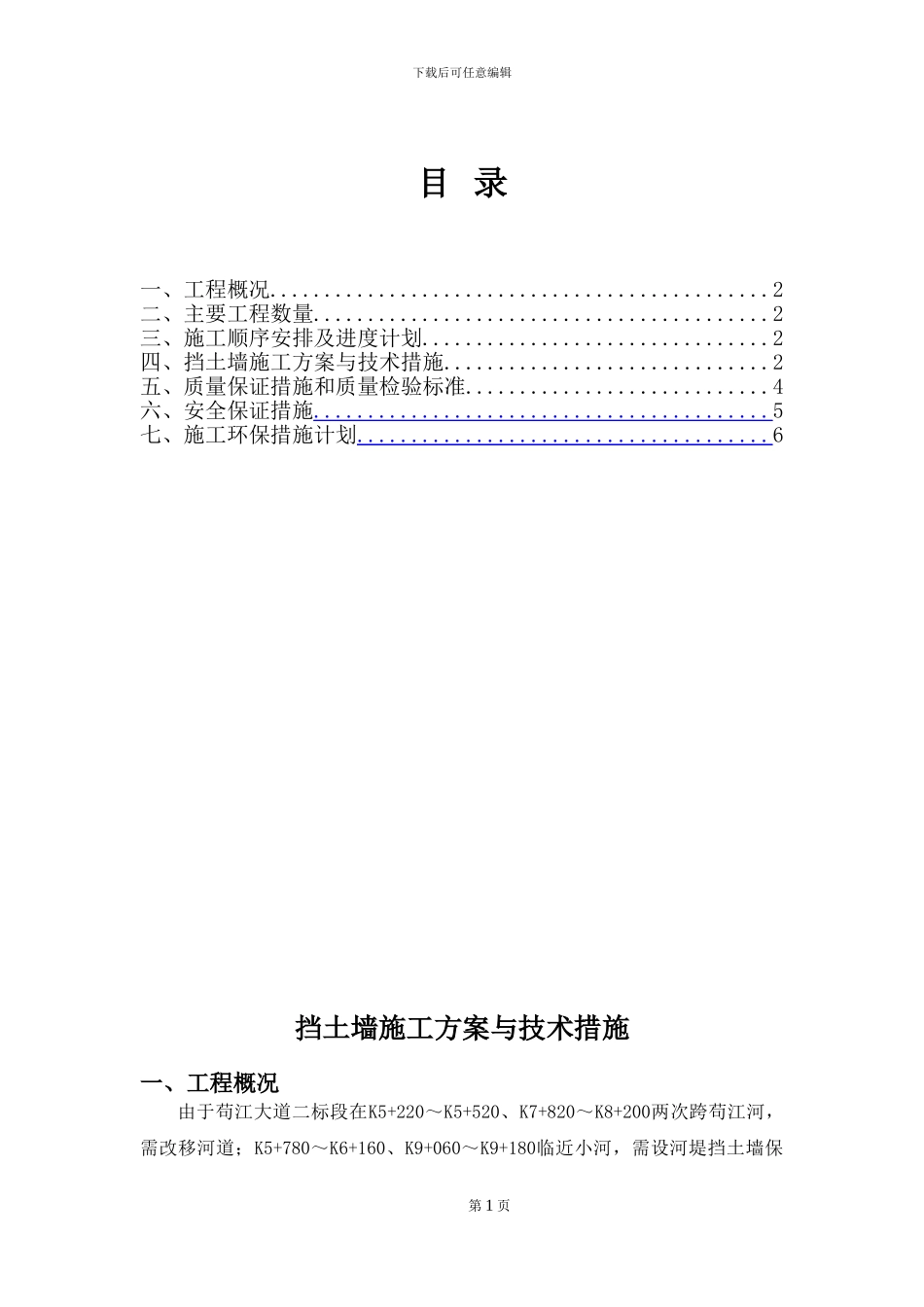

下载后可任意编辑目 录一、工程概况
2二、主要工程数量
2三、施工顺序安排及进度计划
2四、挡土墙施工方案与技术措施
2五、质量保证措施和质量检验标准
4六、安全保证措施
5七、施工环保措施计划
6挡土墙施工方案与技术措施一、工程概况由于苟江大道二标段在K5+220~K5+520、K7+820~K8+200两次跨苟江河,需改移河道;K5+780~K6+160、K9+060~K9+180临近小河,需设河堤挡土墙保第 1 页下载后可任意编辑护路基

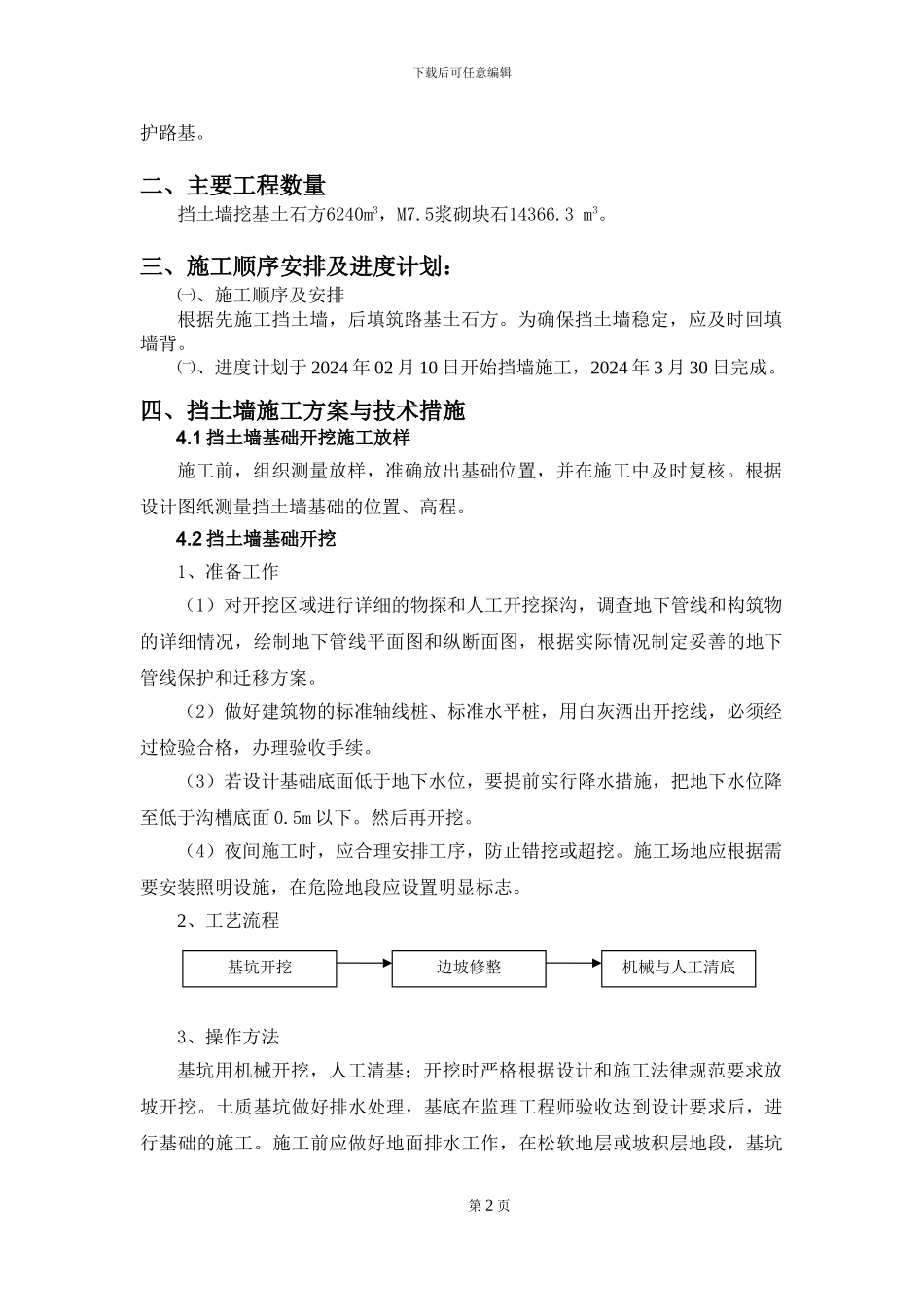

二、主要工程数量挡土墙挖基土石方6240m3,M7
5浆砌块石14366
三、施工顺序安排及进度计划:㈠、施工顺序及安排根据先施工挡土墙,后填筑路基土石方
为确保挡土墙稳定,应及时回填墙背
㈡、进度计划于 2024 年 02 月 10 日开始挡墙施工,2024 年 3 月 30 日完成
四、挡土墙施工方案与技术措施4
1 挡土墙基础开挖施工放样施工前,组织测量放样,准确放出基础位置,并在施工中及时复核
根据设计图纸测量挡土墙基础的位置、高程
2 挡土墙基础开挖1、准备工作(1)对开挖区域进行详细的物探和人工开挖探沟,调查地下管线和构筑物的详细情况,绘制地下管线平面图和纵断面图,根据实际情况制定妥善的地下管线保护和迁移方案
