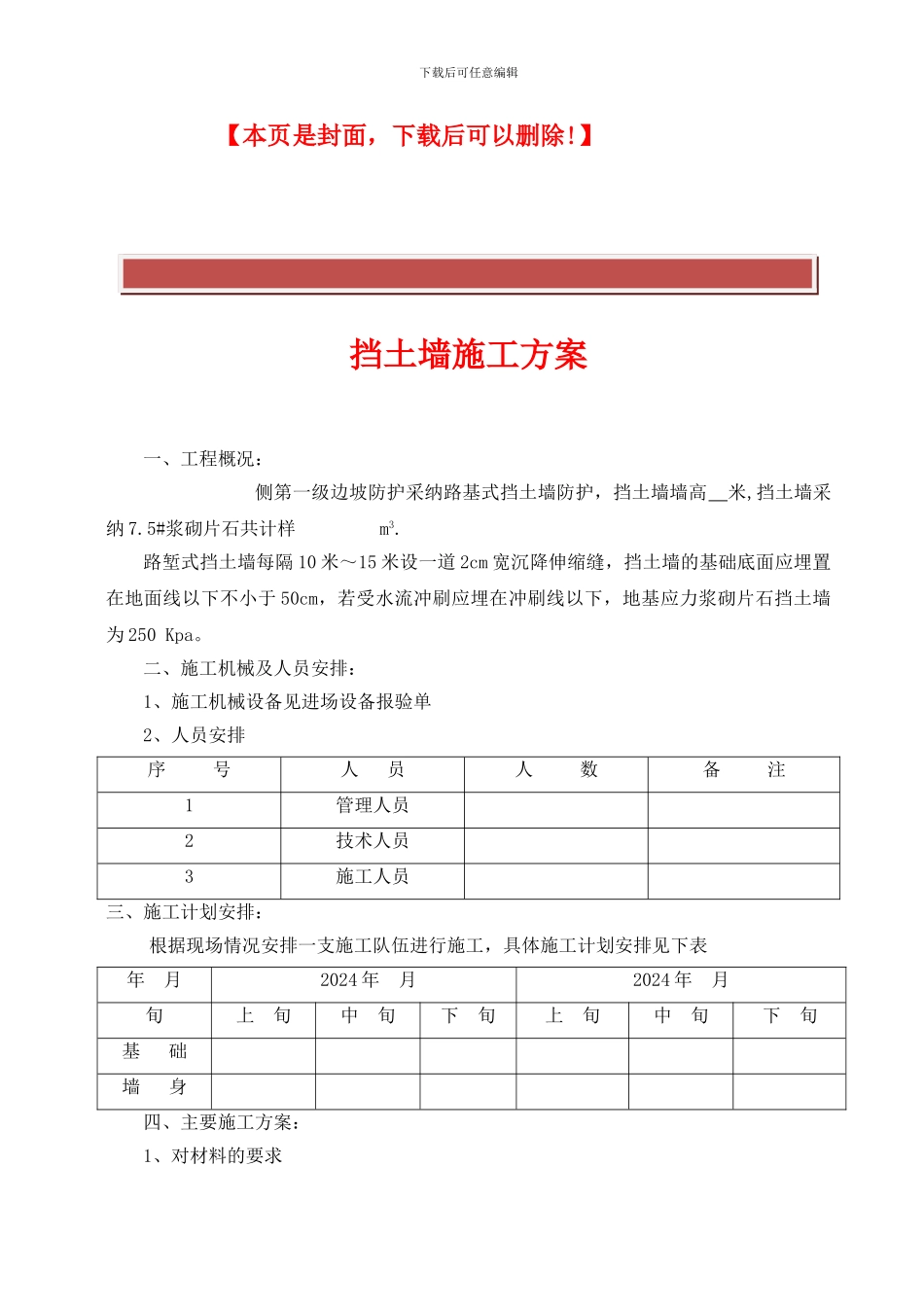

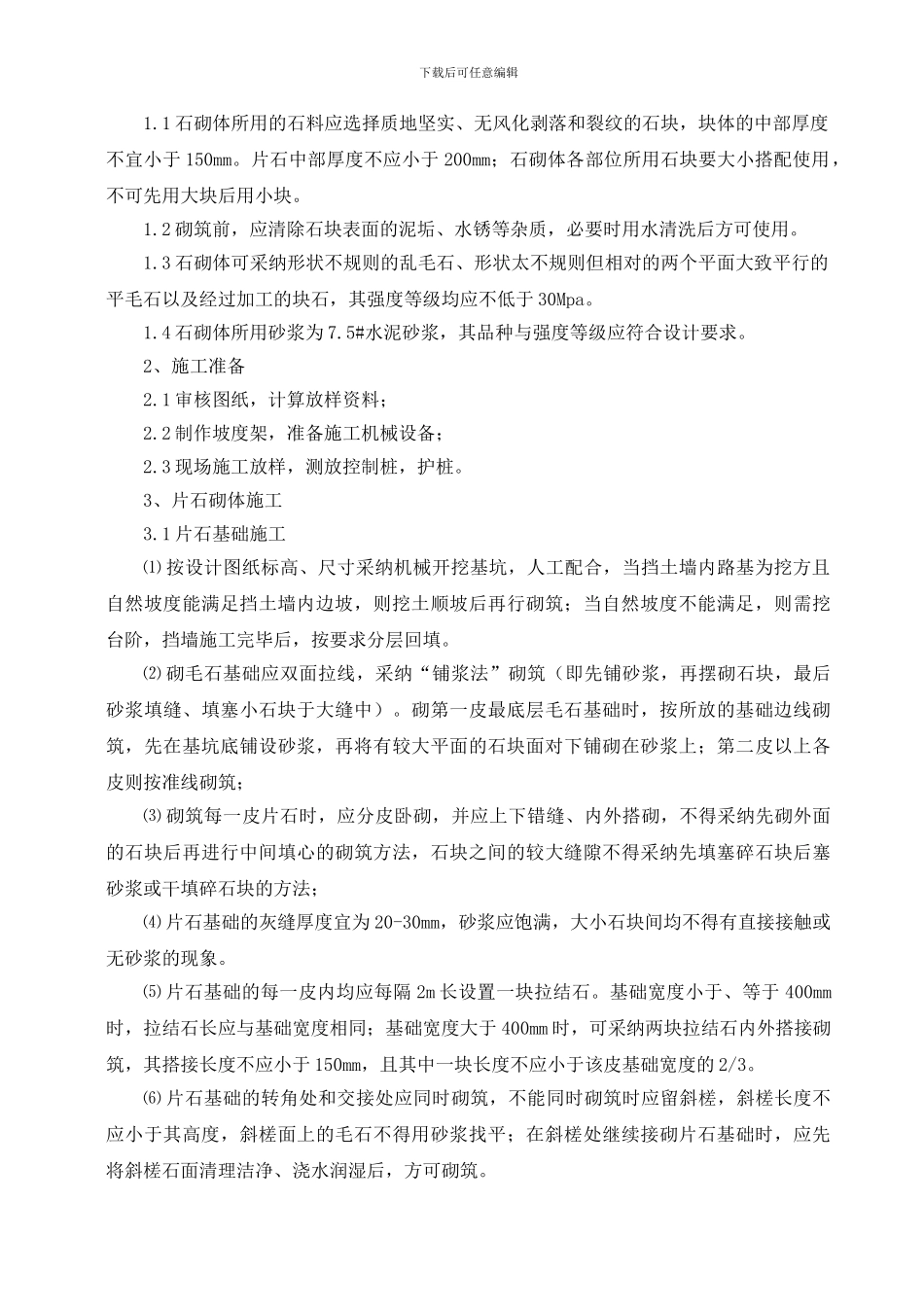

下载后可任意编辑 精品文档下载 最新资料,word 文档,可以自由编辑!!下载后可任意编辑【本页是封面,下载后可以删除!】挡土墙施工方案一、工程概况:侧第一级边坡防护采纳路基式挡土墙防护,挡土墙墙高 米,挡土墙采纳 7.5#浆砌片石共计样 m3.路堑式挡土墙每隔 10 米~15 米设一道 2cm 宽沉降伸缩缝,挡土墙的基础底面应埋置在地面线以下不小于 50cm,若受水流冲刷应埋在冲刷线以下,地基应力浆砌片石挡土墙为 250 Kpa。二、施工机械及人员安排:1、施工机械设备见进场设备报验单2、人员安排序 号人 员人 数备 注1管理人员2技术人员3施工人员三、施工计划安排:根据现场情况安排一支施工队伍进行施工,具体施工计划安排见下表年 月 2024 年 月2024 年 月旬上 旬中 旬下 旬上 旬中 旬下 旬基 础墙 身四、主要施工方案:1、对材料的要求下载后可任意编辑1.1 石砌体所用的石料应选择质地坚实、无风化剥落和裂纹的石块,块体的中部厚度不宜小于 150mm。片石中部厚度不应小于 200mm;石砌体各部位所用石块要大小搭配使用,不可先用大块后用小块。1.2 砌筑前,应清除石块表面的泥垢、水锈等杂质,必要时用水清洗后方可使用。1.3 石砌体可采纳形状不规则的乱毛石、形状太不规则但相对的两个平面大致平行的平毛石以及经过加工的块石,其强度等级均应不低于 30Mpa。1.4 石砌体所用砂浆为 7.5#水泥砂浆,其品种与强度等级应符合设计要求。2、施工准备2.1 审核图纸,计算放样资料;2.2 制作坡度架,准备施工机械设备;2.3 现场施工放样,测放控制桩,护桩。3、片石砌体施工3.1 片石基础施工⑴ 按设计图纸标高、尺寸采纳机械开挖基坑,人工配合,当挡土墙内路基为挖方且自然坡度能满足挡土墙内边坡,则挖土顺坡后再行砌筑;当自然坡度不能满足,则需挖台阶,挡墙施工完毕后,按要求分层回填。⑵ 砌毛石基础应双面拉线,采纳“铺浆法”砌筑(即先铺砂浆,再摆砌石块,最后砂浆填缝、填塞小石块于大缝中)。砌第一皮最底层毛石基础时,按所放的基础边线砌筑,先在基坑底铺设砂浆,再将有较大平面的石块面对下铺砌在砂浆上;第二皮以上各皮则按准线砌筑;⑶ 砌筑每一皮片石时,应分皮卧砌,并应上下错缝、内外搭砌,不得采纳先砌外面的石块后再进行中间填心的砌筑方法,石块之间的较大缝隙不得采纳先填塞碎石块后塞砂浆或干填碎石块的方法;⑷ 片石基础的灰缝厚度宜为 20-30mm,砂浆应饱满,大小石块间均不得...
