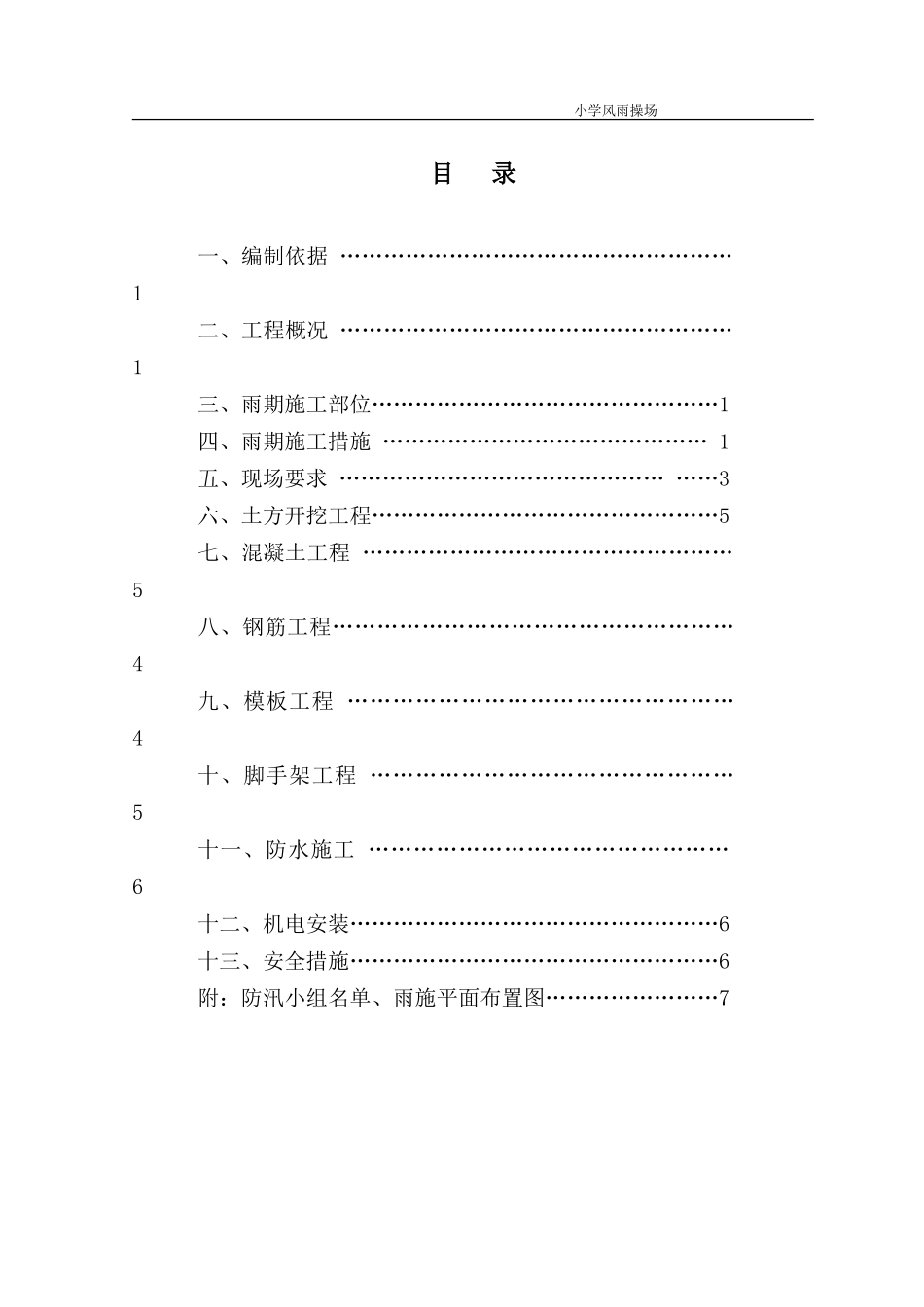

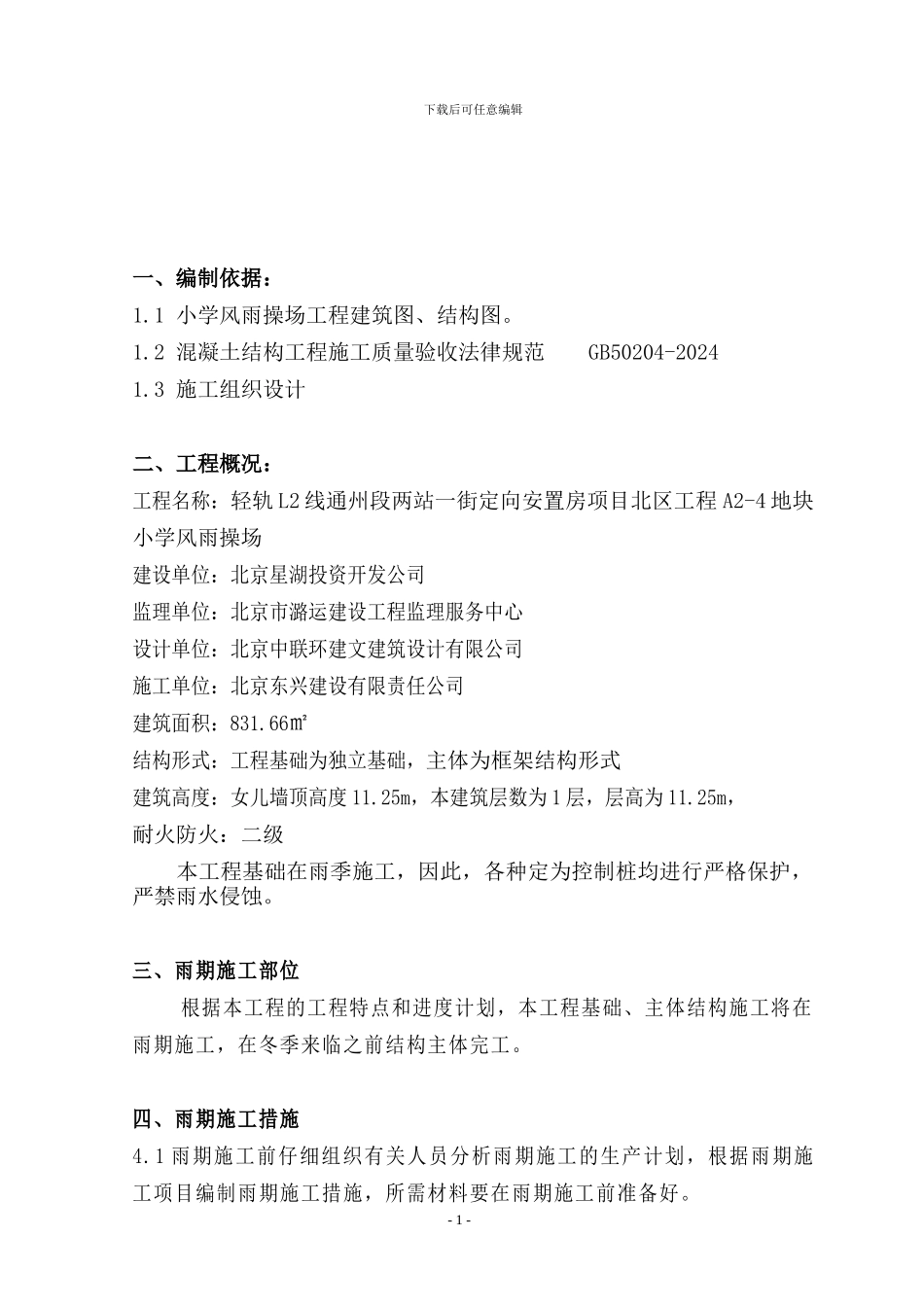

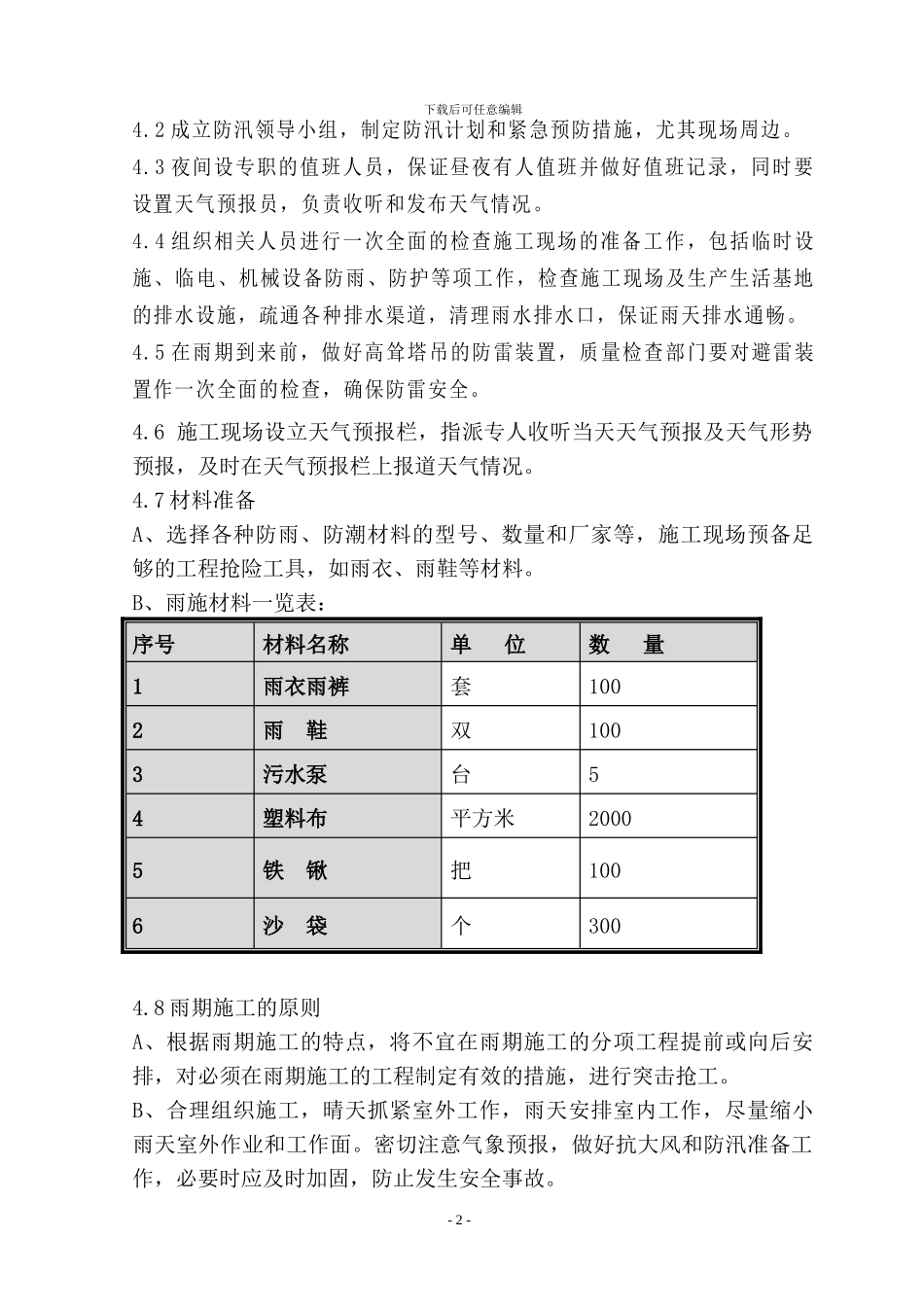

小学风雨操场目 录一、编制依据 ………………………………………………1二、工程概况 ………………………………………………1 三、雨期施工部位…………………………………………1 四、雨期施工措施 ……………………………………… 1五、现场要求 ……………………………………… ……3六、土方开挖工程…………………………………………5七、混凝土工程 ……………………………………………5八、钢筋工程……………………………………………… 4九、模板工程 …………………………………………… 4十、脚手架工程 ………………………………………… 5十一、防水施工 ………………………………………… 6十二、机电安装……………………………………………6十三、安全措施……………………………………………6附:防汛小组名单、雨施平面布置图……………………7下载后可任意编辑一、编制依据:1.1 小学风雨操场工程建筑图、结构图。1.2 混凝土结构工程施工质量验收法律规范 GB50204-20241.3 施工组织设计二、工程概况:工程名称:轻轨 L2 线通州段两站一街定向安置房项目北区工程 A2-4 地块小学风雨操场建设单位:北京星湖投资开发公司监理单位:北京市潞运建设工程监理服务中心设计单位:北京中联环建文建筑设计有限公司施工单位:北京东兴建设有限责任公司建筑面积:831.66㎡结构形式:工程基础为独立基础,主体为框架结构形式建筑高度:女儿墙顶高度 11.25m,本建筑层数为 1 层,层高为 11.25m,耐火防火:二级本工程基础在雨季施工,因此,各种定为控制桩均进行严格保护,严禁雨水侵蚀。 三、雨期施工部位根据本工程的工程特点和进度计划,本工程基础、主体结构施工将在雨期施工,在冬季来临之前结构主体完工。四、雨期施工措施4.1 雨期施工前仔细组织有关人员分析雨期施工的生产计划,根据雨期施工项目编制雨期施工措施,所需材料要在雨期施工前准备好。- 1 -下载后可任意编辑4.2 成立防汛领导小组,制定防汛计划和紧急预防措施,尤其现场周边。4.3 夜间设专职的值班人员,保证昼夜有人值班并做好值班记录,同时要设置天气预报员,负责收听和发布天气情况。4.4 组织相关人员进行一次全面的检查施工现场的准备工作,包括临时设施、临电、机械设备防雨、防护等项工作,检查施工现场及生产生活基地的排水设施,疏通各种排水渠道,清理雨水排水口,保证雨天排水通畅。4.5 在雨期到来前,做好高耸塔吊的防...
