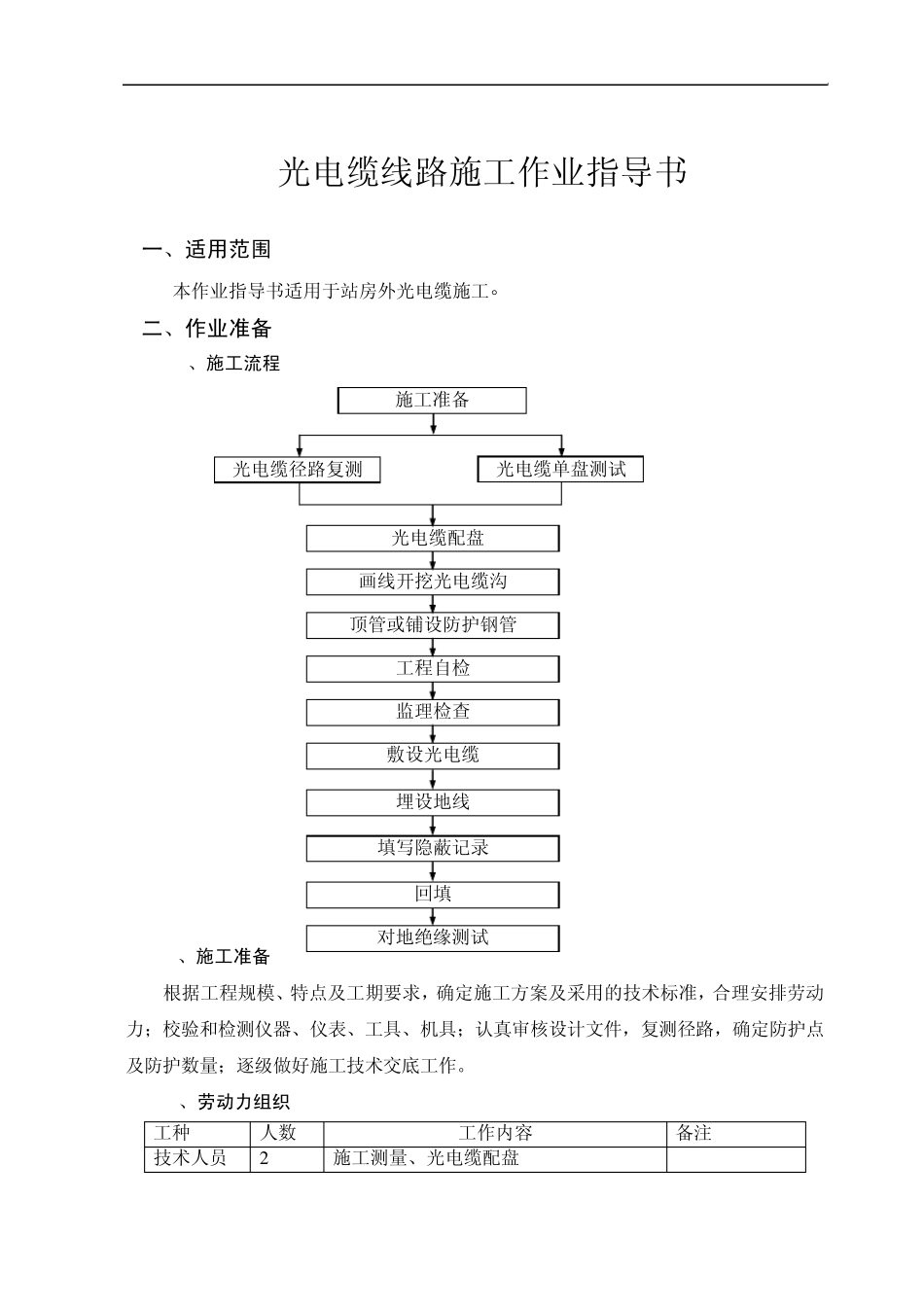

光电缆线路施工作业指导书 一、适用范围 本作业指导书适用于站房外光电缆施工

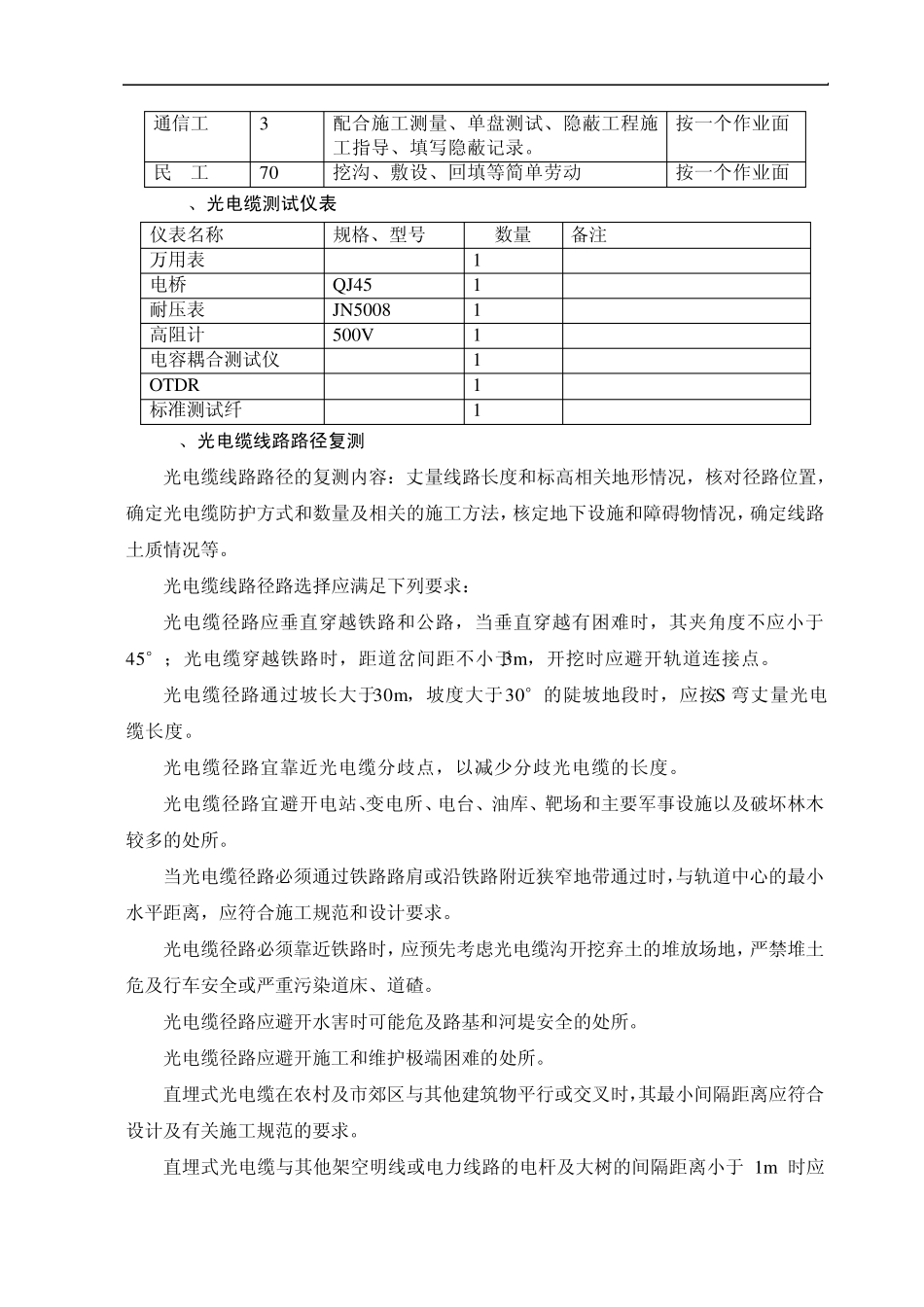

二、作业准备 1、施工流程 2、施工准备 根据工程规模、特点及工期要求,确定施工方案及采用的技术标准,合理安排劳动力;校验和检测仪器、仪表、工具、机具;认真审核设计文件,复测径路,确定防护点及防护数量;逐级做好施工技术交底工作
3、劳动力组织 工种 人数 工作内容 备注 技术人员 2 施工测量、光电缆配盘 施工准备 光电缆径路复测 光电缆单盘测试 光电缆配盘 画线开挖光电缆沟 顶管或铺设防护钢管 工程自检 敷设光电缆 监理检查 填写隐蔽记录 回填 对地绝缘测试 埋设地线 通信工 3 配合施工测量、单盘测试、隐蔽工程施工指导、填写隐蔽记录
按一个作业面 民 工 70 挖沟、敷设、回填等简单劳动 按一个作业面 4、光电缆测试仪表 仪表名称 规格、型号 数量 备注 万用表 1 电桥 QJ45 1 耐压表 JN5008 1 高阻计 500V 1 电容耦合测试仪 1 OTDR 1 标准测试纤 1 5、光电缆线路路径复测 光电缆线路路径的复测内容:丈量线路长度和标高相关地形情况,核对径路位置,确定光电缆防护方式和数量及相关的施工方法,核定地下设施和障碍物情况,确定线路土质情况等
光电缆线路径路选择应满足下列要求: 光电缆径路应垂直穿越铁路和公路,当垂直穿越有困难时,其夹角度不应小于45°;光电缆穿越铁路时,距道岔间距不小于3m,开挖时应避开轨道连接点
光电缆径路通过坡长大于30m,坡度大于30°的陡坡地段时,应按S 弯丈量光电缆长度
光电缆径路宜靠近光电缆分歧点,以减少分歧光电缆的长度
光电缆径路宜避开电站、变电所、电台、油库、靶场和主要军事设施以及破坏林木较多的处所
当光电缆径路必须通过铁路路肩或沿铁路附近狭窄地带通过时,与轨道中心的最小水平距离,应符合施工规范和设计要求

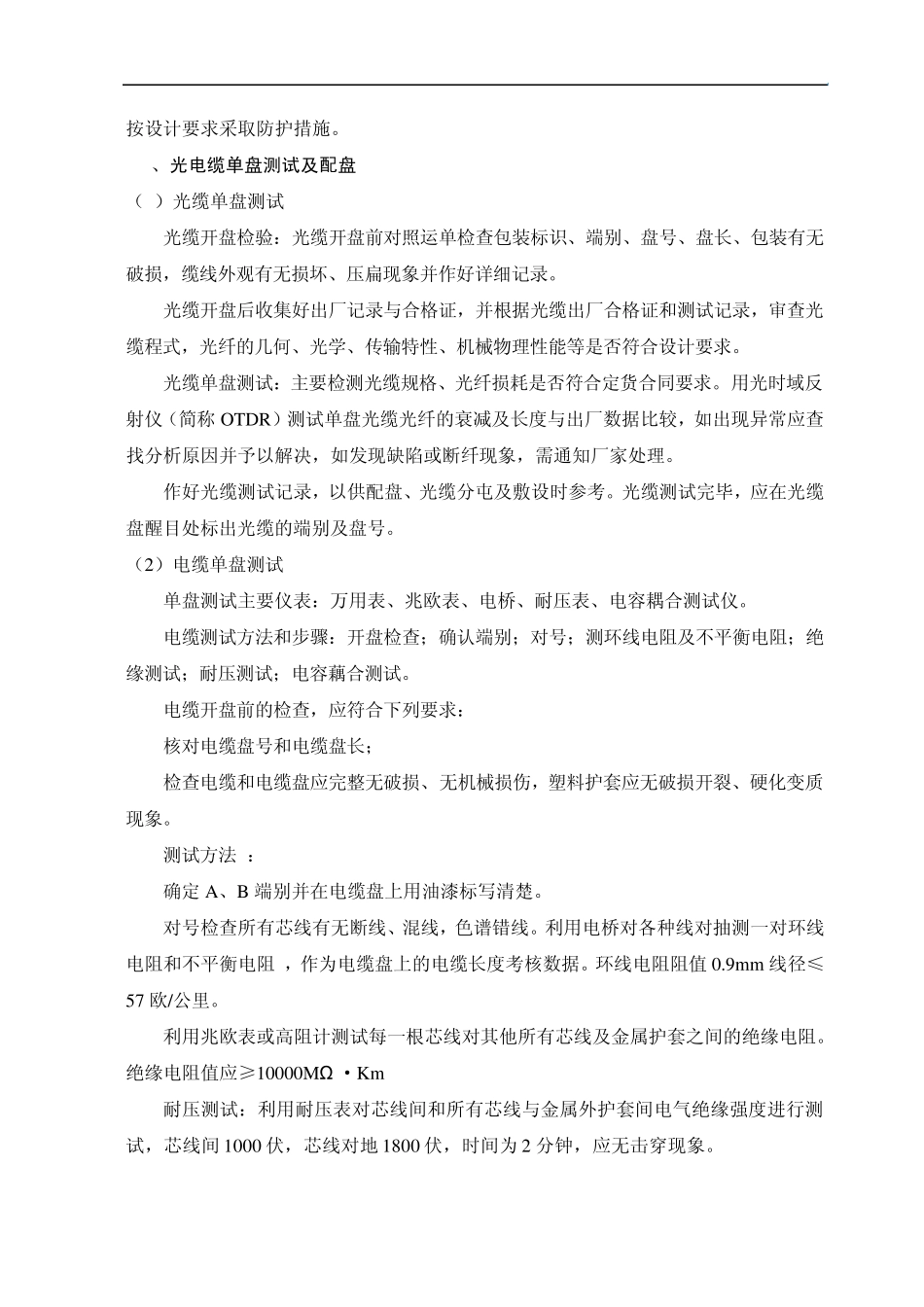

光电缆径路必须靠近
