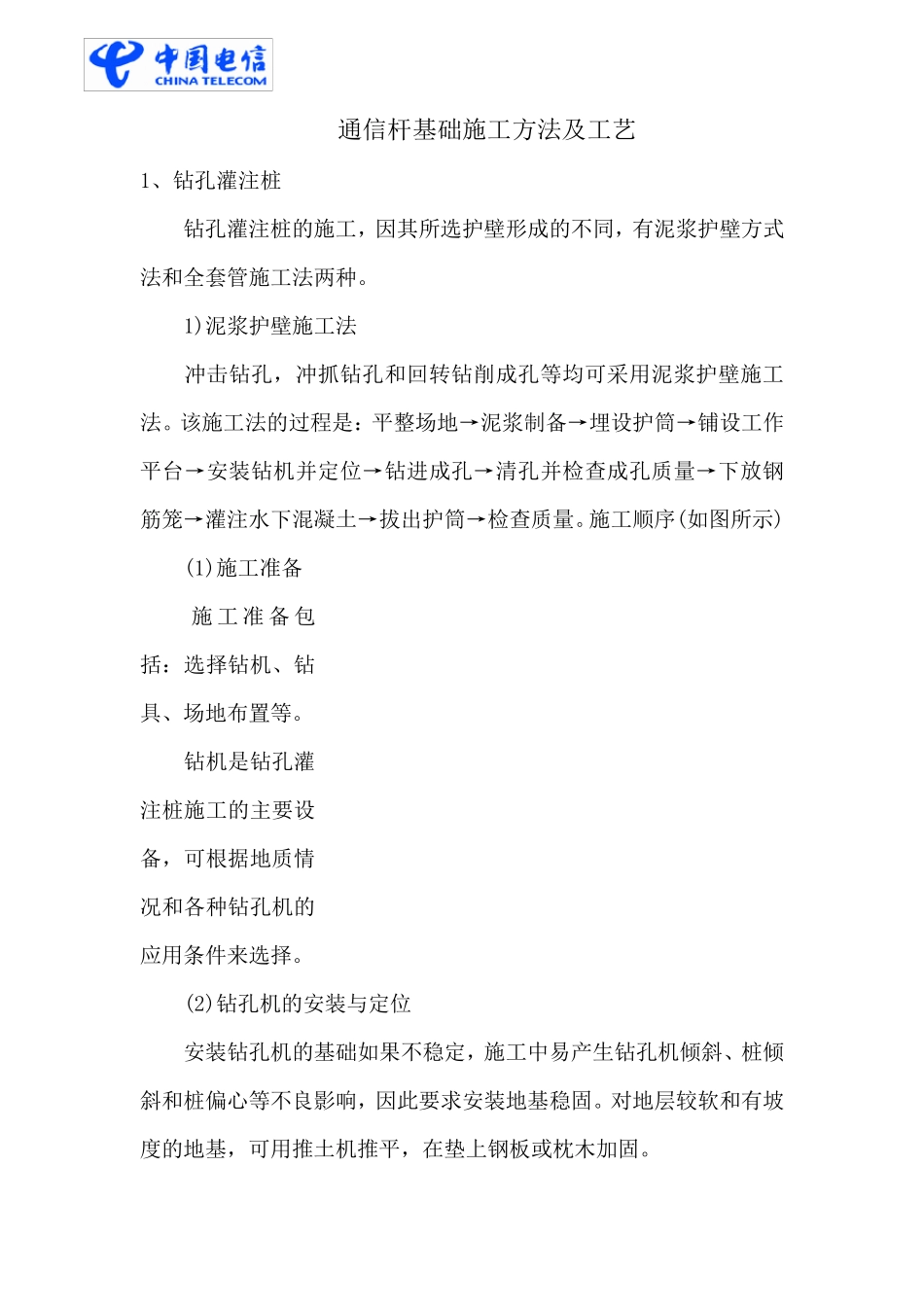

通信杆基础施工方法及工艺 1、钻孔灌注桩 钻孔灌注桩的施工,因其所选护壁形成的不同,有泥浆护壁方式法和全套管施工法两种
1)泥浆护壁施工法 冲击钻孔,冲抓钻孔和回转钻削成孔等均可采用泥浆护壁施工法
该施工法的过程是:平整场地→泥浆制备→埋设护筒→铺设工作平台→安装钻机并定位→钻进成孔→清孔并检查成孔质量→下放钢筋笼→灌注水下混凝土→拔出护筒→检查质量
施工顺序(如图所示) (1)施工准备 施工准 备 包括:选择钻机、钻具、场地布置等
钻机是钻孔灌注桩施工的主要设备,可根据地质情况和各种钻孔机的应用条件来选择

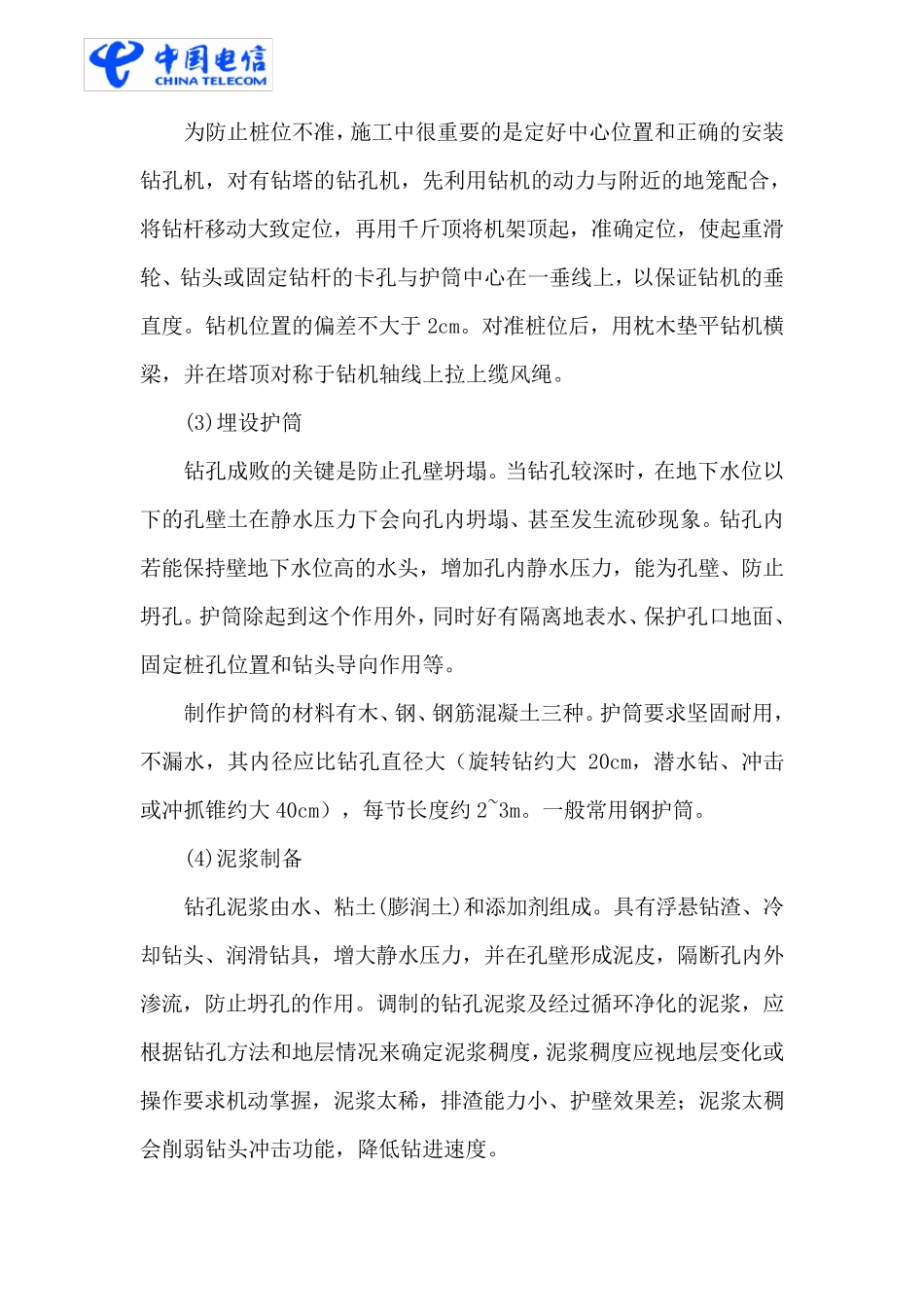

(2)钻孔机的安装与定位 安装钻孔机的基础如果不稳定,施工中易产生钻孔机倾斜、桩倾斜和桩偏心等不良影响,因此要求安装地基稳固
对地层较软和有坡度的地基,可用推土机推平,在垫上钢板或枕木加固
为防止桩位不准,施工中很重要的是定好中心位置和正确的安装钻孔机,对有钻塔的钻孔机,先利用钻机的动力与附近的地笼配合,将钻杆移动大致定位,再用千斤顶将机架顶起,准确定位,使起重滑轮、钻头或固定钻杆的卡孔与护筒中心在一垂线上,以保证钻机的垂直度
钻机位置的偏差不大于 2cm
对准桩位后,用枕木垫平钻机横梁,并在塔顶对称于钻机轴线上拉上缆风绳

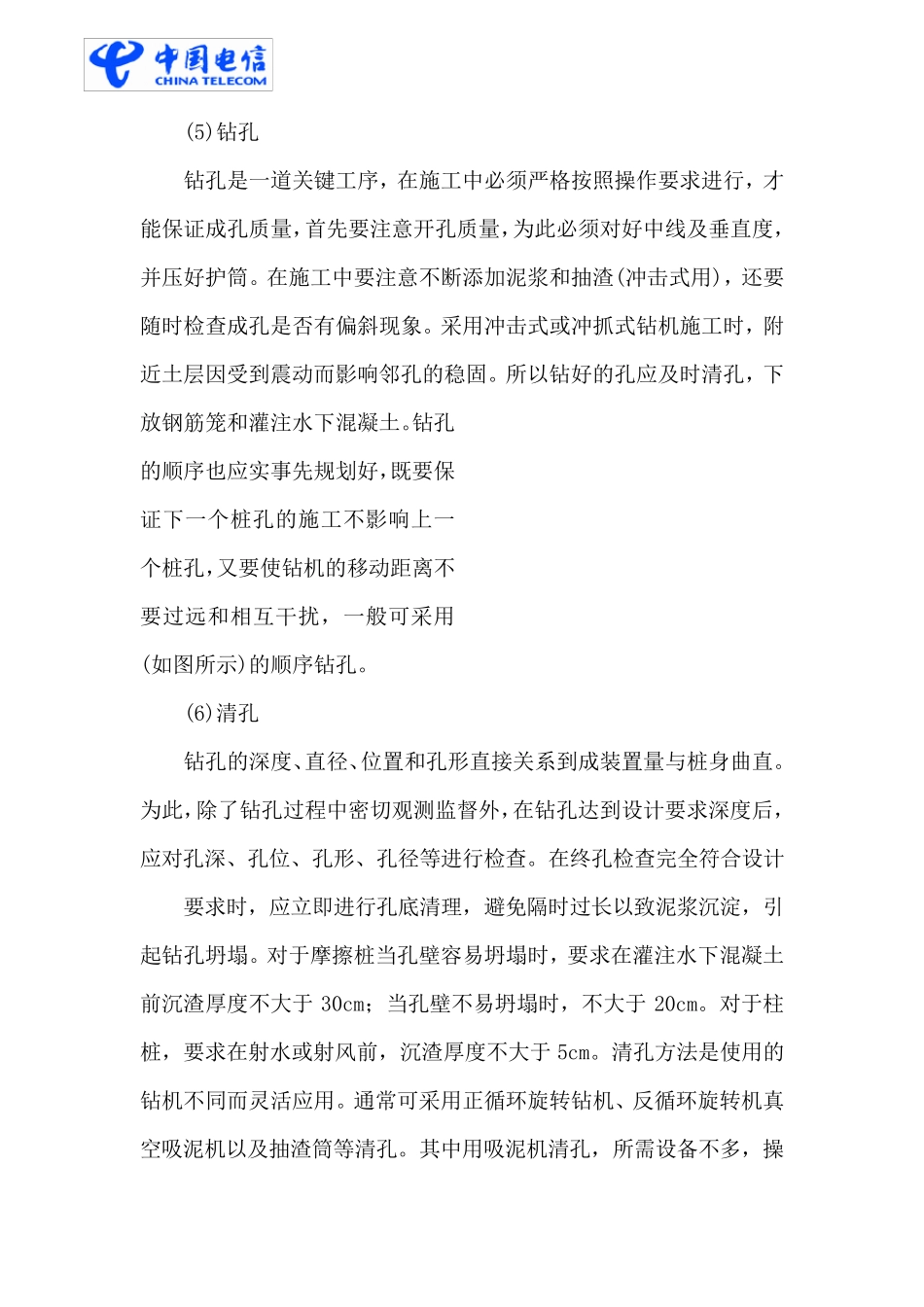

(3)埋设护筒 钻孔成败的关键是防止孔壁坍塌
当钻孔较深时,在地下水位以下的孔壁土在静水压力下会向孔内坍塌、甚至发生流砂现象
钻孔内若能保持壁地下水位高的水头,增加孔内静水压力,能为孔壁、防止坍孔
护筒除起到这个作用外,同时好有隔离地表水、保护孔口地面、固定桩孔位置和钻头导向作用等
制作护筒的材料有木、钢、钢筋混凝土三种
护筒要求坚固耐用,不漏水,其内径应比钻孔直径大(旋转 钻约 大20cm,潜 水钻、冲 击或冲 抓 锥 约 大40cm) ,每 节 长 度约 2~3m
一般 常 用钢护筒
(4)泥 浆 制备 钻孔泥 浆 由 水、粘 土(
