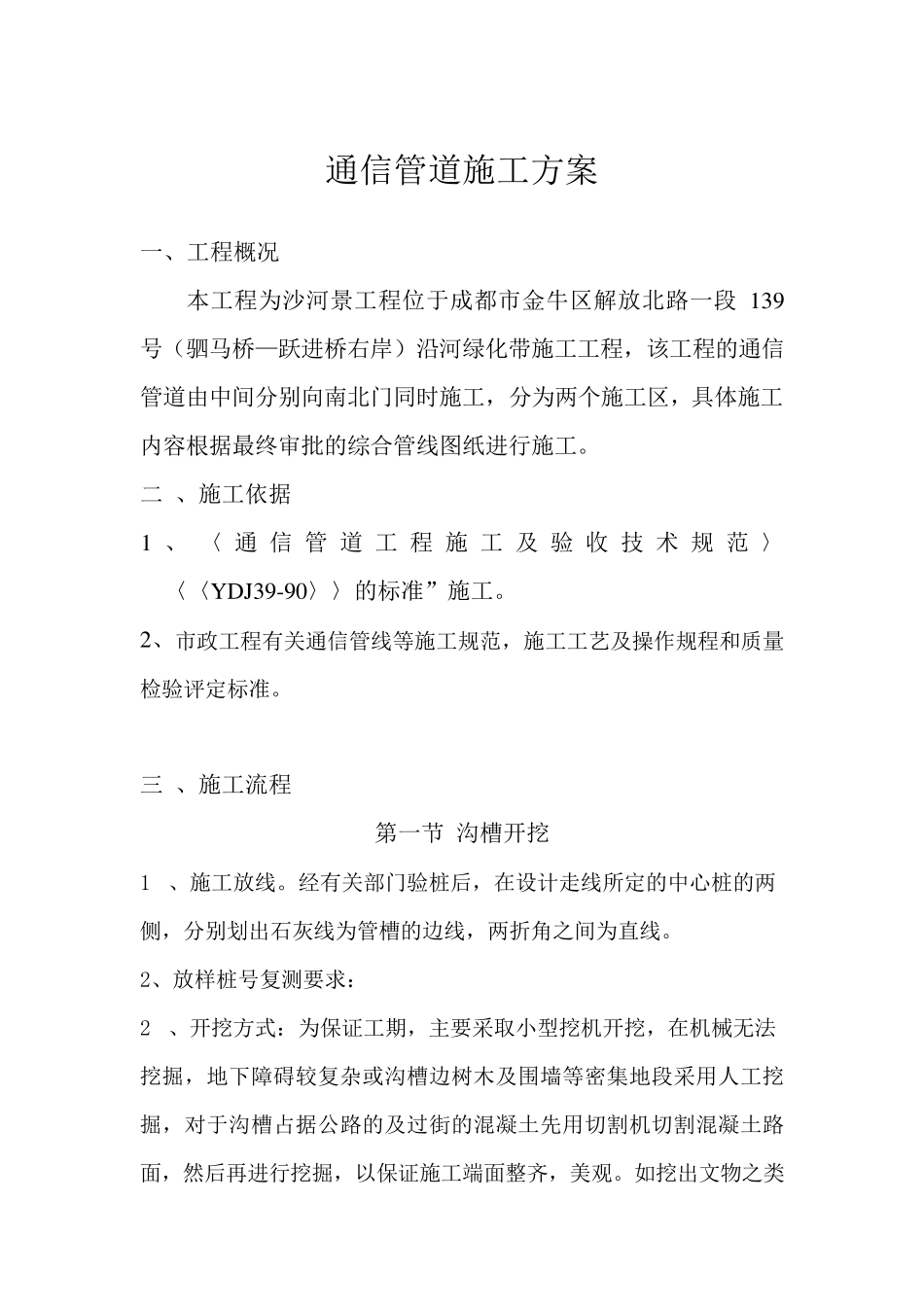

成都市解放路北一段 139 号商住项目 沿河绿化提升优化工程 通讯管道施工方案 编制: 审核: 审批: 公司名称:四川瑞通园林绿化工程有限公司 编制日期:年 月 日 通信管道施工方案 一、工程概况 本工程为沙河景工程位于成都市金牛区解放北路一段139号(驷马桥—跃进桥右岸)沿河绿化带施工工程,该工程的通信管道由中间分别向南北门同时施工,分为两个施工区,具体施工内容根据最终审批的综合管线图纸进行施工
二 、施工依据 1 、〈 通信管道工程施工及 验 收 技 术 规 范 〉 〈〈Y DJ39-90〉〉的标准”施工
2、市政工程有关通信管线等施工规范,施工工艺及操作规程和质量检验评定标准
三 、施工流程 第一节 沟槽开挖 1 、施工放线
经有关部门验桩后,在设计走线所定的中心桩的两 侧,分别划出石灰线为管槽的边线,两折角之间为直线
2、放样桩号复测要求: 2 、开挖方式:为保证工期,主要采取小型挖机开挖,在机械无法 挖掘,地下障碍较复杂或沟槽边树 木 及围 墙 等密 集 地段采用 人 工挖掘,对 于沟槽占 据公 路的及过 街 的混 凝 土 先 用 切 割 机切 割 混 凝 土 路面 ,然 后再 进行挖掘,以 保证施工端 面 整 齐 ,美 观
如 挖出文 物 之类 应立刻停止挖掘保护现场,并通知有关部门
3 、沟槽挖深以设计图断面图所示为准
遇土质松软地段,应按规 定做好放坡和支撑措施,支撑以撑板形式为主,随挖土的加深及时安装,开始支撑的开挖沟槽深度不得超过1
0m,以后开挖与支撑交替进行,每次交替的深度宜月份为0
支撑应经常检查,当发现支撑件有弯曲、松动、移位或劈裂等迹象时,应及时处理
4 、管沟挖至设计管底标高后,在下管安装前,应按设计要求验槽, 并对不达标处修整,槽底应检平,有超挖的,用素土和黄沙夯实至设计标高后方可下管安装

5 、管槽两侧堆土不
