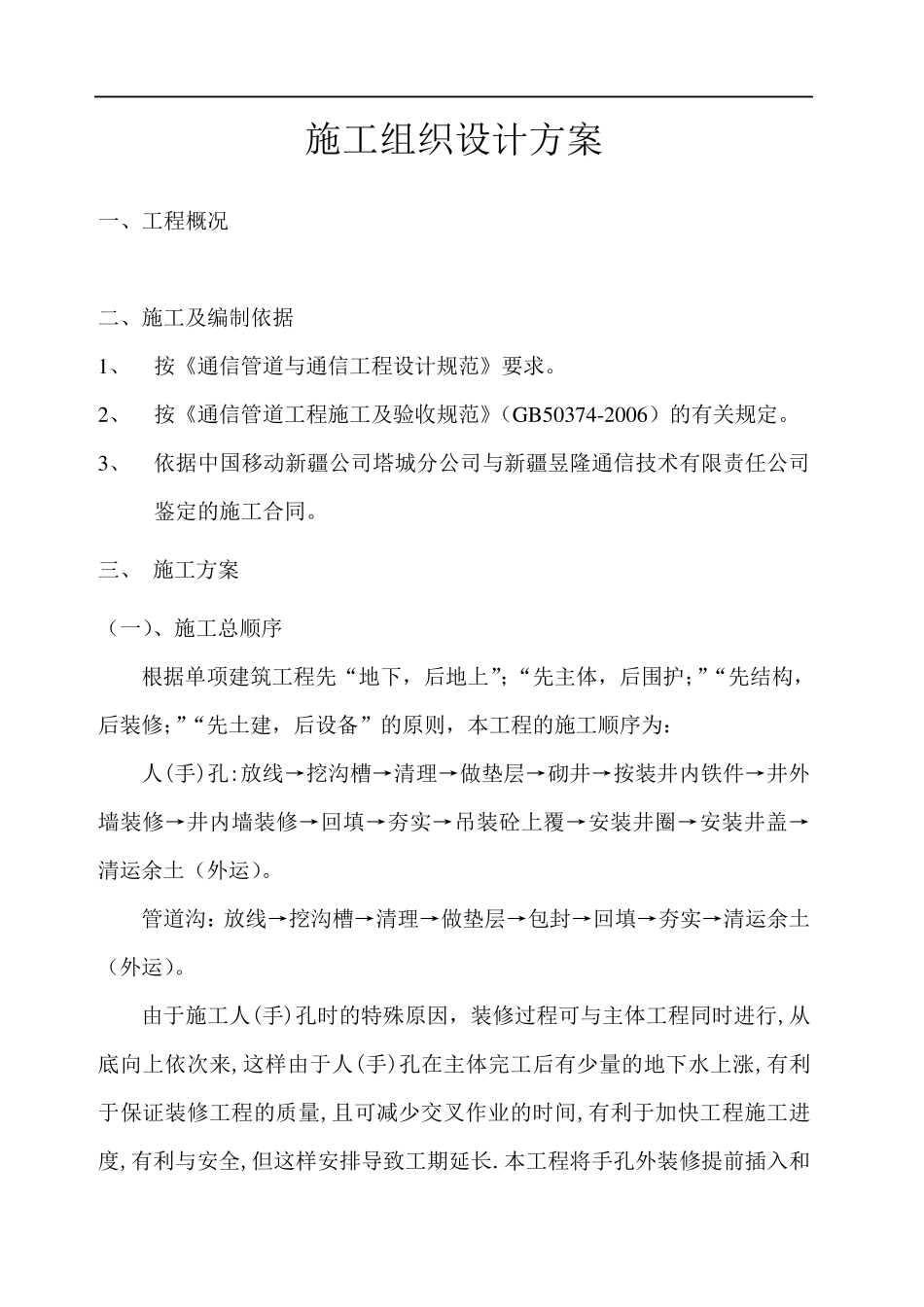

施工组织设计方案 一、工程概况 二、施工及编制依据 1、 按《通信管道与通信工程设计规范》要求
2、 按《通信管道工程施工及验收规范》(GB50374-2006)的有关规定
3、 依据中国移动新疆公司塔城分公司与新疆昱隆通信技术有限责任公司鉴定的施工合同
三、 施工方案 (一)、施工总顺序 根据单项建筑工程先“地下,后地上”;“先主体,后围护;”“先结构,后装修;”“先土建,后设备”的原则,本工程的施工顺序为: 人(手)孔:放线→挖沟槽→清理→做垫层→砌井→按装井内铁件→井外墙装修→井内墙装修→回填→夯实→吊装砼上覆→安装井圈→安装井盖→清运余土(外运)
管道沟:放线→挖沟槽→清理→做垫层→包封→回填→夯实→清运余土(外运)
由于施工人(手)孔时的特殊原因,装修过程可与主体工程同时进行,从底向上依次来,这样由于人(手)孔在主体完工后有少量的地下水上涨,有利于保证装修工程的质量,且可减少交叉作业的时间,有利于加快工程施工进度,有利与安全,但 这样安排 导 致 工期 延 长
本工程将 手孔外装修提 前 插 入 和 砌 井 交 叉 施 工 ,即 手 孔 边 砌 边 装 修 ,从 下 向 上 依 次 进 行 ,待 外 墙 装 修 结 束 后 ,即 转 入 内 墙 装 修 ,从 上 至 下 依 次 施 工
待 手 孔 内 外 装 修 结 束 后 ,应 立 即 进 行 回 填 ,以 保 证 安 全 及 上 部 的 结 构 正常 施 工
安 装 铁 件 等 工 序 随 砌 井 同 步 进 行
