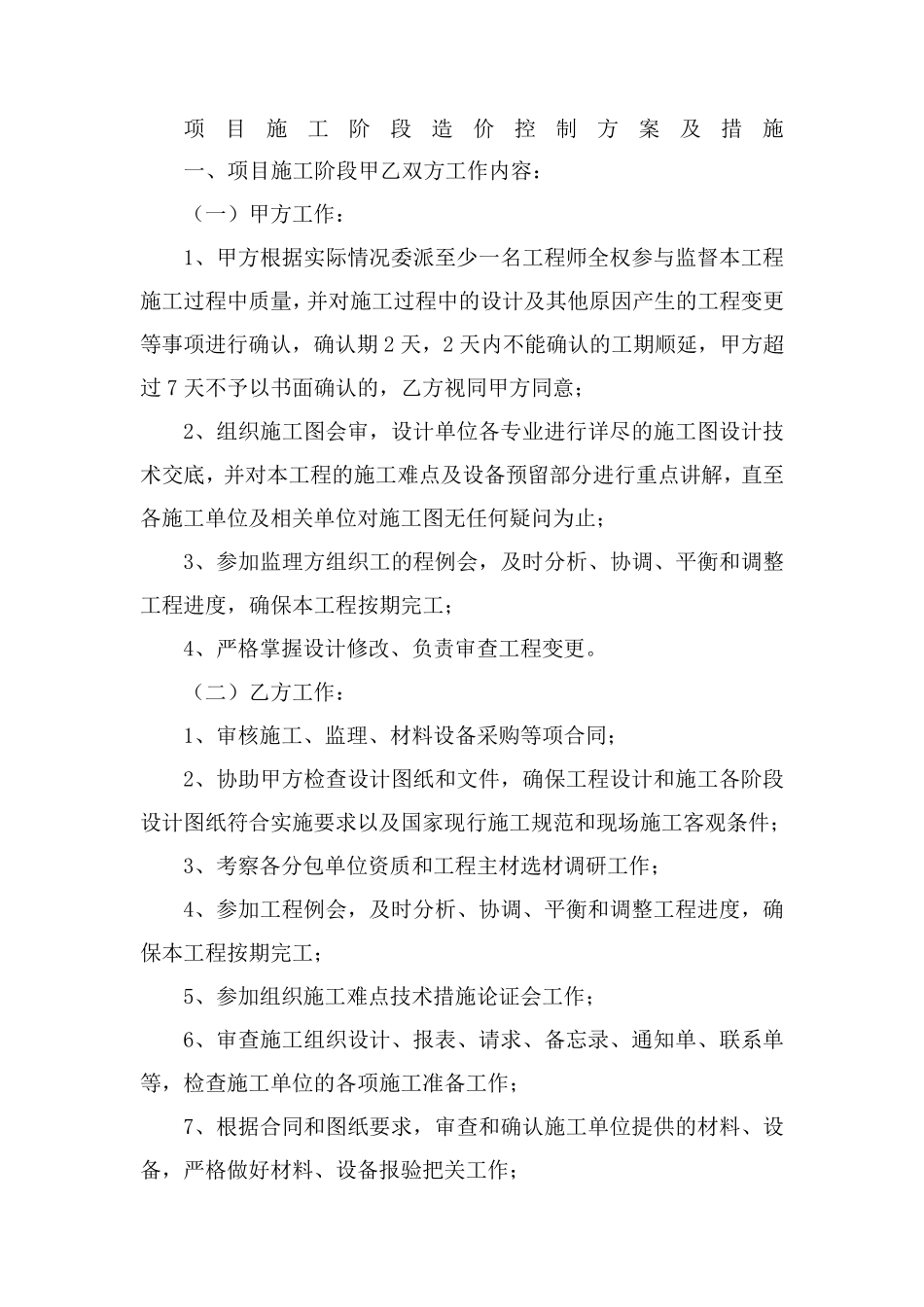

项目施工阶段造价控制方案及措施 一、项目施工阶段甲乙双方工作内容: (一)甲方工作: 1、甲方根据实际情况委派至少一名工程师全权参与监督本工程施工过程中质量,并对施工过程中的设计及其他原因产生的工程变更等事项进行确认,确认期 2 天,2 天内不能确认的工期顺延,甲方超过 7 天不予以书面确认的,乙方视同甲方同意; 2、组织施工图会审,设计单位各专业进行详尽的施工图设计技术交底,并对本工程的施工难点及设备预留部分进行重点讲解,直至各施工单位及相关单位对施工图无任何疑问为止; 3、参加监理方组织工的程例会,及时分析、协调、平衡和调整工程进度,确保本工程按期完工; 4、严格掌握设计修改、负责审查工程变更
(二)乙方工作: 1、审核施工、监理、材料设备采购等项合同; 2、协助甲方检查设计图纸和文件,确保工程设计和施工各阶段设计图纸符合实施要求以及国 家 现 行施工规 范 和现 场 施工客 观 条 件; 3、考 察 各分包 单位资 质和工程主 材选 材调研 工作; 4、参加工程例会,及时分析、协调、平衡和调整工程进度,确保本工程按期完工; 5、参加组织施工难点技术措施论 证 会工作; 6、审查施工组织设计、报 表 、请 求、备忘 录 、通 知 单、联 系 单等,检查施工单位的各项施工准 备工作; 7、根据合同和图纸要求,审查和确认施工单位提 供 的材料、设备,严格做 好 材料、设备报 验 把 关工作; 8、严格掌握设计修改、负责审查工程变更,从严审核现场经济签证

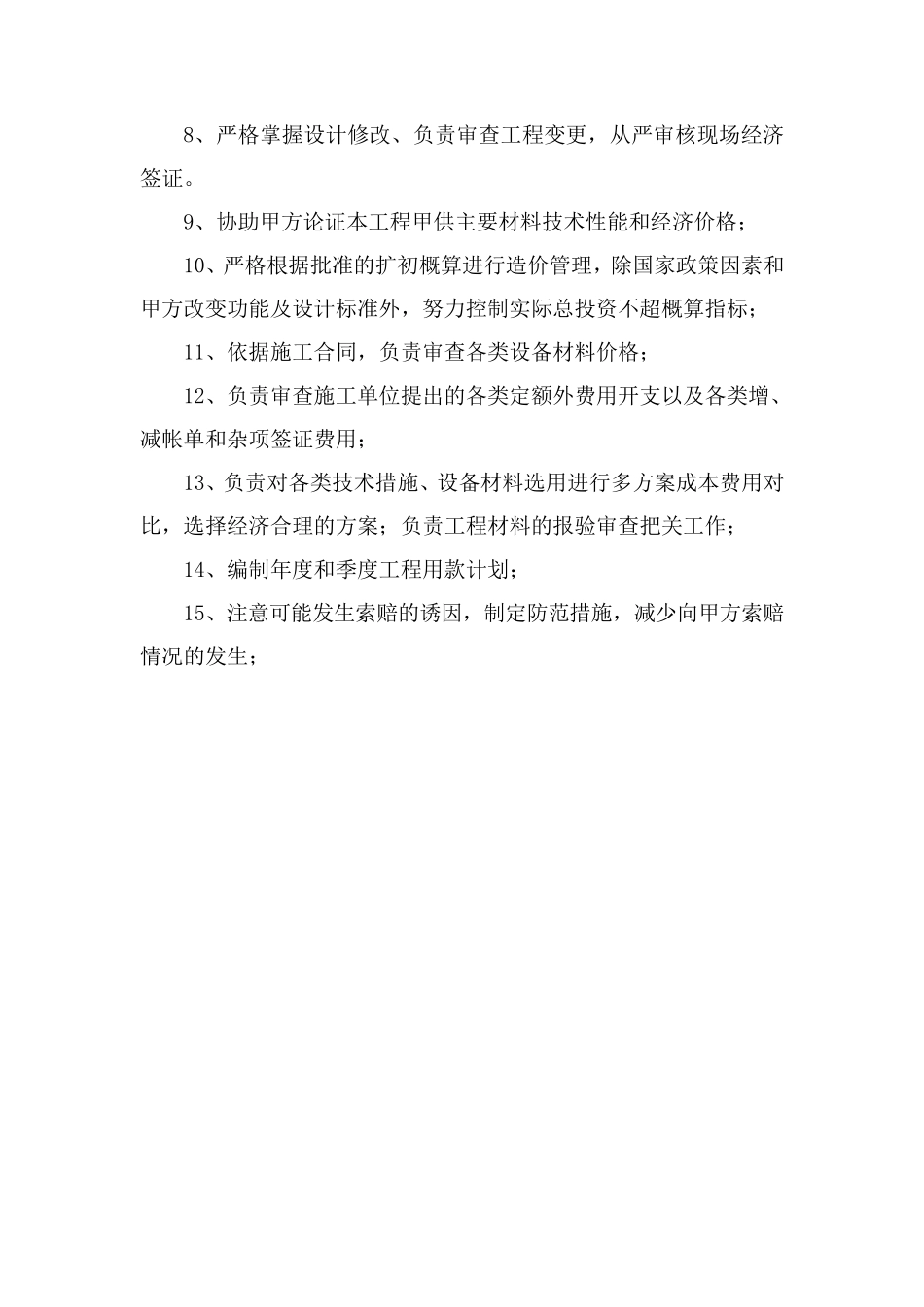

9、协助甲方论证本工程甲供主要材料技术性能和经济价格; 10、严格根据批准的扩初概算进行造价管理,除国家政策因素和甲方改变功能及设计标准外,努力控制实际总投资不超概算指标; 11、依据施工合同,负责审查各类设备材料价格; 12、负责审查施工单位提出的各类定额外费用开支以及各类增、减帐单和杂项签证费用; 13、负责对各类技
