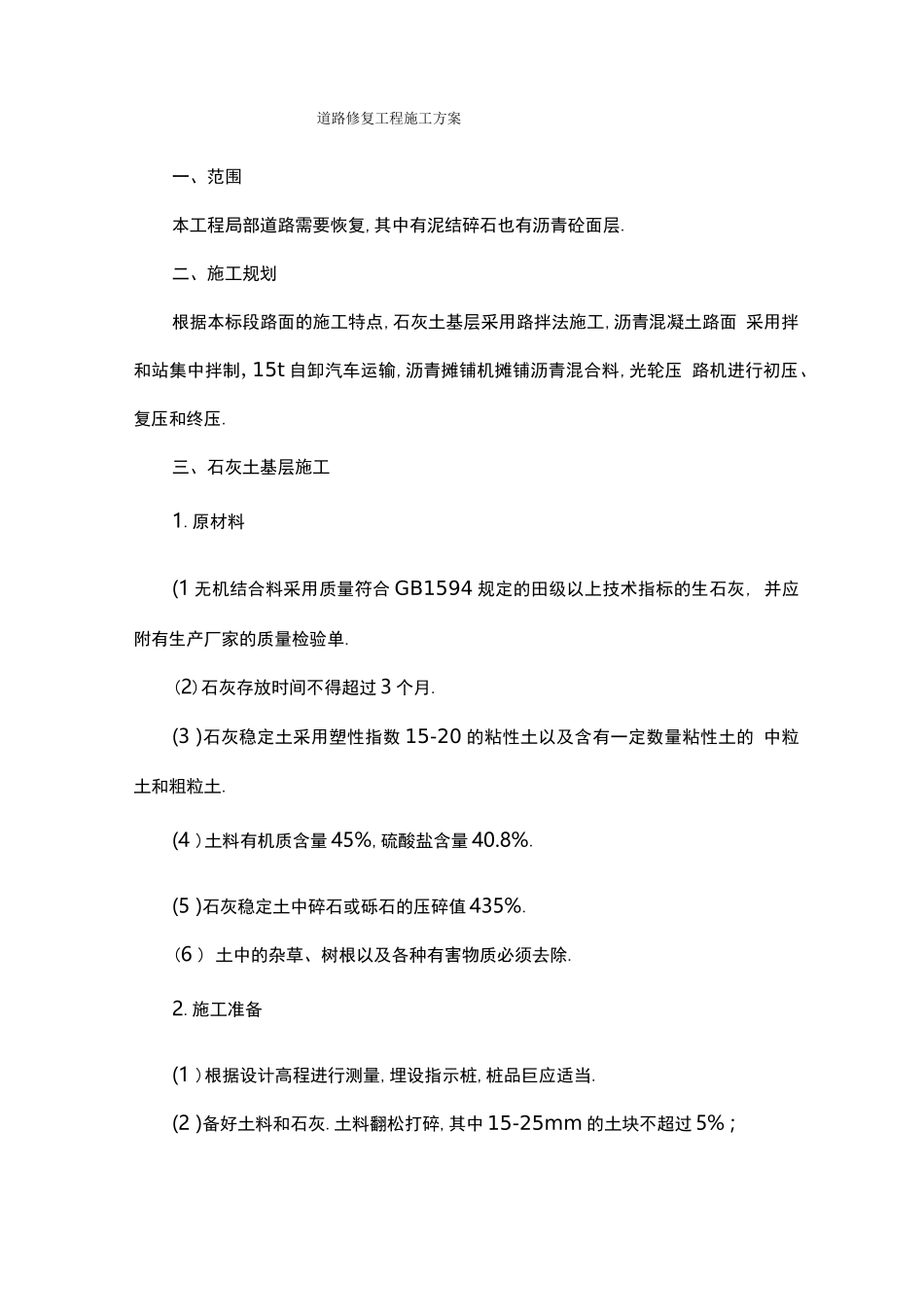

道路修复工程施工方案一、范围本工程局部道路需要恢复,其中有泥结碎石也有沥青砼面层
二、施工规划根据本标段路面的施工特点,石灰土基层采用路拌法施工,沥青混凝土路面 采用拌和站集中拌制,15t 自卸汽车运输,沥青摊铺机摊铺沥青混合料,光轮压 路机进行初压、复压和终压
三、石灰土基层施工1
原材料(1 无机结合料采用质量符合 GB1594 规定的田级以上技术指标的生石灰, 并应附有生产厂家的质量检验单
(2)石灰存放时间不得超过 3 个月
(3 )石灰稳定土采用塑性指数 15-20 的粘性土以及含有一定数量粘性土的 中粒土和粗粒土
(4 )土料有机质含量 45%,硫酸盐含量 40
(5 )石灰稳定土中碎石或砾石的压碎值 435%
(6 ) 土中的杂草、树根以及各种有害物质必须去除
施工准备(1 )根据设计高程进行测量,埋设指示桩,桩品巨应适当
(2 )备好土料和石灰

土料翻松打碎,其中 15-25mm 的土块不超过 5% ;石灰在使用前 5-7 天消解完毕,消解后的石灰保持一定的含水量
(3)石灰土基层施工前,进行生产试验,以确定石灰土的施工工艺和碾压参数
原材料和石灰土的各项试验成果,报送监理人批准
(4)灰土基层填筑前,对道路根底进行整修
灰土基层路拌施工工艺流程见以下图

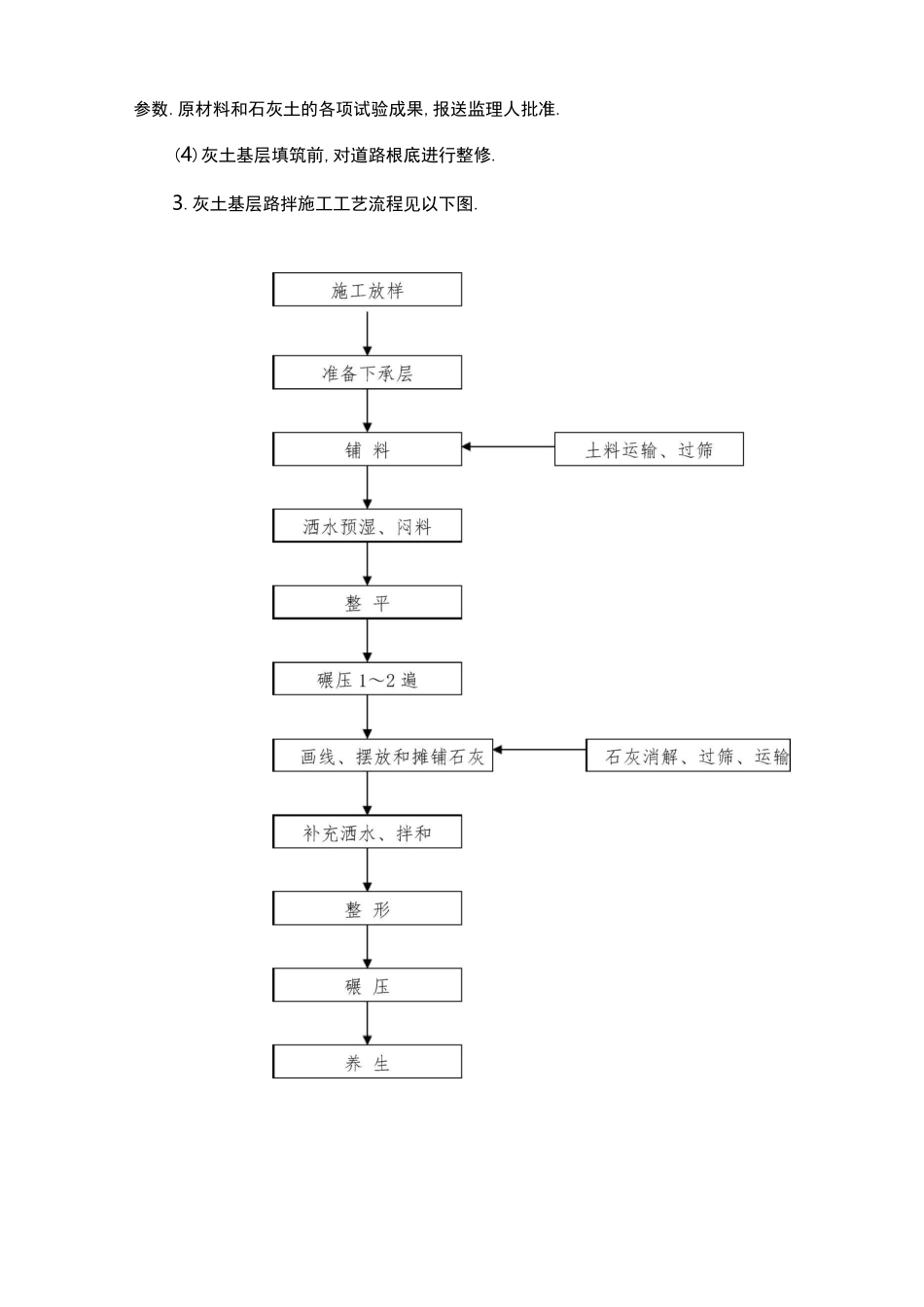

灰土基层路拌法施工工艺流程框图4
施工方法说明〔1 〕施工放样施工前依据设计图纸进行测量放样,放出施工限制中桩、边桩的具体位置, 标出施工边线
〔2〕准备下承层将下层外表杂物清理干净,保持湿润
灰土基层填筑前,对道路根底进行整 修
路基整修主要包括现状根底的局部开挖和回填,开挖采用人工开挖
根底压 实度大于 95% 〔全型击实标准〕
整修后的路基应满足设计要求
〔3〕材料过筛、运输土料从取土场将超尺寸颗粒过筛,用装载机 15t 自卸汽车运输至施工路段, 按摊铺厚度均匀卸料
〔4〕摊铺提前进行计
