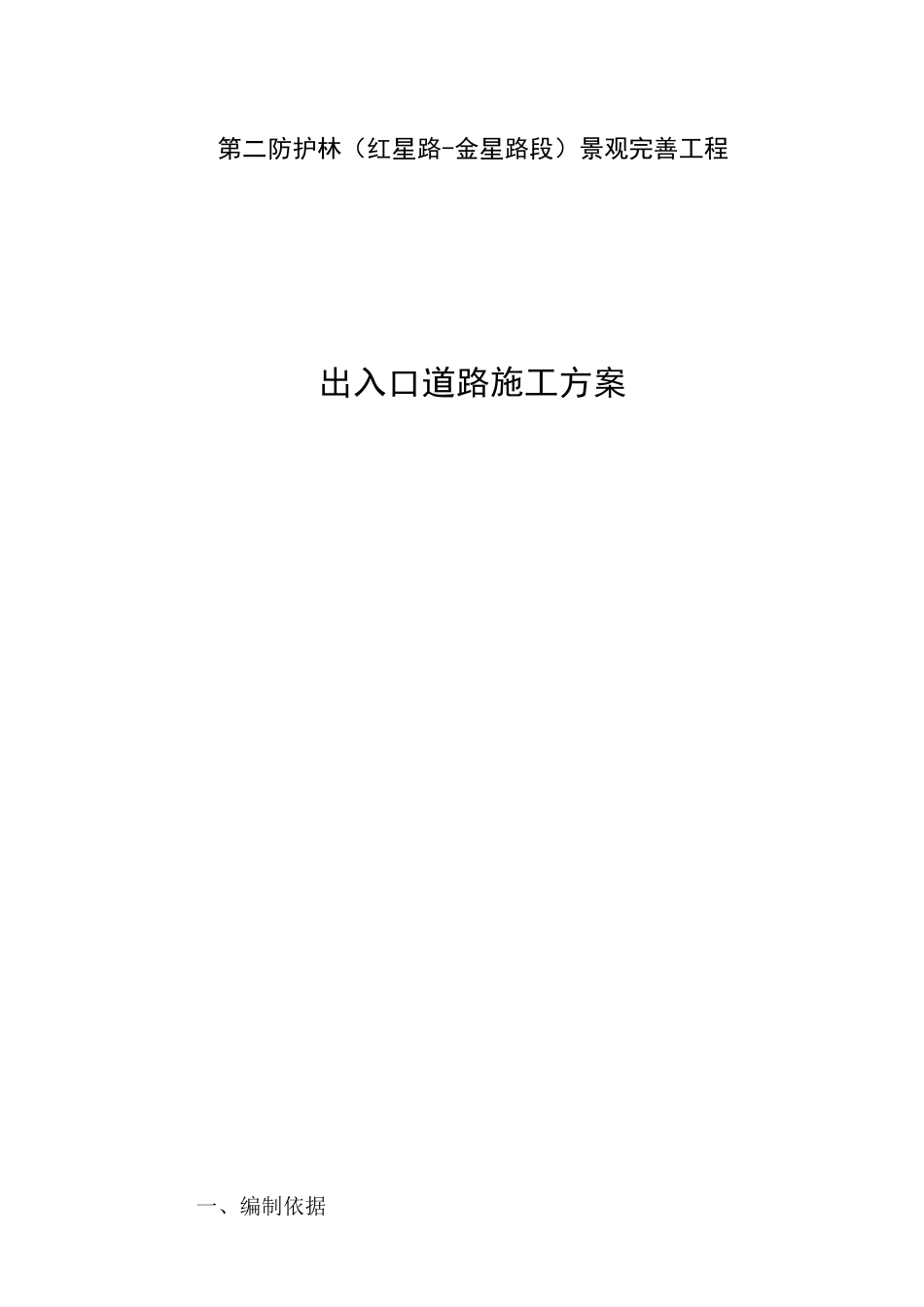

第二防护林(红星路-金星路段)景观完善工程 出入口道路施工方案 一、编制依据 1、主要规范、规程 序号 规范、规程名称 编号 1 建筑工程施工质量验收统一标准 GB50300-2001 2 建筑地基基础工程施工质量验收规范 GB50202-2002 3 混凝土结构工程施工质量验收规范 GB50204-2002 4 建筑地面工程施工质量验收规范 GB50205-2001 5 公路工程质量检验评定标准 JT G F80/1-2004 2、依据我公司的施工技术实力、工程管理能力,施工经验和技术装备水平、施工现场实际情况、施工环境、施工条件和自然条件。 二、工程概况 1.2.1工程名称:第二防护林(红星路-金星路段)景观完善工程出入口道路 1.2.2工程概况:本工程位于克拉玛依老城区北部、城市第二道防风林,西起红星路,东至金星路,北侧为北苑小区,南侧为火星路。新建便民服务中心外侧,长度10米,宽度7米。 1.2.3参建单位 建设单位:克拉玛依区园林绿化管理局 设计单位:克拉玛依市建筑规划设计(院)有限公司 勘察单位:克拉玛依市建筑规划设计(院)有限公司 监理单位:新疆天麒工程项目管理咨询有限责任公司 施工单位:永升建设集团有限公司 三、出入口道路管理体系 1、主要投入的管理人员汇总 表 序号 姓名 职务 职责 1 陈德平 项目经理 项目管理 2 崔 红 技术负责人 技术管理、施工协调 3 陈 昊 施工员 测量、放线 4 陈和军 安全员 安全交底、管理 5 邓清海 质检员 试验检测 6 周卫明 机械管理员 管理施工机械 7 秦 丽 材料员 材料供应管理 8 郭海平 资料员 资料编集管理 2、机械设备使用计划 拟投入的机械设备情况及进出场计划 投入的主要施工机械设备表 序号 机械或 设备名称 型号 规格 数量 国别 产地 生产 能力 备注 1 挖掘机 210 1 日本 1m3 2 自卸车 斯太尔 4 陕西 20t 3 装载机 1 日本 3m3 4 抽水泵 2 上海 备用 四、施工方案 A、出入口道路土方开挖 (一)、施工准备 1、施工测量 在开工前进行施工测量,包括平面位置、中桩、横段面、中桩高程等的 复测。在开工之前在现场放出路基开挖边缘线、坡角线、填方坡角线并将复测成果资料签字后送监理工程师,经监理工程师批准开工后方可施工。 2、清理场地 路基土石方工程施工前应清除施工范围内的树木、灌木、垃圾、有机物残渣及原地面以下 10~30cm 内的草皮和表土。清除的垃圾、废料及不使用的材料和树木,集中...
