天 津 西 站 西 纵 联 络 线 道 路 工 程 四 标 道 路 基 层 施 工 方 案 一 、工 程 概况 天 津 西 站 交 通 枢 纽 配 套 市 政 道 路 工 程 属 于 天 津 西 站 交 通 枢 纽 配 套 工 程 , 道 路工 程 设 计 标 准 为 快 速 路
包 括 北 营 门 西 马 路 辅 道 、FD 线辅 路 、FE 线辅 路 、FG线辅 路 、FJ 线辅 路 、FL 线辅 路 、FH 线辅 路 、FM 线辅 路 、FR 线辅 路 、FQ 线辅路 、FT 线辅 路 、FW 线辅 路 、BH 主线新建路 、FS 线辅 路 ;Z 线、Y 线、C 线、D 线、G 线桥头引路 ;共计 54000m2
二、施 工 设计 1、主线及匝道 采用 18cm 水泥稳定碎石(5%)+18cm 石灰粉煤灰碎石(6:14:80)+18cm 石灰土粉煤灰土(12:35:53)
2、辅 道 均采用 18cm 石灰粉煤灰碎石(6:14:80)+18cm 石灰土粉煤灰碎石(6:14:80)+15cm 石灰土(12%)
三、施 工 工 艺 (一 )、二灰土施 工 主线及匝道 所用二灰土按照设 计 配 比要求石灰:粉煤灰:土为 12:35:53先由预拌场拌合, 经检验满足要求后再运至现场进行施工 , 混合料的进场情况应按照现场的实际施工 情况合理安排进料
1、施工 准 备 检查路 基顶面层的各项技术指标 是否均符合要求, 并报请监理工 程 师验收
在路 基上恢复中线及边桩, 将路 面设 计 标 高引至指示桩上
2、现场摊铺 根据运输车辆的车行吨位及二灰土的试验数据, 在施工 现场合理卸料, 推土机 及 时 摊 铺

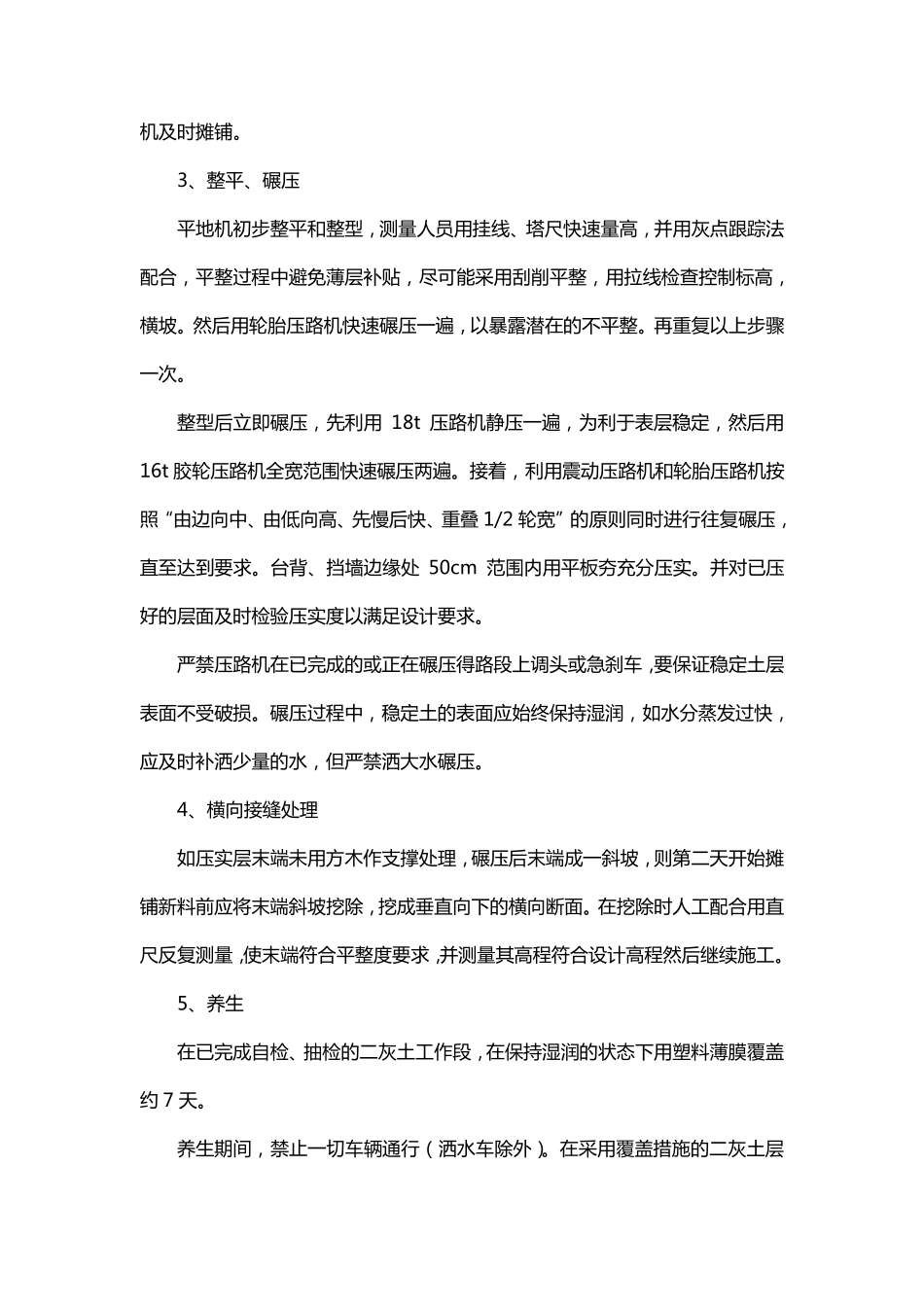

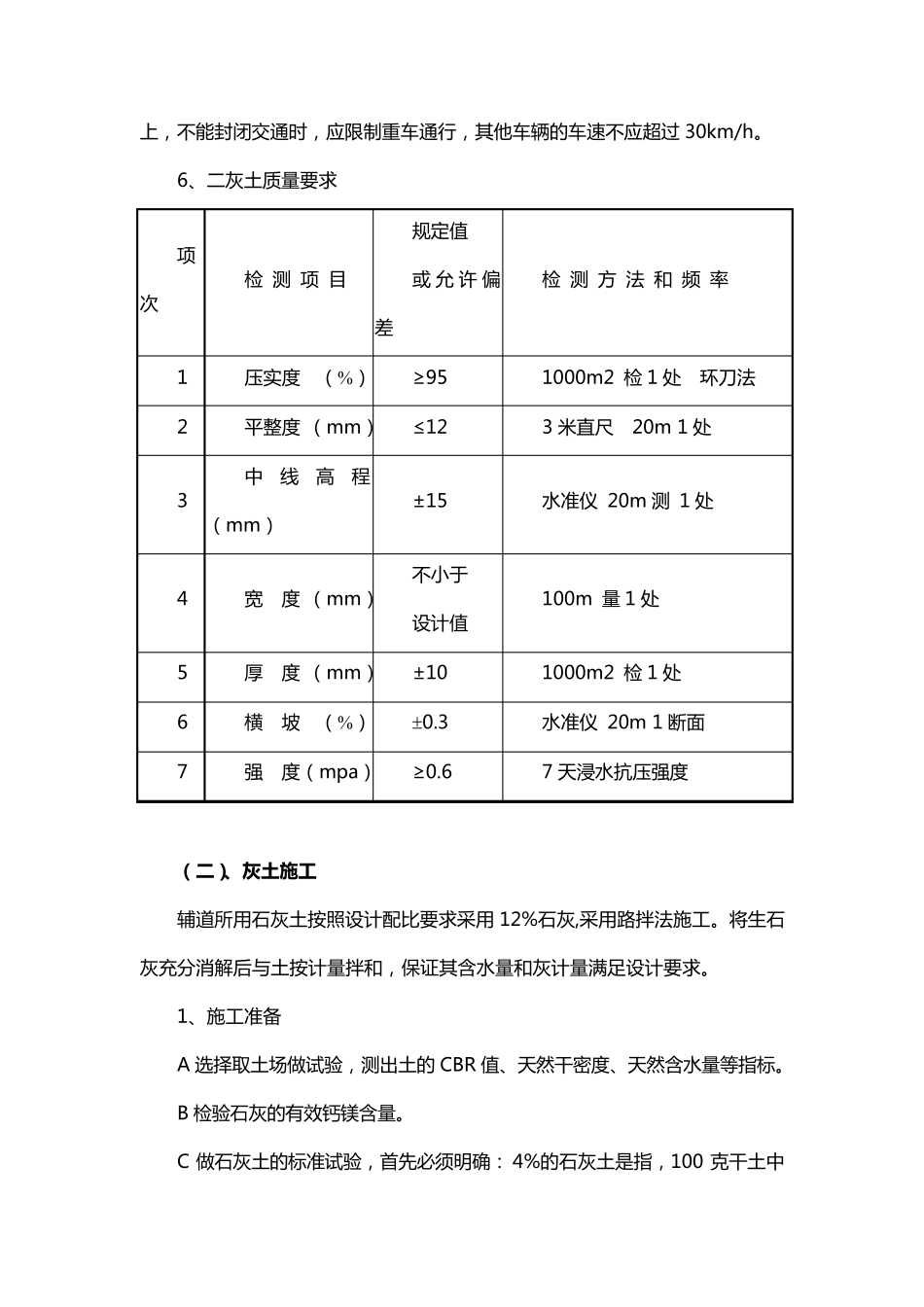

3、 整 平 、 碾 压 平 地 机 初 步 整 平 和 整 型 , 测 量 人 员 用 挂 线 、 塔 尺 快 速 量 高 , 并 用 灰 点 跟
