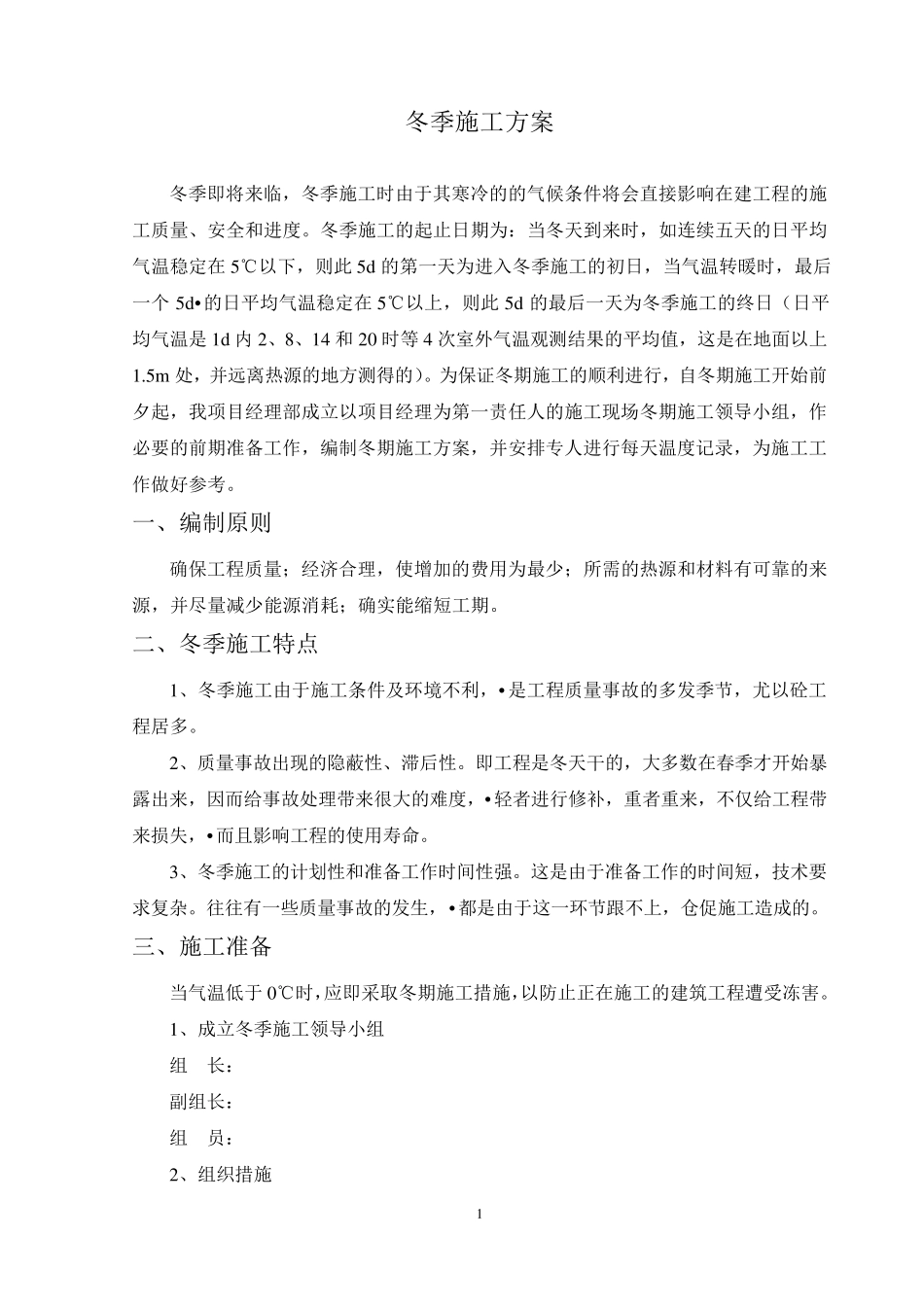

冬季施工方案 目 录 一、编制原则… … … … … … … … … … … … … … … … … … … … … … … … … 1 二、冬季施工特点… … … … … … … … … … … … … … … … … … … … … … … 1 三、施工准备… … … … … … … … … … … … … … … … … … … … … … … … … 1 四、冬季施工测温… … … … … … … … … … … … … … … … … … … … … … … 2 五、冬季施工措施 ......................................................................................................... 5 1 、砼的冬季施工… … … … … … … … … … … … … … … … … … … … … … … … ….… ..5 2 、钢筋冬季施工… … … … … … … … … … … … … … … … … … … … … … … … ….… ..8 3 、土方的冬季施工措施… … … … … … … … … … … … … … … … … … … … … … …..10 4 、砌体工程冬季施工措施… … … … … … … … … … … … … … … … … … … … … … ..11 5 、石灰土及水泥稳定碎石工程冬季施工措施… … … … … … … … … … … … … … ..13 六、安全与防火… … … … … … … … … … … … … … … … … … … … … ..… .… 13 1 冬季施工方案 冬季即将来临,冬季施工时由于其寒冷的的气候条件将会直接影响在建工程的施工质量、安全和进度。冬季施工的起止日期为:当冬天到来时,如连续五天的日平均气温稳定在5℃以下,则此 5d 的第一天为进入冬季施工的初日,当气温转暖时,最后一个 5d•的日平均气温稳定在5℃以上,则此 5d 的最后一天为冬季施工的终日(日平均气温是 1d 内 2、8、14 和20 时等 4 次室外气温观测结果的平均值,这是在地面以上1.5m 处,并远离热源的地方测得的)。为保证冬期施工的顺利进行,自冬期施工开始前夕起,我项目经理部成立以项目经理为第一责任人的施工现场冬期施工领导小组,作必要的前期准备工作,编制冬期施工方案,并安排专人进行每天温度记录,为施工工作做好参考。 一、编制原则 确保工程质量;经济合理,使增加的费...
