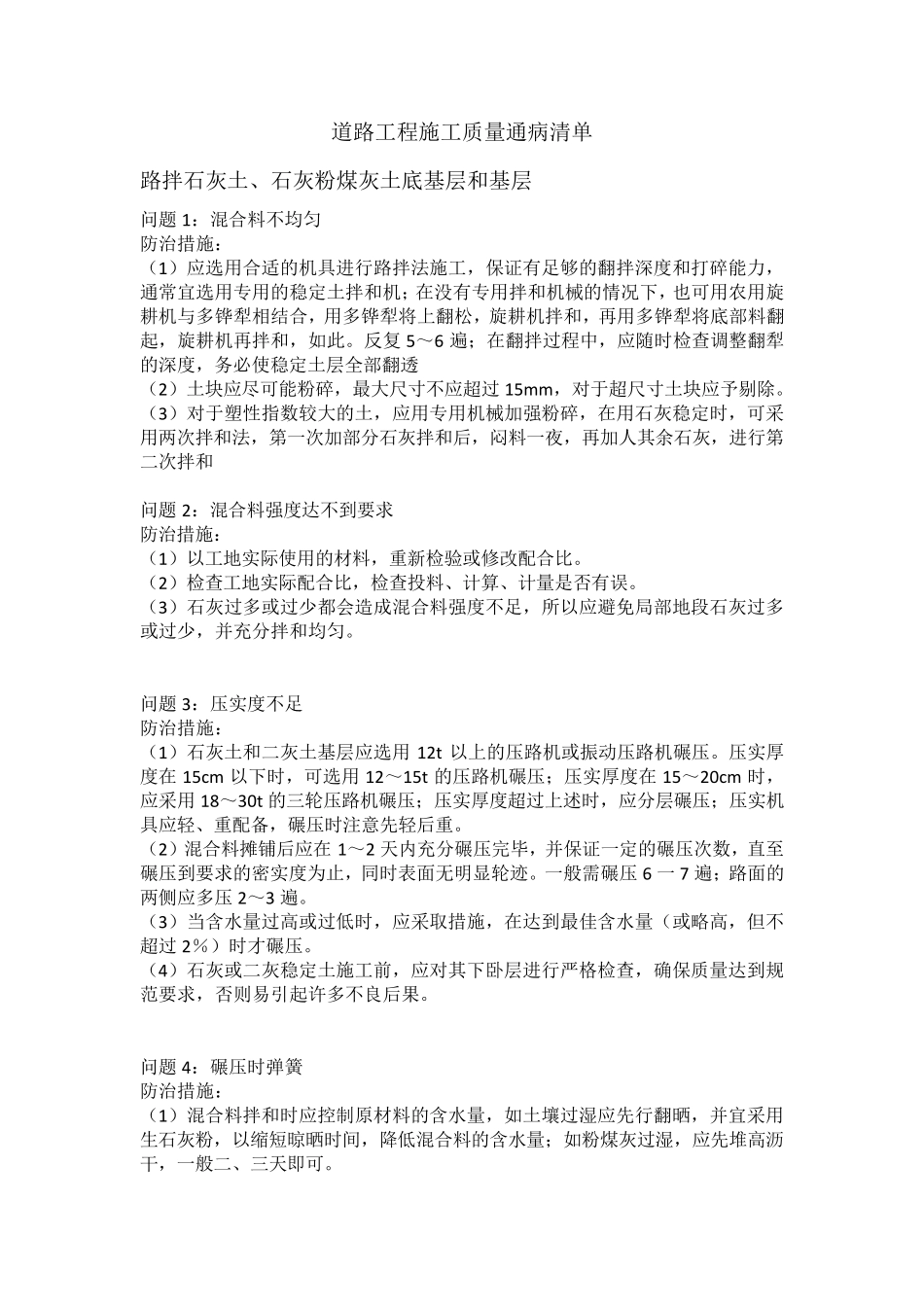

道路工程施工质量通病清单 路拌石灰土、石灰粉煤灰土底基层和基层 问题 1:混合料不均匀 防治措施: (1)应选用合适的机具进行路拌法施工,保证有足够的翻拌深度和打碎能力,通常宜选用专用的稳定土拌和机;在没有专用拌和机械的情况下,也可用农用旋耕机与多铧犁相结合,用多铧犁将上翻松,旋耕机拌和,再用多铧犁将底部料翻起,旋耕机再拌和,如此
反复 5~6 遍;在翻拌过程中,应随时检查调整翻犁的深度,务必使稳定土层全部翻透 (2)土块应尽可能粉碎,最大尺寸不应超过 15mm,对于超尺寸土块应予剔除
(3)对于塑性指数较大的土,应用专用机械加强粉碎,在用石灰稳定时,可采用两次拌和法,第一次加部分石灰拌和后,闷料一夜,再加人其余石灰,进行第二次拌和 问题 2:混合料强度达不到要求 防治措施: (1)以工地实际使用的材料,重新检验或修改配合比
(2)检查工地实际配合比,检查投料、计算、计量是否有误
(3)石灰过多或过少都会造成混合料强度不足,所以应避免局部地段石灰过多或过少,并充分拌和均匀
问题 3:压实度不足 防治措施: (1)石灰土和二灰土基层应选用 12t以上的压路机或振动压路机碾压
压实厚度在 15cm 以下时,可选用 12~15t的压路机碾压;压实厚度在 15~20cm 时,应采用 18~30t的三轮压路机碾压;压实厚度超过上述时,应分层碾压;压实机具应轻、重配备,碾压时注意先轻后重
(2)混合料摊铺后应在 1~2 天内充分碾压完毕,并保证一定的碾压次数,直至碾压到要求的密实度为止,同时表面无明显轮迹
一般需碾压 6 一 7 遍;路面的两侧应多压 2~3 遍
(3)当含水量过高或过低时,应采取措施,在达到最佳含水量(或略高,但不超过 2%)时才碾压
(4)石灰或二灰稳定土施工前,应对其下卧层进行严格检查,确保质量达到规范要求,否则易引起许多不良后果
问题 4:碾压时
