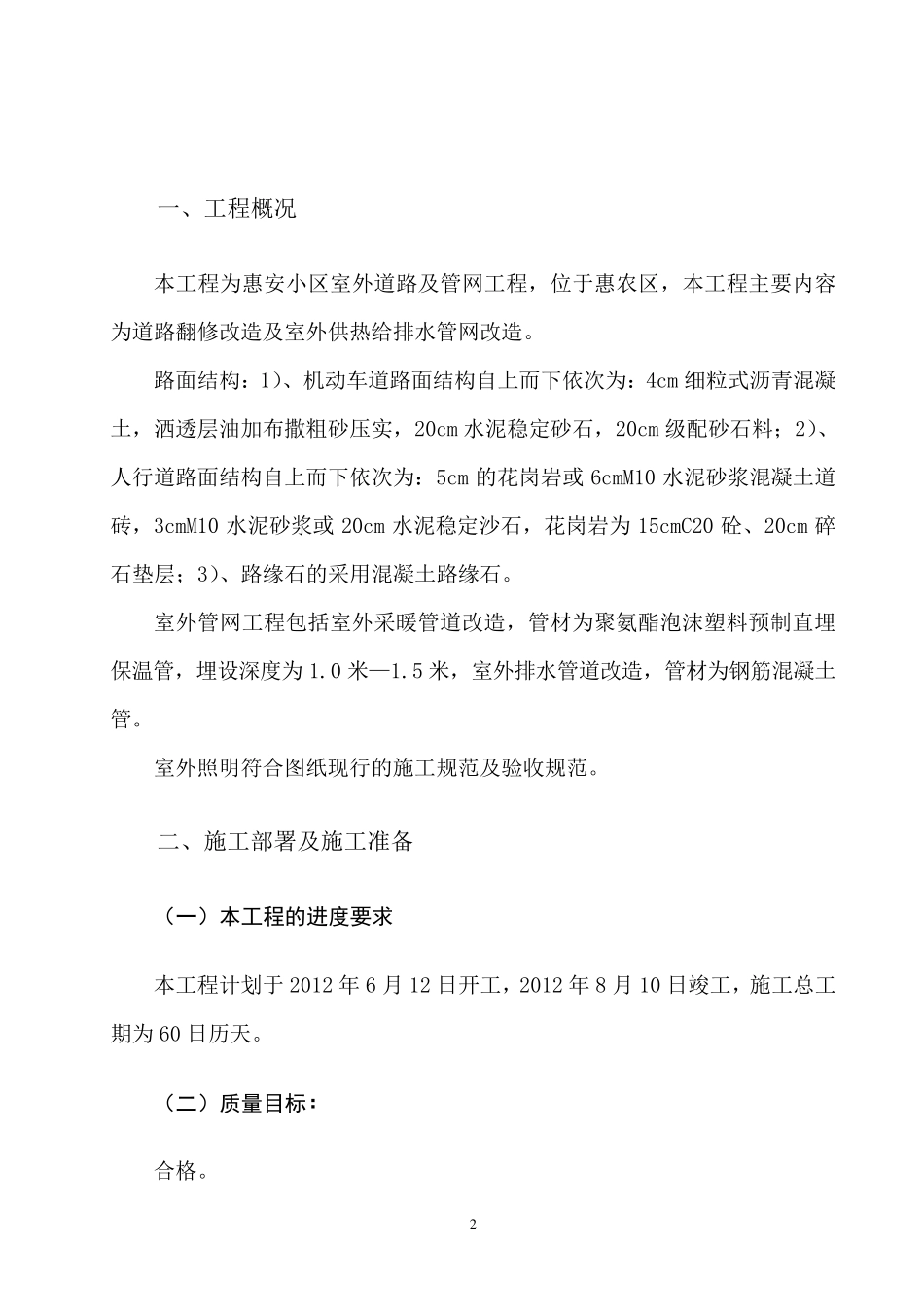

1 惠农区老旧小区维修改造和既有建筑节能改造工程第四标(惠安小区改造) 施 工 组 织 设 计 编制单位:石嘴山市鑫岭建筑工程有限公司 编制日期:2012 年 7 月 16 日 2 一、工程概况 本工程为惠安小区室外道路及管网工程,位于惠农区,本工程主要内容为道路翻修改造及室外供热给排水管网改造
路面结构:1)、机动车道路面结构自上而下依次为:4cm 细粒式沥青混凝土,洒透层油加布撒粗砂压实,20cm 水泥稳定砂石,20cm 级配砂石料;2)、人行道路面结构自上而下依次为:5cm 的花岗岩或6cmM10 水泥砂浆混凝土道砖,3cmM10 水泥砂浆或20cm 水泥稳定沙石,花岗岩为15cmC20 砼、20cm 碎石垫层;3)、路缘石的采用混凝土路缘石
室外管网工程包括室外采暖管道改造,管材为聚氨酯泡沫塑料预制直埋保温管,埋设深度为1
5 米,室外排水管道改造,管材为钢筋混凝土管
室外照明符合图纸现行的施工规范及验收规范
二、施工部署及施工准备 (一)本工程的进度要求 本工程计划于2012 年 6 月 12 日开工,2012 年 8 月 10 日竣工,施工总工期为60 日历天
(二)质量目标: 合格
3 (三)编制依据 施工图纸、招标文件、现行市政道路施工规范及验评标准
(四)施工准备 工程开工前,首先做好现场布置,建立健全施工组织系统的一切准备工作
组成工程项目经理部,施工人员要持证上岗,优化组合
落实材料、制定物资供应计划
清理现场,落实供水、供电及现场临时道路,搭设库房、办公室、搅拌站等临时设施
安排落实施工机具进厂日期,组织劳动力的搭配

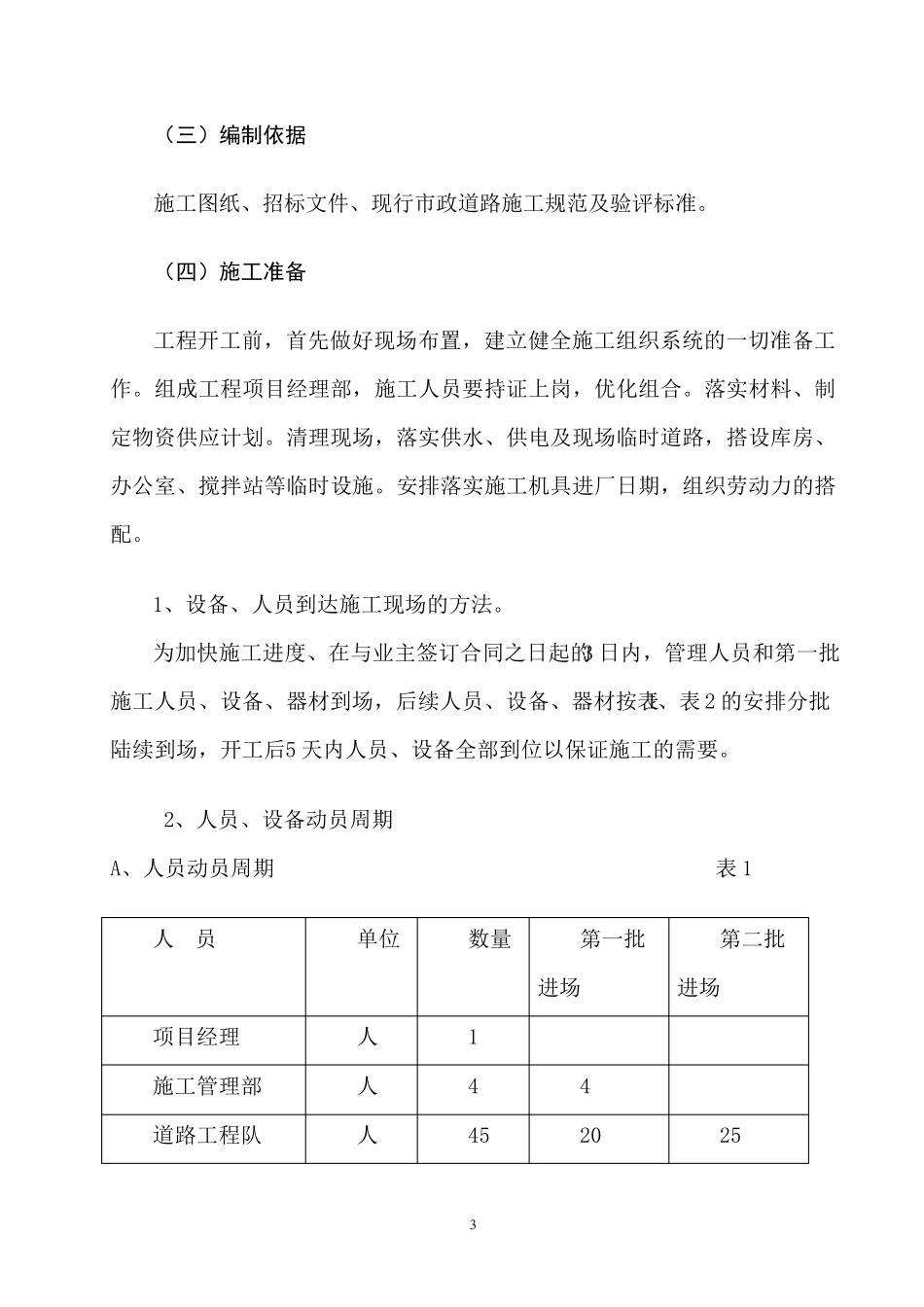

1、设备、人员到达施工现场的方法
为加快施工进度、在与业主签订合同之日起的3 日内,管理人员和第一批施工人员、设备、器材到场,后续人员、设备、器材按表1、表 2 的安排分批陆续到场,开工后5 天内人员、设备
