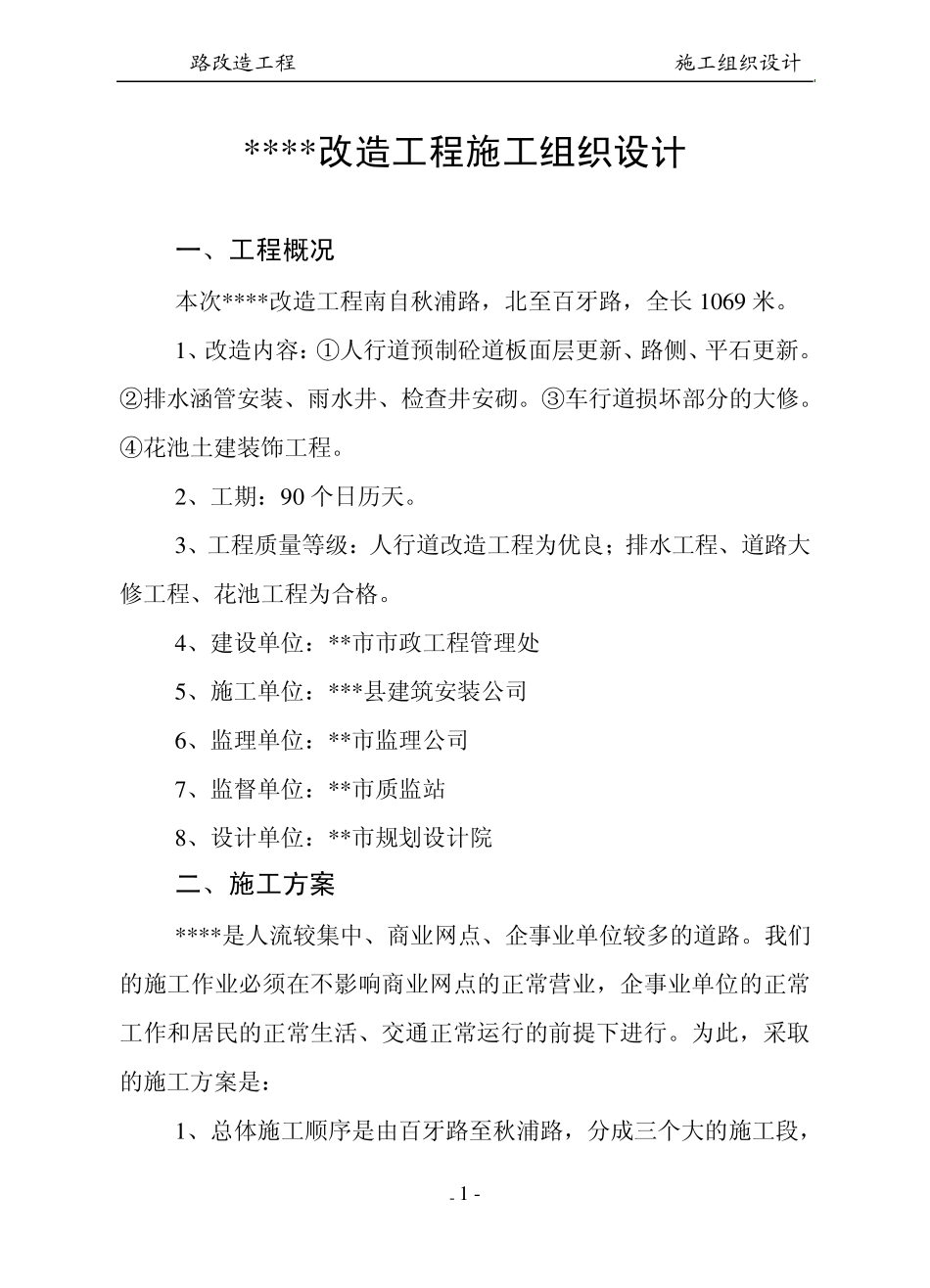

路改造工程 施工组织设计 - 1 - ****改造工程施工组织设计 一、工程概况 本次****改造工程南自秋浦路,北至百牙路,全长1 0 6 9 米。 1 、改造内容:①人行道预制砼道板面层更新、路侧、平石更新。②排水涵管安装、雨水井、检查井安砌。③车行道损坏部分的大修。④花池土建装饰工程。 2 、工期:9 0 个日历天。 3 、工程质量等级:人行道改造工程为优良;排水工程、道路大修工程、花池工程为合格。 4 、建设单位:**市市政工程管理处 5 、施工单位:***县建筑安装公司 6 、监理单位:**市监理公司 7 、监督单位:**市质监站 8 、设计单位:**市规划设计院 二、施工方案 ****是人流较集中、商业网点、企事业单位较多的道路。我们的施工作业必须在不影响商业网点的正常营业,企事业单位的正常工作和居民的正常生活、交通正常运行的前提下进行。为此,采取的施工方案是: 1 、总体施工顺序是由百牙路至秋浦路,分成三个大的施工段, 路改造工程 施工组织设计 - 2 - 即百牙路→建设路;九华路→建设路;九华路→秋浦路。第十二天完成三百米,循序渐进,确保工期。 2 、在每个施工段中根据实际情况分成若干小段。每个小段从排水施工到人行道施工及花池等一次性连续完成,施工一段,完成一段,清理一段,循序渐进。各种施工验收记录要及时同步进行,做到资料齐全。机关、企事业门前尽可能利用节假日进行施工。 路改造工程 施工组织设计 - 3 - 3 、施工方案程序图 改造工程 人行道、花池施工 拆除原路面、路侧石 排水工程施工 拆原路面、挖沟槽铺垫层 车行道大修 整 理 基 层 浇 筑 基 层 铺设面层、养护 花池浇筑、花岗岩面层 栏杆的焊接 东西两边同时施工 根据现场每百米一段 路至 路 排水管道安装、检查井安砌、回填 根据现场清况分段拆除 东西两边同时施工 根据现场每百米一段 路至 路 排水管道安装、检查井安砌、回填 分段一次性浇筑成型单幅施工 与百荷公园及建设路配合 根据现场每百米一段 九华路至秋浦路排水管道安装检查井安砌、回填 养护、保护 路改造工程 施工组织设计 - 4 - 三、施工进度计划 本工程合同施工工期 9 0 天,详见工程工期总控制表(见附表)。为此,采取以下措施,确保工期。 1 、管道沟槽土方工程:人工拆除砼道板,完整的砼道板和路侧、平石运到市政公司总部存放。投入大量人工进行挖沟槽。根据施工方案的安排,2 4 小时不间...
