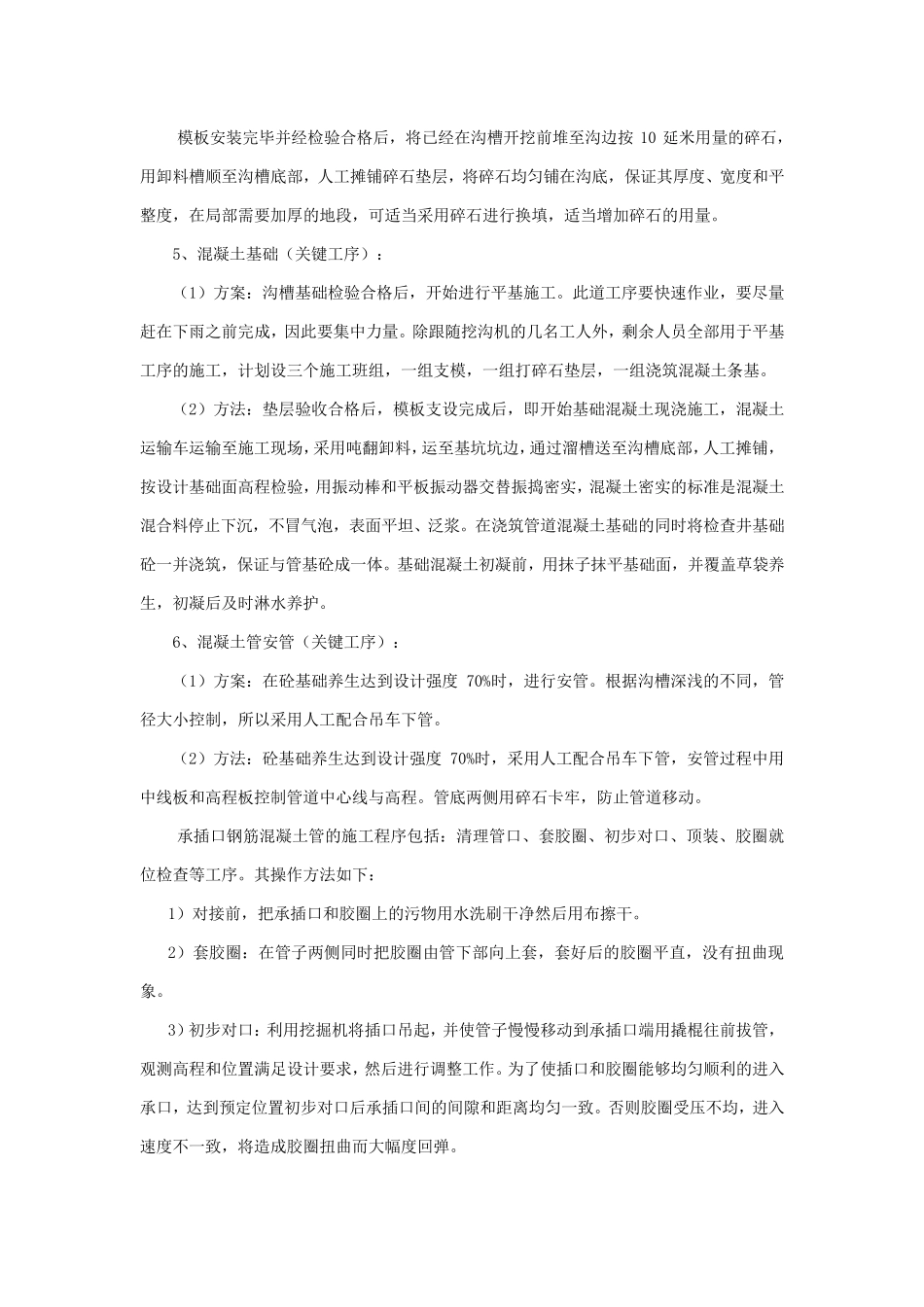

第五章 施工方案与技术措施 第一节 工程总体施工方案 一、工程总体施工方案 施工准备:2017 年5 月19 日—2017 年5 月25 日 雨、污水管线施工:2017 年5 月19 日—2017 年7 月15 日 沥青混凝土路面工程:2017 年7 月20 日—2017 年8 月20 日 各工序开工前准备工作: 1、技术准备 组织所有管理及施工技术人员,认真熟悉图纸,学习有关施工技术规范、检验评定标准及工艺操作规程,了解本工程设计意图、施工特点和特殊工序要求,要全员充分了解现场情况。 测量人员做接桩工作,技术、试验及其他管理人员及时到位完成各项准备工作,根据计划安排提出工程用料计划,施工机具计划,明确各类物资进场时间,做好材料试验、报验及厂家资质审查,通过后及时进行加工订货工作。 2、测量准备工作: 2.1 对所交点的中心桩和水准点进行复核,认真填写测量复核记录,上报驻地监理工程师进行验收。 2.2 验收合格后进行中心桩的拴点和临时水准点引测工作。中心桩的拴点应设置保 护 措施,临时水准点设置在 固 定可 靠 的柱 桩上,桩点设明显 标志 并 妥 善 保 护 。 2.3 测量人员应认真学习复核图纸,掌 握 有关数 据并 做好内 业 工作。 2.4 施工完成后应配 合有关部 门 进行竣 工测量。 第二 节 施工方案与技术措施 一、排水工程施工方案 1、道 路挖 探 通过对设计图纸的认真研 究 和现场实 际 勘 察 ,施工前,根据业 主 提供 的现况管线分布图及综 合管线规划图,对管线走 向 进行全面调 查,找 出与规划位置相 矛 盾 的管线,全部 进行挖 探 ,挖 探 深 度 与排水管道 沟 底 设计标高 相 同 ,摸 清 各管线的埋 深 和走 向 ,绘 制 实 际 的地下管线分布 图,与各相 对应管线单 位达 成施工保 护 共 识 后,对其进行填埋 。并 在 现场做出明显标记,派 专 人保 护 巡 查,防 止 施工中受 到损 失 。积 极 与业 主 、监理及管线管理单 位协 商 ,编制 每 条 管线详 细 的改 移 及保 护 措施,若 在 单 位挖 探 过程中发 现的管线高 程不 能 满 足 正 常 施工需要,应立即通知驻地监理,并上报建设单位,协同各方经协商后,制定出相应的设计方案或措施。 2、沟槽开挖(关键工序): (1)方案:按照施工部署实际投人员,由于沟槽开挖不安全因素较多,因此配备专职安全员巡视。 (2)方...
