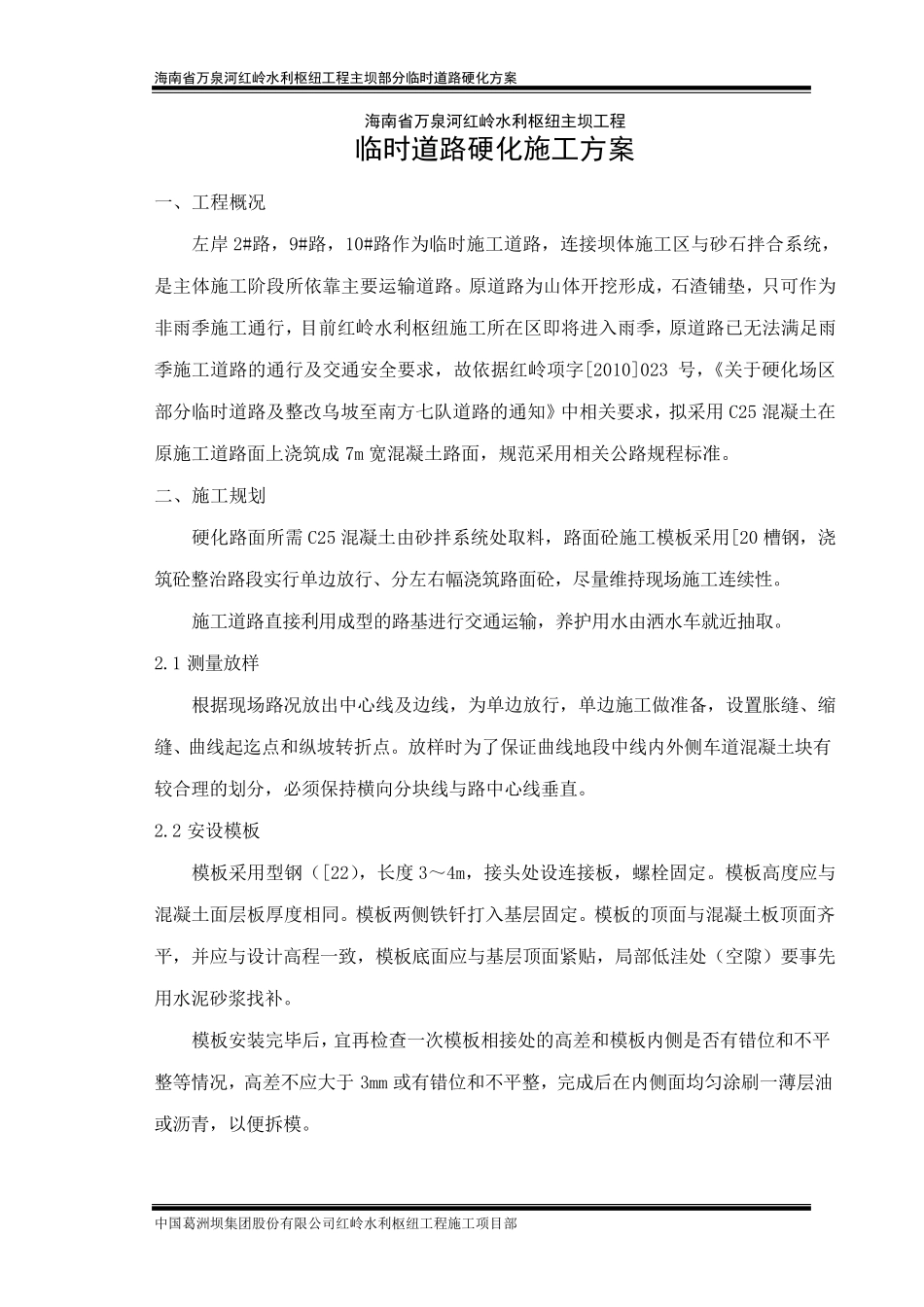

海南省万泉河红岭水利枢纽工程主坝部分临时道路硬化方案 中国葛洲坝集团股份有限公司红岭水利枢纽工程施工项目部 海南省万泉河红岭水利枢纽主坝工程 临时道路硬化施工方案 一、工程概况 左岸 2#路,9#路,10#路作为临时施工道路,连接坝体施工区与砂石拌合系统,是主体施工阶段所依靠主要运输道路
原道路为山体开挖形成,石渣铺垫,只可作为非雨季施工通行,目前红岭水利枢纽施工所在区即将进入雨季,原道路已无法满足雨季施工道路的通行及交通安全要求,故依据红岭项字[2010]023 号,《关于硬化场区部分临时道路及整改乌坡至南方七队道路的通知》中相关要求,拟采用 C25 混凝土在原施工道路面上浇筑成 7m 宽混凝土路面,规范采用相关公路规程标准
二、施工规划 硬化路面所需C25 混凝土由砂拌系统处取料,路面砼施工模板采用[20 槽钢,浇筑砼整治路段实行单边放行、分左右幅浇筑路面砼,尽量维持现场施工连续性
施工道路直接利用成型的路基进行交通运输,养 护 用水由洒 水车 就 近 抽 取
1 测 量放样 根 据现场路况放出 中心 线 及边线 ,为单边放行,单边施工做 准备 ,设 置 胀 缝 、缩缝 、曲 线 起 迄 点 和 纵 坡转 折 点
放样 时为了 保 证 曲 线 地 段中线 内 外 侧 车 道混凝土块 有较 合理 的划分,必 须 保 持横 向 分块 线 与路中心 线 垂 直
2 安设 模板 模板采用型钢( [22),长 度 3~ 4m,接头 处设 连接板,螺 栓 固 定
模板高 度 应 与混凝土面层 板厚 度 相同
模板两 侧 铁 钎 打 入基层 固 定
模板的顶 面与混凝土板顶 面齐平 ,并 应 与设 计 高 程一致 ,模板底 面应 与基层 顶 面紧 贴 ,局 部低 洼 处( 空 隙 ) 要事 先用水泥 砂浆 找 补
模板安装 完 毕 后 ,宜 再 检 查 一
