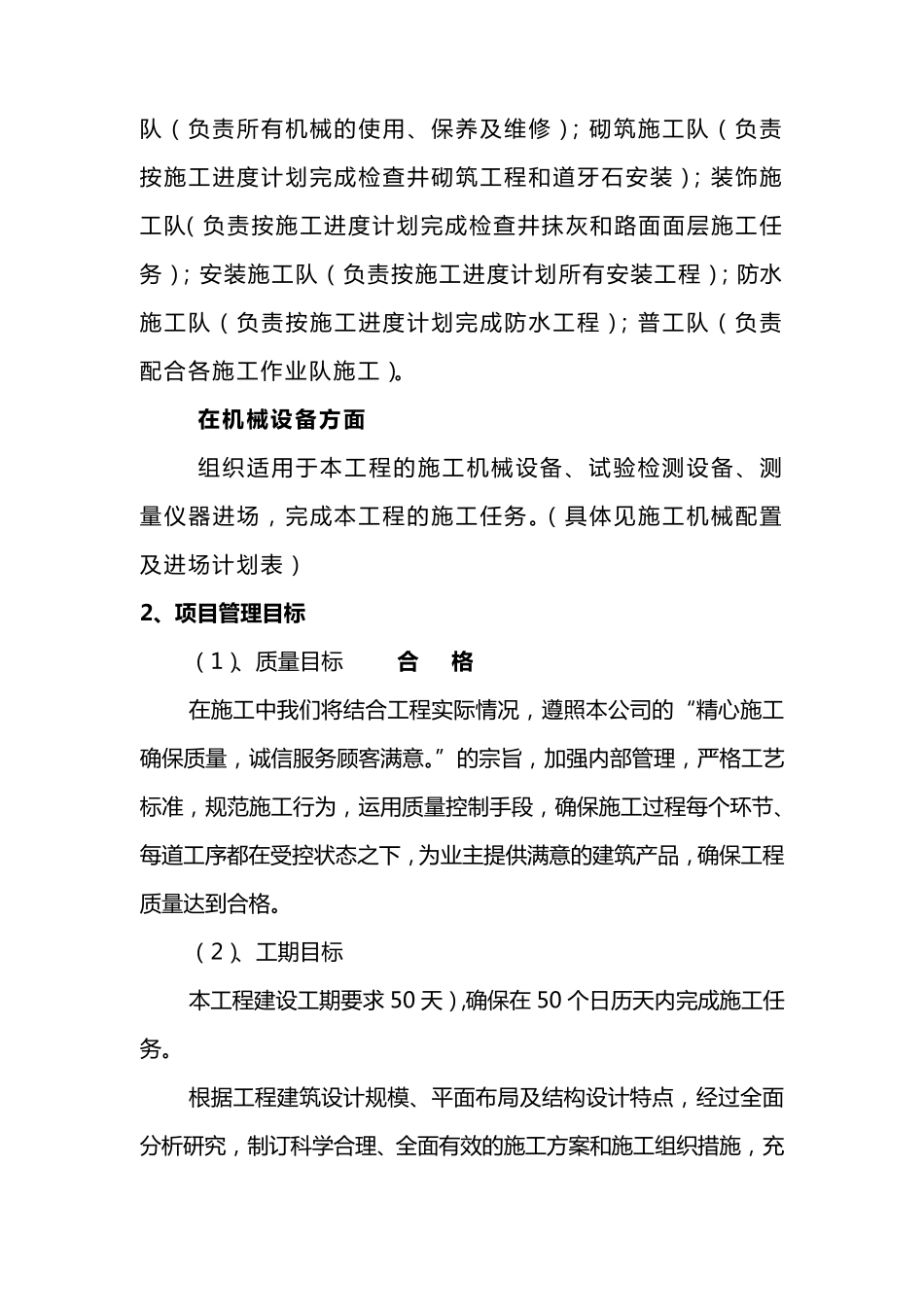

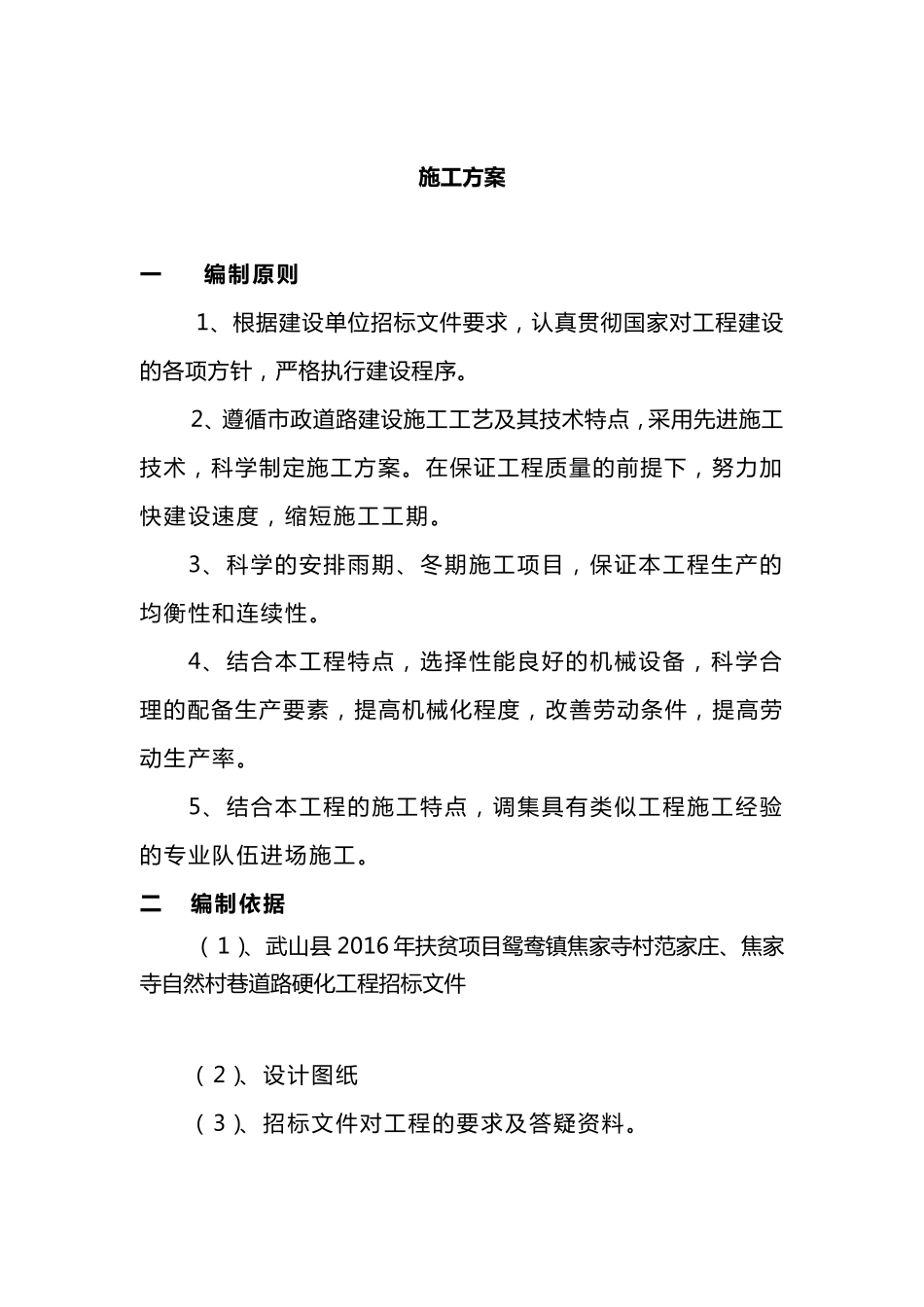

施 工 方 案 一 编制原则 1、根据建设单位招标文件要求,认真贯彻国家对工程建设的各项方针,严格执行建设程序
2、遵循市政道路建设施工工艺及其技术特点,采用先进施工技术,科学制定施工方案
在保证工程质量的前提下,努力加快建设速度,缩短施工工期
3、科学的安排雨期、冬期施工项目,保证本工程生产的均衡性和连续性
4、结合本工程特点,选择性能良好的机械设备,科学合理的配备生产要素,提高机械化程度,改善劳动条件,提高劳动生产率
5、结合本工程的施工特点,调集具有类似工程施工经验的专业队伍进场施工
二 编制依据 (1)、武山县 2016 年扶贫项目鸳鸯镇焦家寺村范家庄、焦家寺自然村巷道路硬化工程招标文件 (2)、设计图纸 (3)、招标文件对工程的要求及答疑资料

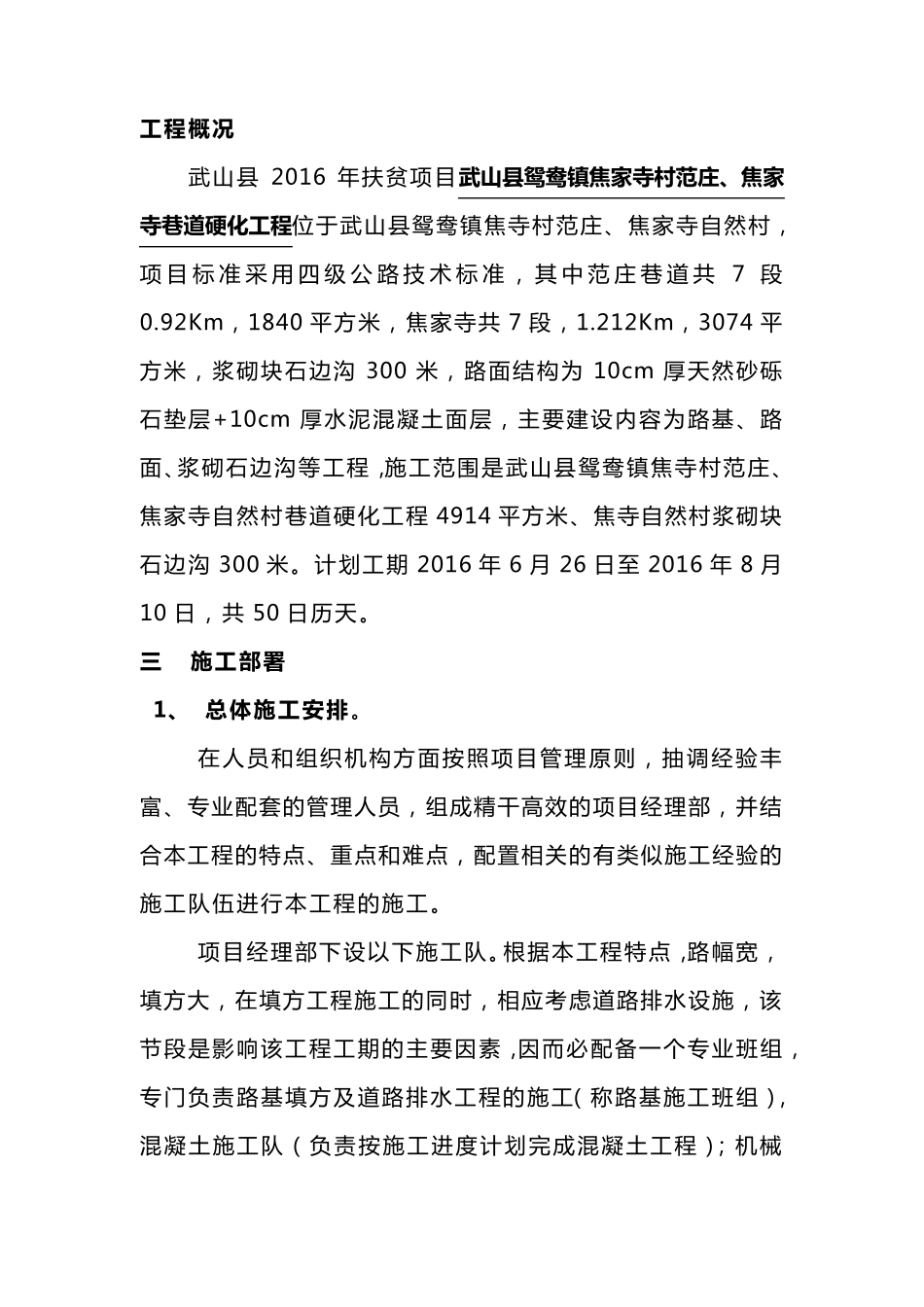

工 程 概 况 武 山 县2016 年 扶 贫 项 目 武 山 县 鸳 鸯 镇 焦 家 寺 村 范 庄 、焦 家寺 巷道硬化工 程 位 于 武 山 县 鸳 鸯 镇 焦 寺 村 范 庄 、焦 家寺 自然村 ,项 目 标 准 采 用 四 级 公 路 技 术 标 准 , 其 中 范 庄 巷 道 共 7 段0
92Km,1840 平方米,焦 家寺 共 7 段,1
212Km,3074 平方米,浆砌块石边沟 300 米,路面结构为 10cm 厚天然砂砾石垫层+10cm 厚水泥混凝土面层,主要建设内容为路基、路面、浆砌石边沟等工程,施工范 围是武 山 县 鸳 鸯 镇 焦 寺 村 范 庄 、焦 家寺 自然村 巷道硬化工程 4914 平方米、焦 寺 自然村 浆砌块石边沟 300 米
计划工期 2016 年6 月 26 日至 2016 年8 月10 日,共 50 日历天
三 施工 部署 1、 总体施工 安排
在人员和组织机构方面按照项 目 管理原则,抽调经验丰富、专业配套的管理人员,组成精干高效的项 目 经理部,并结合本工程的
