一、编制依据:1、根据图纸设计的要求进行施工
2、建设部发放
混凝土结构工程施工质量验收标准
3、国家电力公司发放
电力施工质量检验及评定标准
4、电力建设平安规程
5、施工组织设计书二、工程概况:本工程 B 标段共 11 个风机根底,风机根底全部为钢筋混凝土根底,根底垫层混凝土设计强度为 C15,根底混凝土设计强度为 C35,根底采用定型钢质模板,以保证混凝土外表光洁度、平整度和整体性良好

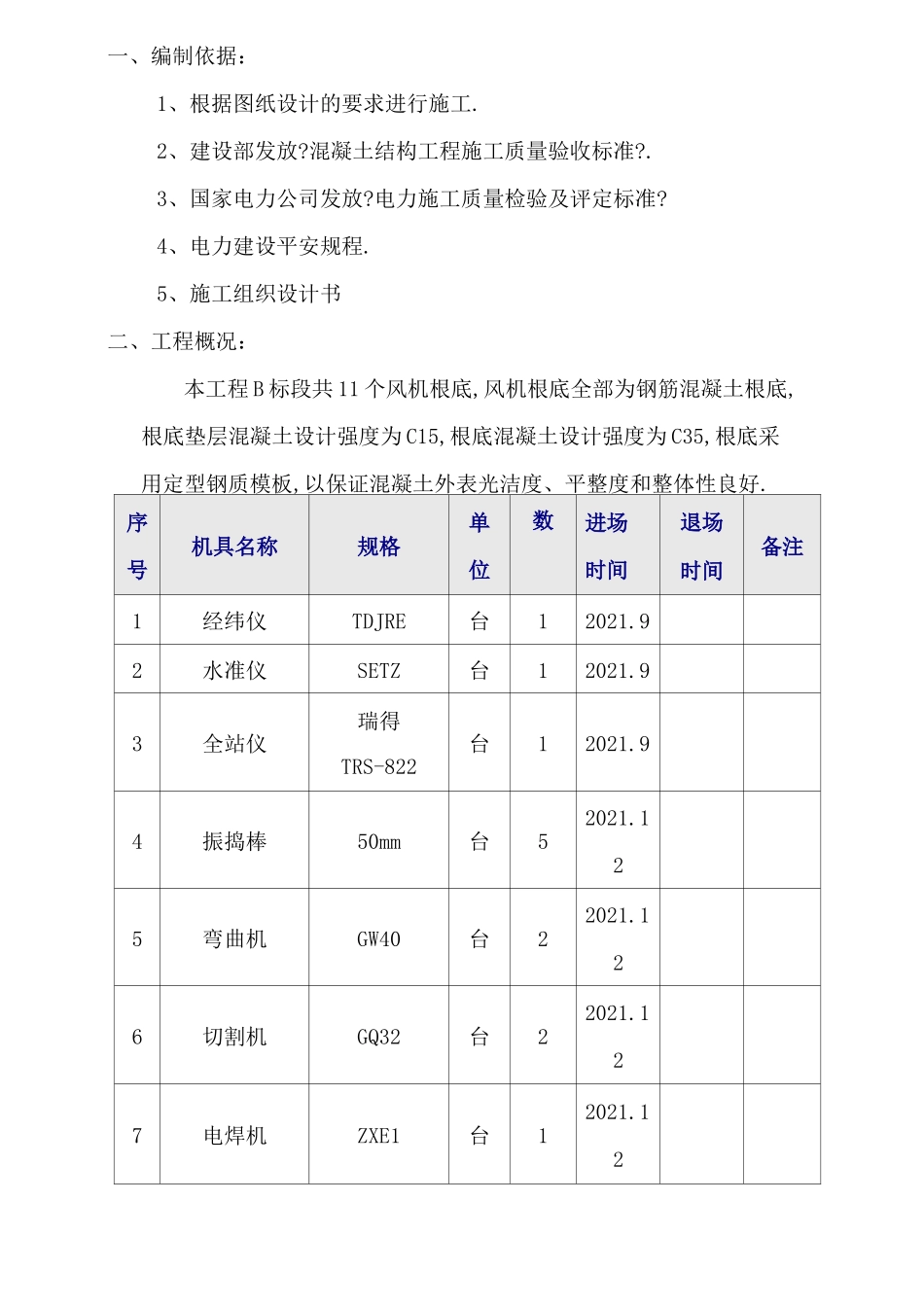

序号机具名称规格单位数进场时间退场时间备注1经纬仪TDJRE台12021
92水准仪SETZ台12021
93全站仪瑞得TRS-822台12021
94振捣棒50mm台52021
125弯曲机GW40台22021
126切割机GQ32台22021
127电焊机ZXE1台12021

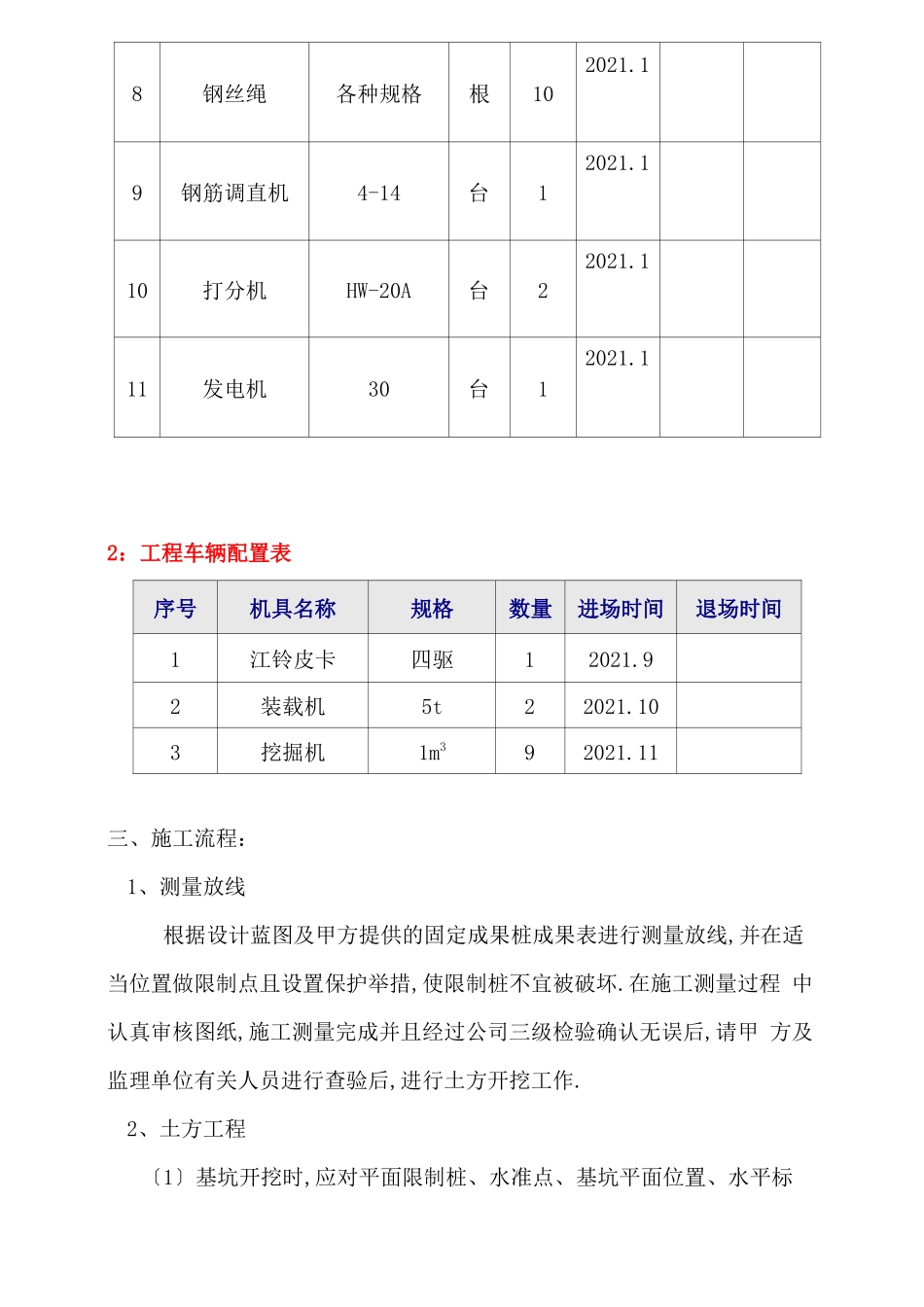

128钢丝绳各种规格根102021
19钢筋调直机4-14台12021
110打分机HW-20A台22021
111发电机30台12021
12:工程车辆配置表序号机具名称规格数量进场时间退场时间1江铃皮卡四驱12021
92装载机5t22021
103挖掘机1m392021
11三、施工流程:1、测量放线根据设计蓝图及甲方提供的固定成果桩成果表进行测量放线,并在适 当位置做限制点且设置保护举措,使限制桩不宜被破坏
在施工测量过程 中认真审核图纸,施工测量完成并且经过公司三级检验确认无误后,请甲 方及监理单位有关人员进行查验后,进行土方开挖工作

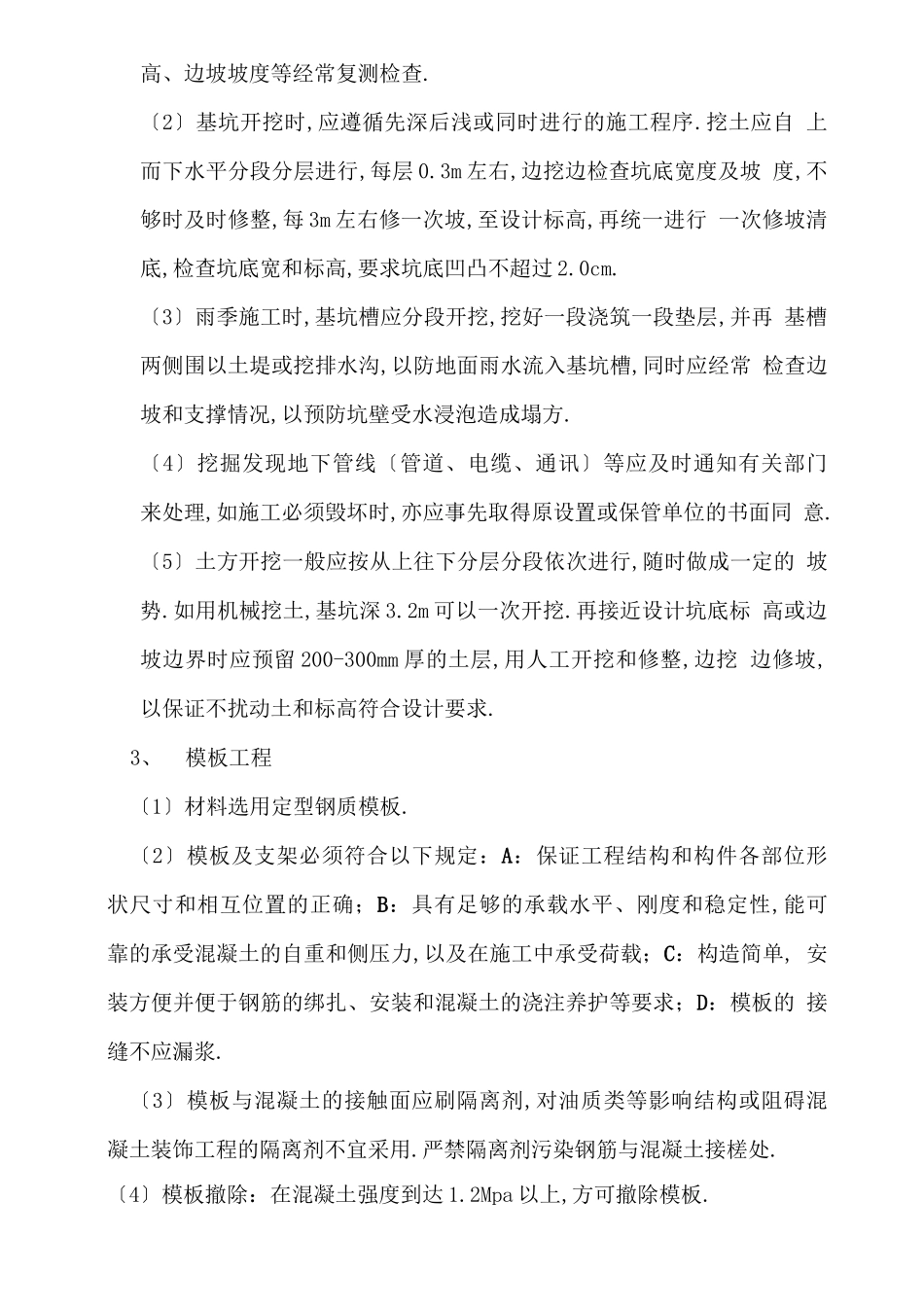

2、土方工程〔1〕基坑开挖时,应对平面限制桩、水准点、基坑平面位置、水平标高、边坡坡度等经常复测检查
〔2〕基坑开挖时,应遵循先深后浅或同时进行的施工程序
挖土应自 上而下水平分段分层进行,每层 0
3m 左右,边挖边检查坑底宽度及坡 度,不够时及时修整,每 3m 左右修一次坡,至设计标高,再统一进行 一次修坡清底,检查坑底宽和标高,要求坑底凹凸不超过 2
