1 编制依据错误
2 作业概况及主要工作量 错误
3 撤除作业必备条件 错误
4 作业顺序、方法及要求 错误
5 作业完成应到达的质量标准 错误
6 作业的平安、文明施工要求及举措 错误
7 环境因素治理限制举措 错误
8 附图、附表 错误
1 编制依据1
1 华电宁东三期风电场风电工程招标文件;1
2 华电宁东三期风电场风电工程施工组织设计;1
3 华电宁东三期风电场风电工程相关图纸及资料;1
5MW 型风力发电机组风场安装手册
〔华创风电产业集团〕;1
利勃海尔 LTM1500 吨〔500T〕汽车起重机说明书
QY70〔70t〕液压式汽车起重机说明书
QY70〔70t〕液压式汽车起重机说明书
电力建设平安工作规程
DL6509
1 — 2021;1
9 现场实地踏勘
2 作业概况及主要工作量2
1作业概况因华宁东电场三期 93#风机移位,经业主委托,对 93#风机实施撤除作业
撤除机型为:华创 1
5MW 型风力发电机组
根底中央线高度为 70m
撤除机具选择利勃海尔 LTM1500 吨〔500T〕汽车起重机作为风机撤除的主要撤除机具,选择 徐工 QY70 〔70t〕液压式汽车起重机、QY70 〔70t〕液压式汽车起重机〔QY70 〔70t〕汽车吊〕作 为风机撤除的辅助机械,主要用于设备的地面卸车、搬运、组合及抬吊等

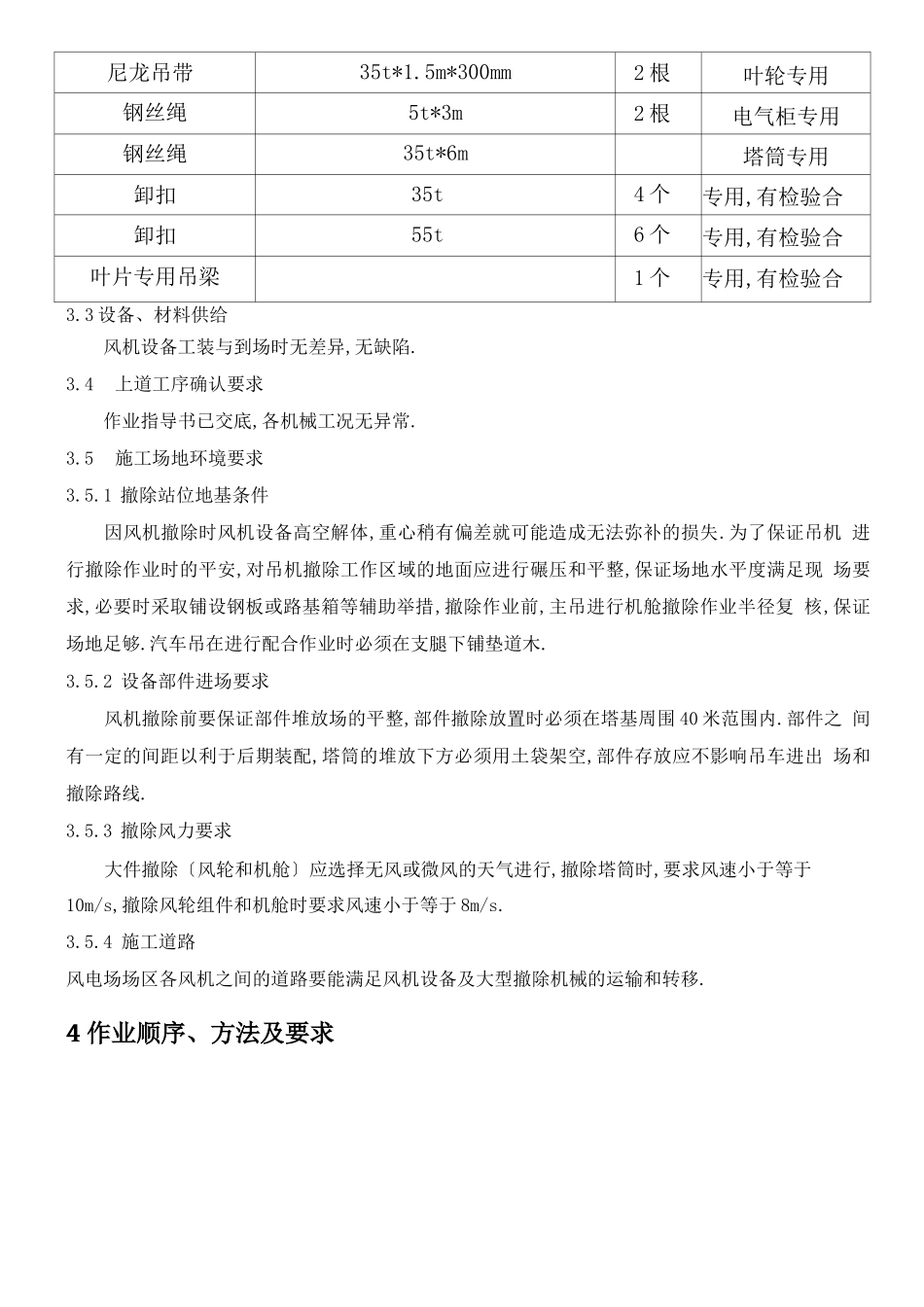

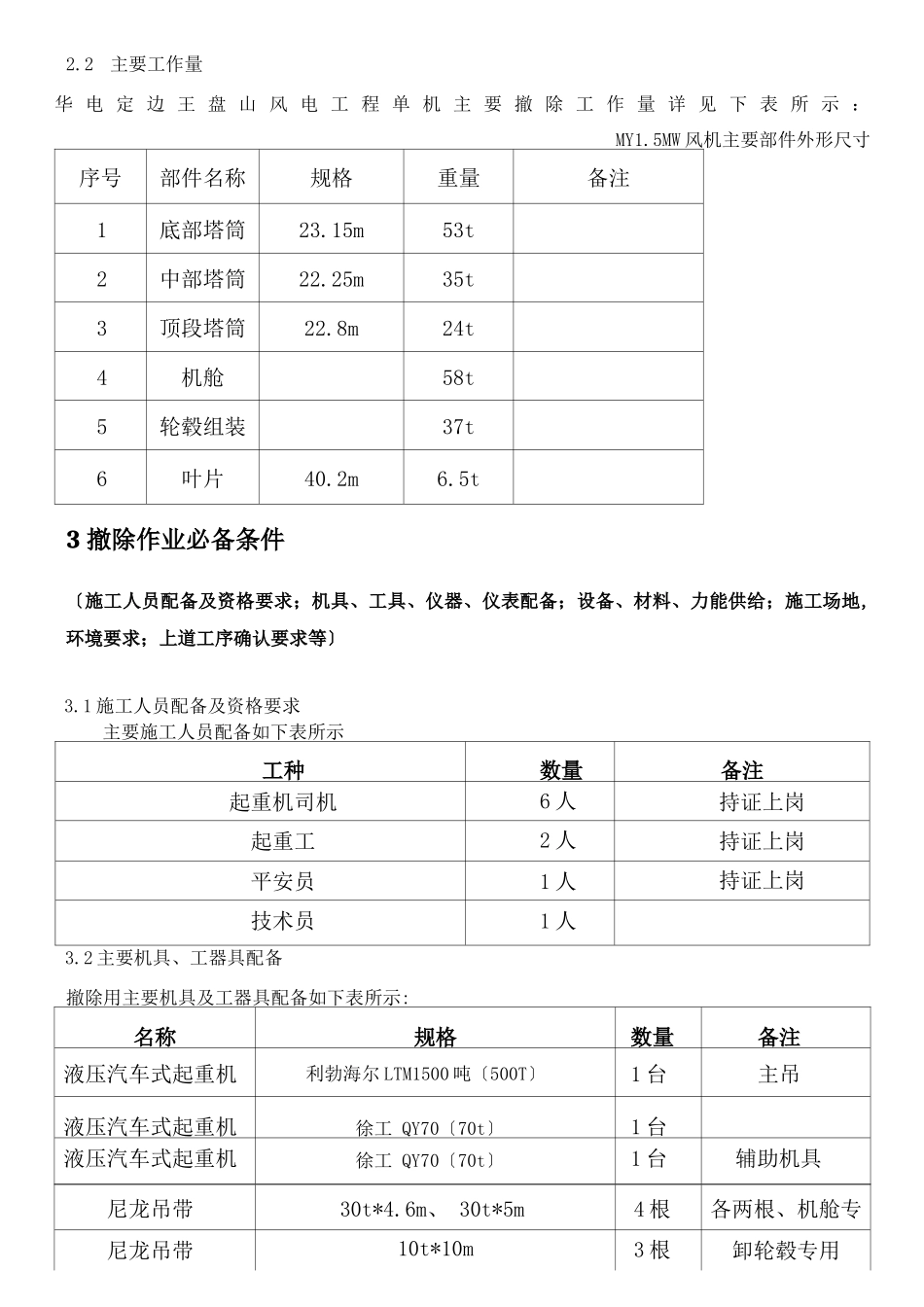

2主要工作量华 电 定 边 王 盘 山 风 电 工 程 单 机 主 要 撤 除 工 作 量 详 见 下 表 所 示 :MY1
5MW 风机主要部件外形尺寸序号部件名称规格重量备注1底部塔筒23
15m53t2中部塔筒22
25m35t3顶段塔筒22
8m24t4机舱58t5轮毂组装37t6叶片40
