工程概况 12
工作任务、技术及质保依据 13
主要仪器设备管理 24 作业步骤及方法 25.提交成果 46.工程小结 4a)文件控制程序1SQ/01-208

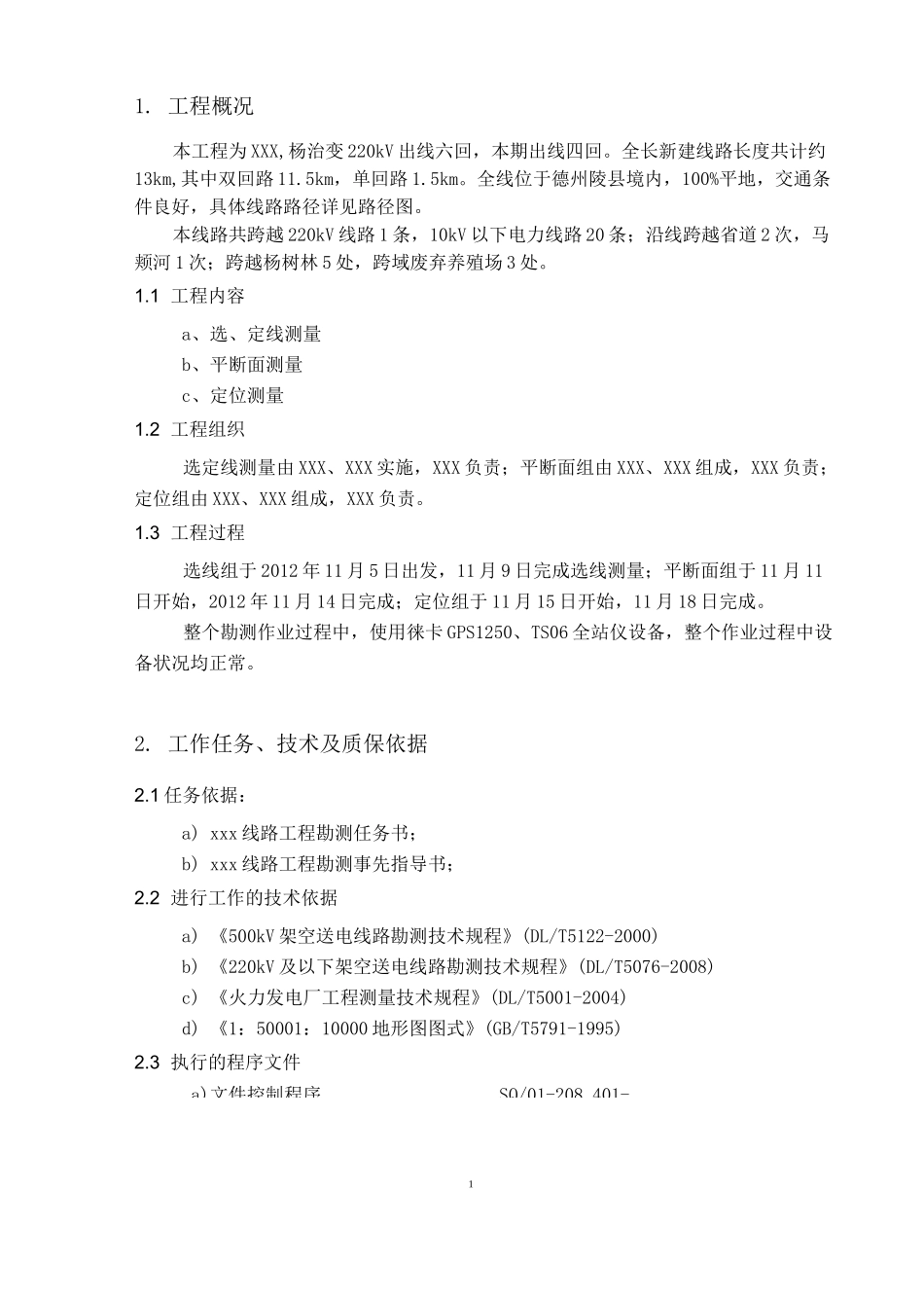

工程概况本工程为 XXX,杨治变 220kV 出线六回,本期出线四回
全长新建线路长度共计约13km,其中双回路 11
5km,单回路 1
全线位于德州陵县境内,100%平地,交通条件良好,具体线路路径详见路径图
本线路共跨越 220kV 线路 1 条,10kV 以下电力线路 20 条;沿线跨越省道 2 次,马颊河 1 次;跨越杨树林 5 处,跨域废弃养殖场 3 处
1 工程内容a、选、定线测量b、平断面测量c、定位测量1
2 工程组织选定线测量由 XXX、XXX 实施,XXX 负责;平断面组由 XXX、XXX 组成,XXX 负责;定位组由 XXX、XXX 组成,XXX 负责
3 工程过程选线组于 2012 年 11 月 5 日出发,11 月 9 日完成选线测量;平断面组于 11 月 11日开始,2012 年 11 月 14 日完成;定位组于 11 月 15 日开始,11 月 18 日完成
整个勘测作业过程中,使用徕卡 GPS1250、TS06 全站仪设备,整个作业过程中设备状况均正常

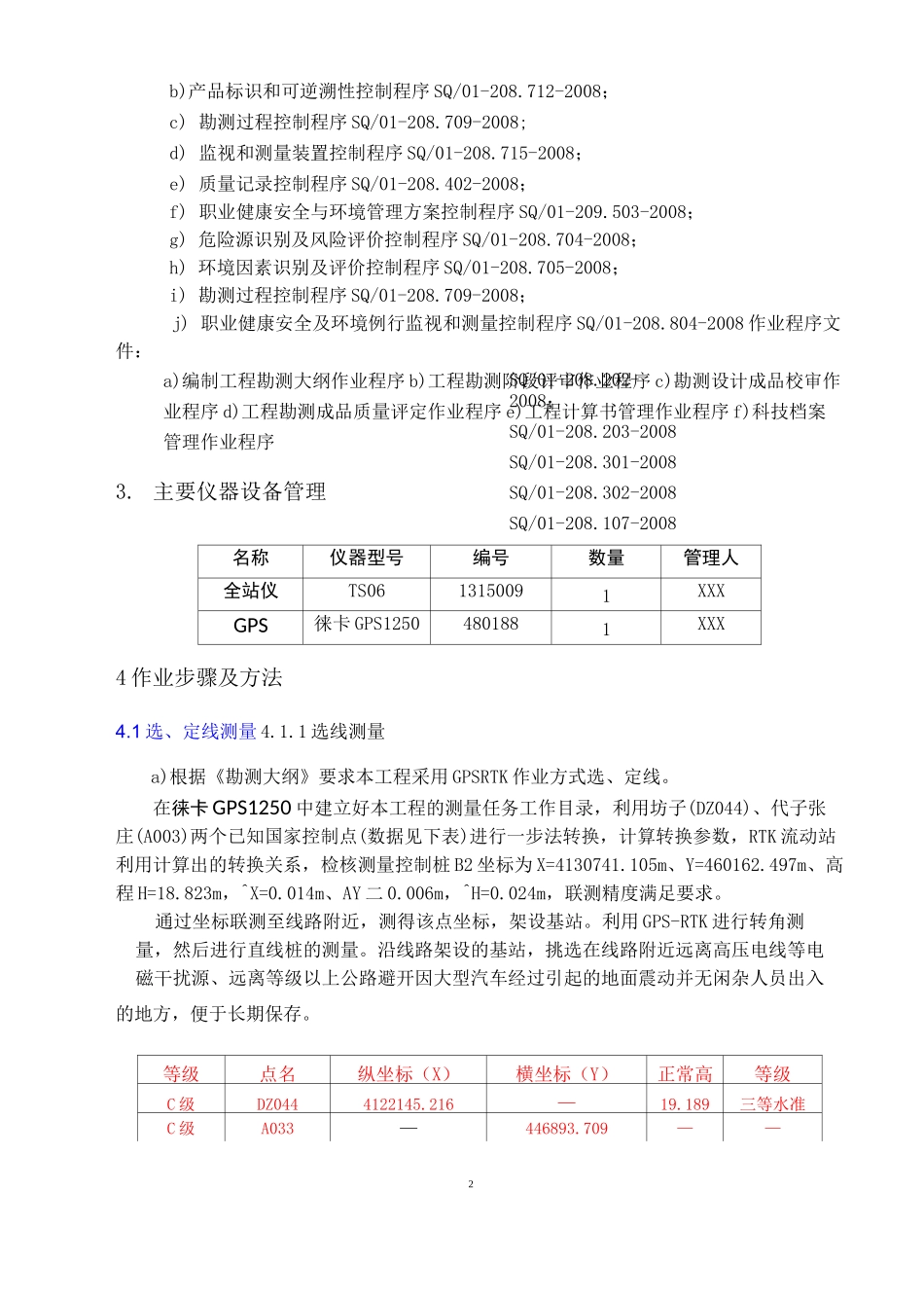

工作任务、技术及质保依据2
1 任务依据:a) xxx 线路工程勘测任务书;b) xxx 线路工程勘测事先指导书;2
2 进行工作的技术依据a) 《500kV 架空送电线路勘测技术规程》(DL/T5122-2000)b) 《220kV 及以下架空送电线路勘测技术规程》(DL/T5076-2008)c) 《火力发电厂工程测量技术规程》(DL/T5001-2004)d) 《1:50001:10000 地形图图式》(GB/T5791-1995)2
3 执行的程序文件2SQ/01-208
