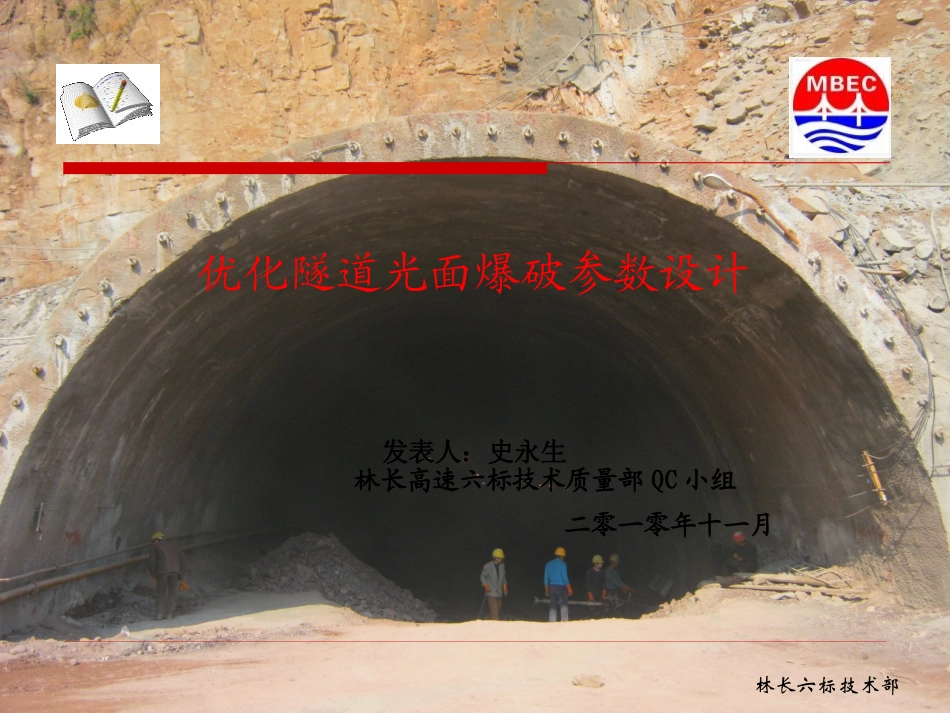

林长六标技术部优化隧道光面爆破参数设计发表人:史永生林长高速六标技术质量部QC小组二零一零年十一月林长六标技术部主要内容1工程概况2小组简介3选题理由4现状调查5确定目标和可行性论证6原因分析7制定对策8实施对策9效果检查10效益总结11今后努力方向林长六标技术部一、工程概况序号项目内容1工程名称白家庄隧道2工程地址河南省林州市白家庄3建设单位中铁大桥局第一工程公司4设计单位河南省交通规划勘察设计有限责任公司5监理单位北京港通监理有限公司6建设功能单项两车道公路隧道8建筑规模隧道长度:左线:338m右线:392m限界宽度:10.25高速公路单项两车道林长六标技术部一、工程概况白家庄隧道概况:白家庄隧道位于太行山东部,白家庄西北侧山谷中,山势陡峭,加之由于露水河阻挡,交通极其不便。隧道所处位置海拔高度605-765m,隧道里程桩号:左线ZK34+930-ZK35+268,全长338m;右线YK34+970~YK35+362,全长392m。隧道左线平面设置为直线接缓和曲线,纵面2.25%单向坡;右线设计两个曲面相接,纵面破率2.23%单向坡。林长六标技术部二、小组简介小组名称林长六标技术部QC小组小组成立日期2010年8月课题名称优化隧道光面爆破设计注册号活动时间2010年8~12月次数小组类型攻关型姓名性别年龄职务职称学历接受TQC教育时间组内分工徐丙义男36总工工程师本科90h组长张建宾男36项目副经理工程师本科90h技术顾问都恩伯男28技术负责助工本科60h技术顾问谭胥男27技术员助工本科60h组员刘红峰男27技术员助工本科45h组员韩小柯男27技术员助工本科45h组员黄昆男24技术员见习大专45h组员史永生男25技术员见习本科45h组员林长六标技术部三、选题理由该隧道所处地质结构为水平节理层,新奥法施工,主体质量的好坏取决于初期支护,初期支护的关键在于光面爆破的效果,因此,我们小组将“优化光面爆破设计参数,确保隧道开挖平整,保证质量减少成本”定为此次活动的主要内容。林长六标技术部四、现状调查隧道地层岩性:地表为:粉质黏土,碎石;中部为:石英砂岩,泥质板岩,中厚层构造,变余近水平节理,岩石坚,硬裂隙发育。林长六标技术部四、现状调查Ⅲ级围岩爆破现场情况:由于岩层水平节理所致,按正常光面爆破技术参数爆破,爆破对周围的扰动致使爆破后,洞顶部成水平。即原本半圆形的隧道开挖断面,变成近似矩形的断面。林长六标技术部四、现状调查不利影响:如此爆破开挖以后,致隧道上部两侧超挖严重。1.质量影响:不利于初期支护的喷锚施工,以致隧道衬砌与岩体开挖面之间会有较大空隙,有违与新奥法的施工理念,对隧道工程质量会产生不利影响。2.经济影响:在施工中,为尽量避免空洞的出现,需要回填大量的喷射混凝土,会增加人力物力的消耗,提高了工程成本。林长六标技术部五、确定目标和可行性论证确定目标优化隧道光面爆破参数设计,确保隧道开挖断面平整,保证工程质量减少施工成本。林长六标技术部五、确定目标和可行性论证可行性论证①按照隧道光面爆破的有关技术参数,可以制定合理的爆破方案②项目经理部对本工程的质量十分重视,技术人员积极性很高。。③在此次活动中,小组成员团结协作,情趣高傲。④对现场工人进行技术指导。林长六标技术部五、确定目标和可行性论证通过以上论证,我小组一致认为,针对特殊的围岩节理进行分析研究,经过合理的参数设计和现场控制,我们的目标就一定能够实现!林长六标技术部六、原因分析隧道爆破平整度较差上部超挖严重地质条件影响,岩层节理面水平分层环境操作人员操作技能不熟对施工工艺理解不到位设计参数的优化林长六标技术部方法人员机械及材料影响很小六、原因分析林长六标技术部序号原因验证结论1环境岩石水平节理层,易超挖主要原因2人员炮孔与设计个别有偏差次要原因3方法光面爆破可优化4机械无影响次要5材料无影响次要七、制定对策林长六标技术部原因措施人员技术、工艺交底,组织外出参观学习。组织从业人员进行技术学习。加强对从业和工人的现场管理。方法对隧道光面爆破参数设计进行优化七、制定对策优化隧道光面爆破设计参数:在原爆破设计的基础上,在Ⅲ级围岩段,断面上部两侧(在图中两个夹...
