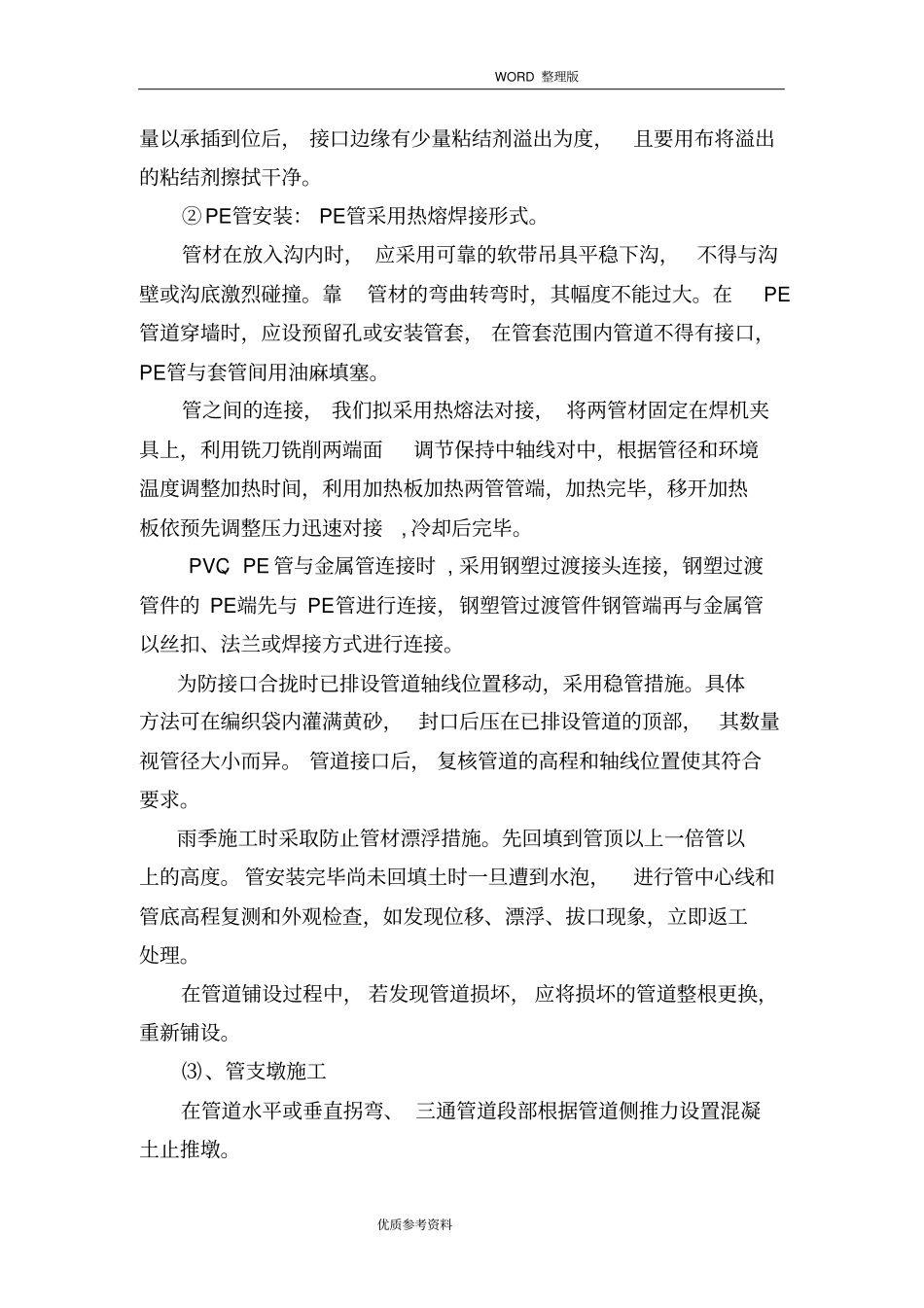

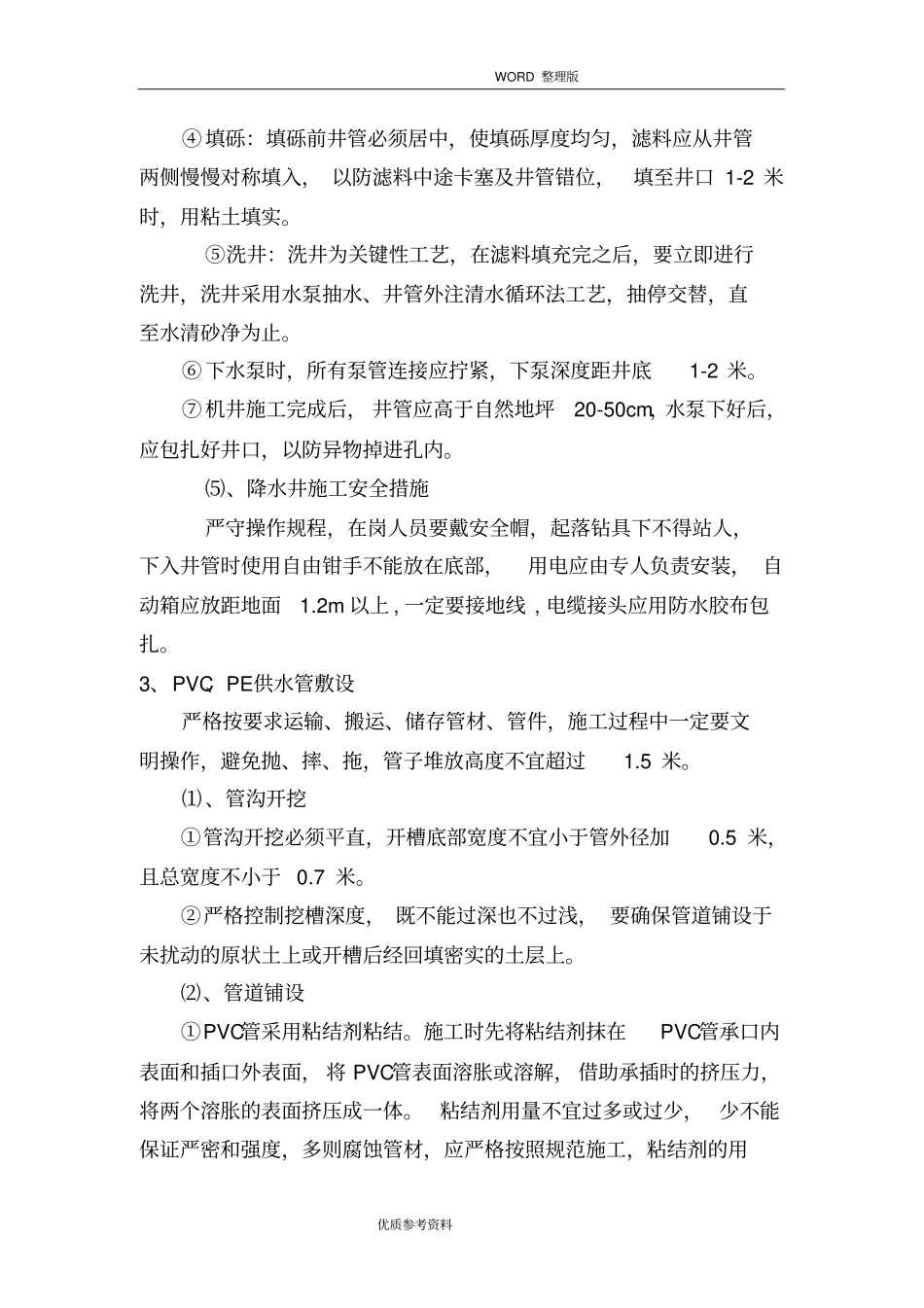

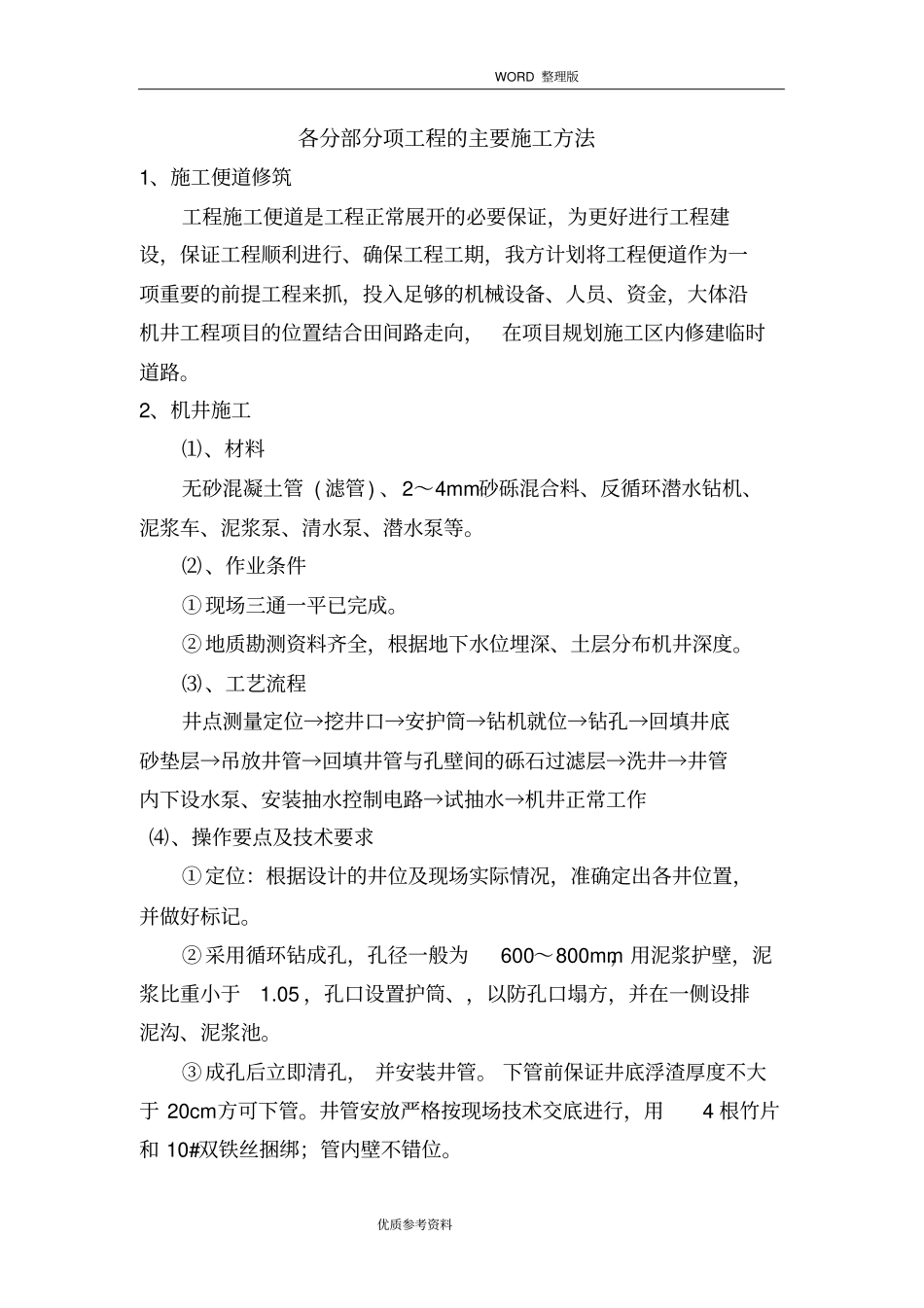

WORD 整理版优质参考资料各分部分项工程的主要施工方法1、施工便道修筑工程施工便道是工程正常展开的必要保证,为更好进行工程建设,保证工程顺利进行、确保工程工期,我方计划将工程便道作为一项重要的前提工程来抓,投入足够的机械设备、人员、资金,大体沿机井工程项目的位置结合田间路走向,在项目规划施工区内修建临时道路。2、机井施工⑴、材料无砂混凝土管 ( 滤管) 、2~4mm砂砾混合料、反循环潜水钻机、泥浆车、泥浆泵、清水泵、潜水泵等。⑵、作业条件①现场三通一平已完成。②地质勘测资料齐全,根据地下水位埋深、土层分布机井深度。⑶、工艺流程井点测量定位→挖井口→安护筒→钻机就位→钻孔→回填井底砂垫层→吊放井管→回填井管与孔壁间的砾石过滤层→洗井→井管内下设水泵、安装抽水控制电路→试抽水→机井正常工作⑷、操作要点及技术要求①定位:根据设计的井位及现场实际情况,准确定出各井位置,并做好标记。②采用循环钻成孔,孔径一般为600~800mm,用泥浆护壁,泥浆比重小于1.05 ,孔口设置护筒、,以防孔口塌方,并在一侧设排泥沟、泥浆池。③成孔后立即清孔, 并安装井管。 下管前保证井底浮渣厚度不大于 20cm方可下管。井管安放严格按现场技术交底进行,用4 根竹片和 10#双铁丝捆绑;管内壁不错位。WORD 整理版优质参考资料④填砾:填砾前井管必须居中,使填砾厚度均匀,滤料应从井管两侧慢慢对称填入, 以防滤料中途卡塞及井管错位,填至井口 1-2 米时,用粘土填实。⑤洗井:洗井为关键性工艺,在滤料填充完之后,要立即进行洗井,洗井采用水泵抽水、井管外注清水循环法工艺,抽停交替,直至水清砂净为止。⑥下水泵时,所有泵管连接应拧紧,下泵深度距井底1-2 米。⑦机井施工完成后, 井管应高于自然地坪20-50cm,水泵下好后,应包扎好井口,以防异物掉进孔内。⑸、降水井施工安全措施严守操作规程,在岗人员要戴安全帽,起落钻具下不得站人,下入井管时使用自由钳手不能放在底部,用电应由专人负责安装, 自动箱应放距地面1.2m 以上 , 一定要接地线 , 电缆接头应用防水胶布包扎。3、PVC、PE供水管敷设严格按要求运输、搬运、储存管材、管件,施工过程中一定要文明操作,避免抛、摔、拖,管子堆放高度不宜超过1.5 米。⑴、管沟开挖①管沟开挖必须平直,开槽底部宽度不宜小于管外径加0.5 米,且总宽度不小于 0.7 米。②严格控制挖槽深度, 既不能过深也不过浅, 要确保管道铺设于未扰动的原...
