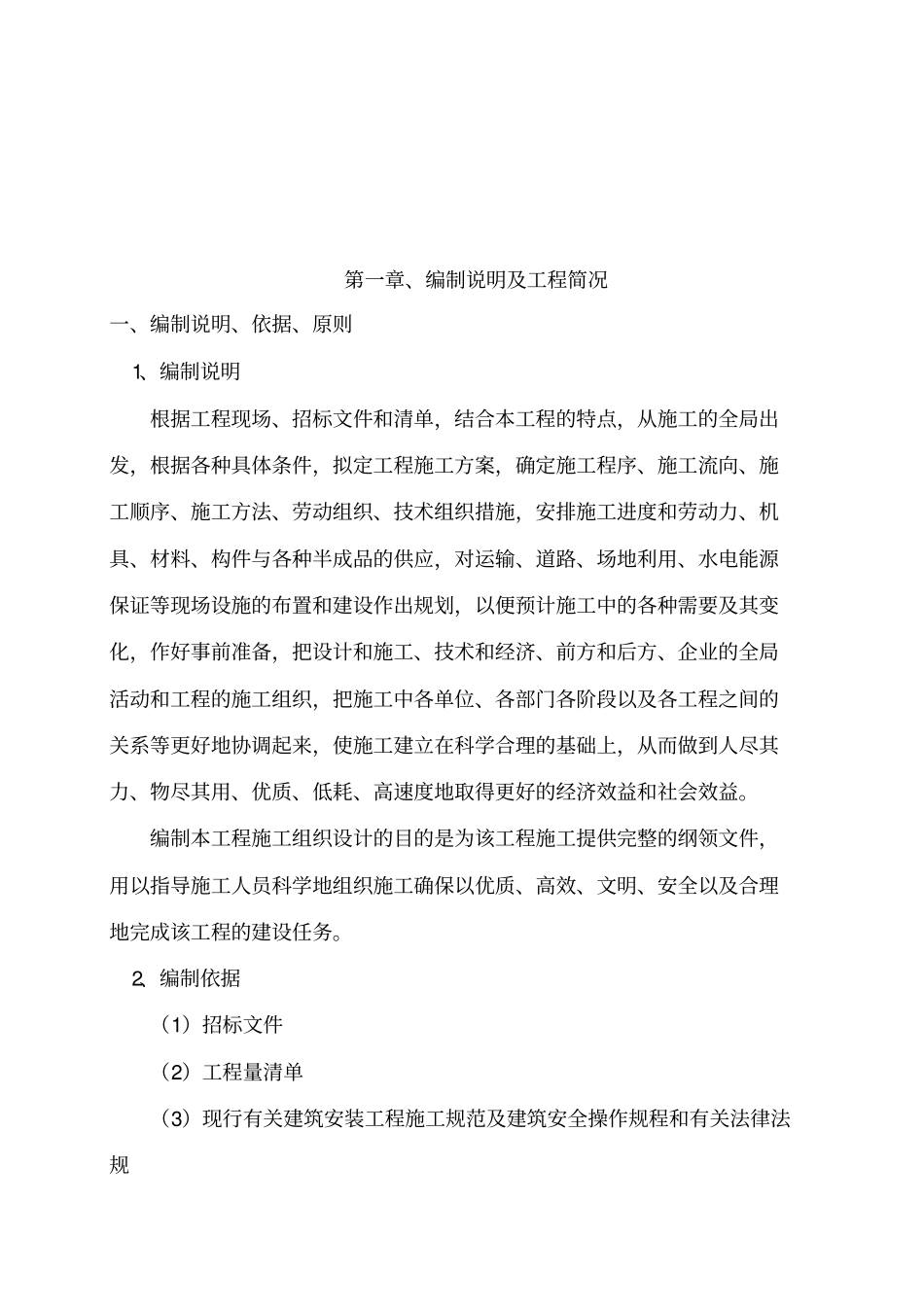

施工组织设计编制日期:2015 年 5 月 19 日目录第一章、编制说明及工程简况第二章、施工组织机构第三章 各分部分项工程的主要施工方案第四章、确保工程质量的技术及组织管理保障措施第五章、施工安全保证措施第六章、施工进度计划及保证措施第七章、文明、环保施工措施第一章、编制说明及工程简况一、编制说明、依据、原则 1、编制说明根据工程现场、招标文件和清单,结合本工程的特点,从施工的全局出发,根据各种具体条件,拟定工程施工方案,确定施工程序、施工流向、施工顺序、施工方法、劳动组织、技术组织措施,安排施工进度和劳动力、机具、材料、构件与各种半成品的供应,对运输、道路、场地利用、水电能源保证等现场设施的布置和建设作出规划,以便预计施工中的各种需要及其变化,作好事前准备,把设计和施工、技术和经济、前方和后方、企业的全局活动和工程的施工组织,把施工中各单位、各部门各阶段以及各工程之间的关系等更好地协调起来,使施工建立在科学合理的基础上,从而做到人尽其力、物尽其用、优质、低耗、高速度地取得更好的经济效益和社会效益。编制本工程施工组织设计的目的是为该工程施工提供完整的纲领文件,用以指导施工人员科学地组织施工确保以优质、高效、文明、安全以及合理地完成该工程的建设任务。 2、编制依据(1)招标文件(2)工程量清单(3)现行有关建筑安装工程施工规范及建筑安全操作规程和有关法律法规(4)工程现场状况(5)本公司管理文件及制度(6)国家建设部省、市及当地安全文明施工标准文件(7)本工程所在地省、市消耗量定额,单位价格表及市场造价信息 3、编制原则遵循设计图纸和施工规范的原则,在编制过程中严格按设计要求,执行现行有关施工质量验收规范,技术标准,科学组织施工、确保工程质量和工程进度。二、工程简况工程名称:迁安市扣庄乡和夏官营镇高标准基本农田建设工程机井工程一标段。工程地址:东晒甲山、西晒甲山、蟒山、上阶地、扣庄、毕新庄、吉王庄、寺后、寺前、潘庄、任庄、阿兰庄。工程工期:计划 2015 年 5 月 25 日开工, 2015 年 11 月 7 日竣工,施工总工期 167日历天。工程范围:东晒甲山、西晒甲山、蟒山、上阶地、扣庄、毕新庄、吉王庄、寺后、寺前、潘庄、任庄、阿兰庄村的更新机井(65m )39 眼,更新机井( 100m )16 眼,首部安装 55 套、智能控制柜NF 型(包含运输及安装调试) 55 台、 200QJ40-65/5井用潜水泵39 套、 200Q...
