下载后可任意编辑施工升降机安装(拆卸)施 工 方 案施施工场地点: 安装单位:编制单位:编制人:审核人:审批人:使用单位(盖章): 监理单位(盖章):一、工程概况----------------------------精品 word 文档 值得下载 值得拥有----------------------------------------------下载后可任意编辑1、项目名称: 2、工程地址: 3、使用单位: 4、监理单位: 5、结构/层数: 建筑总面积: 为了满足工程物料垂直运输需要,现拟在 处安装壹台高 60 米, 由 生产的 SC200/200 型施工升降机,现特制定本施工方案如下:二、SC200/200 型升降机主要技术参数额定起重量2×2000kg额定乘员(含司机)20 人提升速度36m/min安装高度 60m电机功率2×3×11kw标准节尺寸0

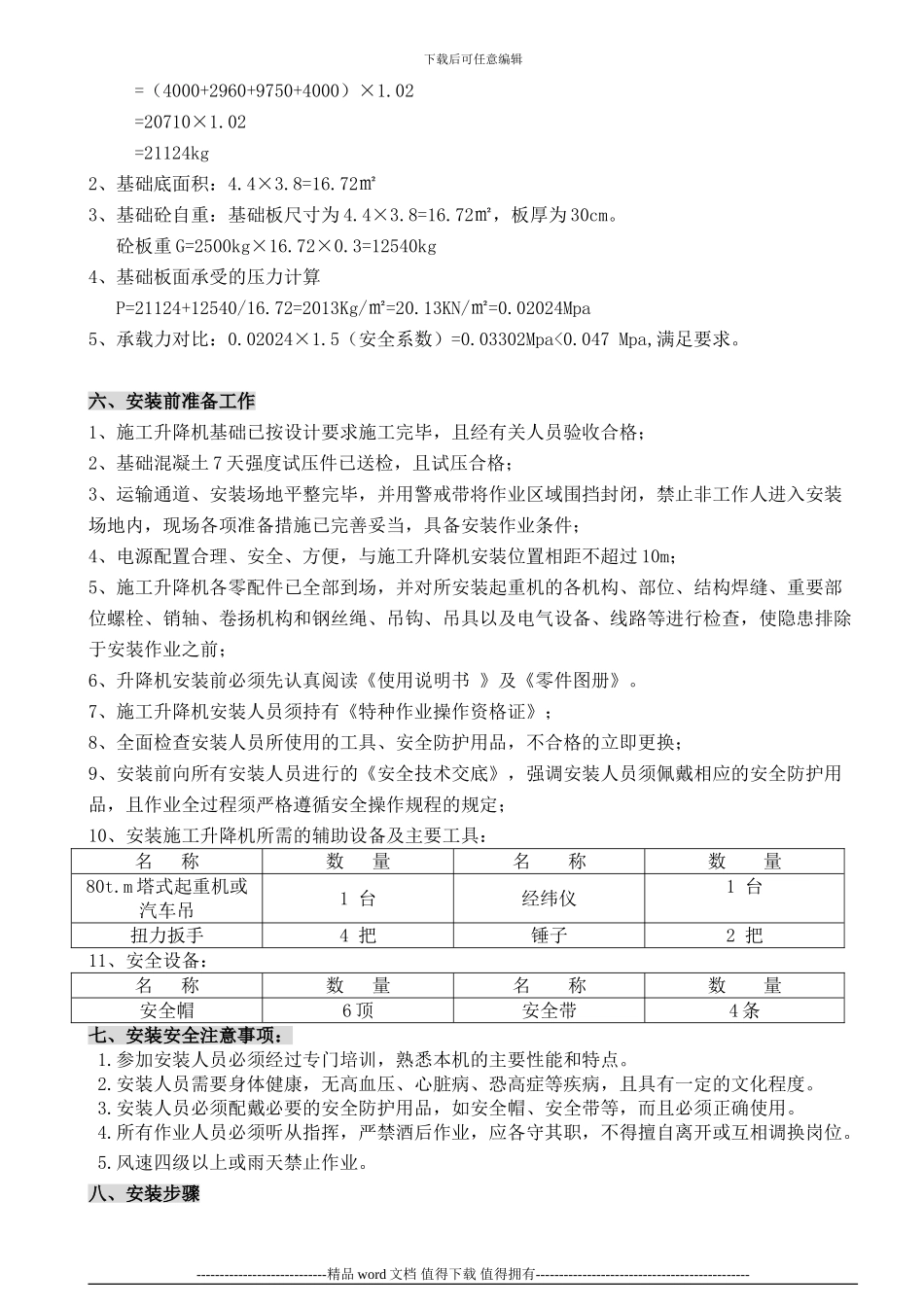

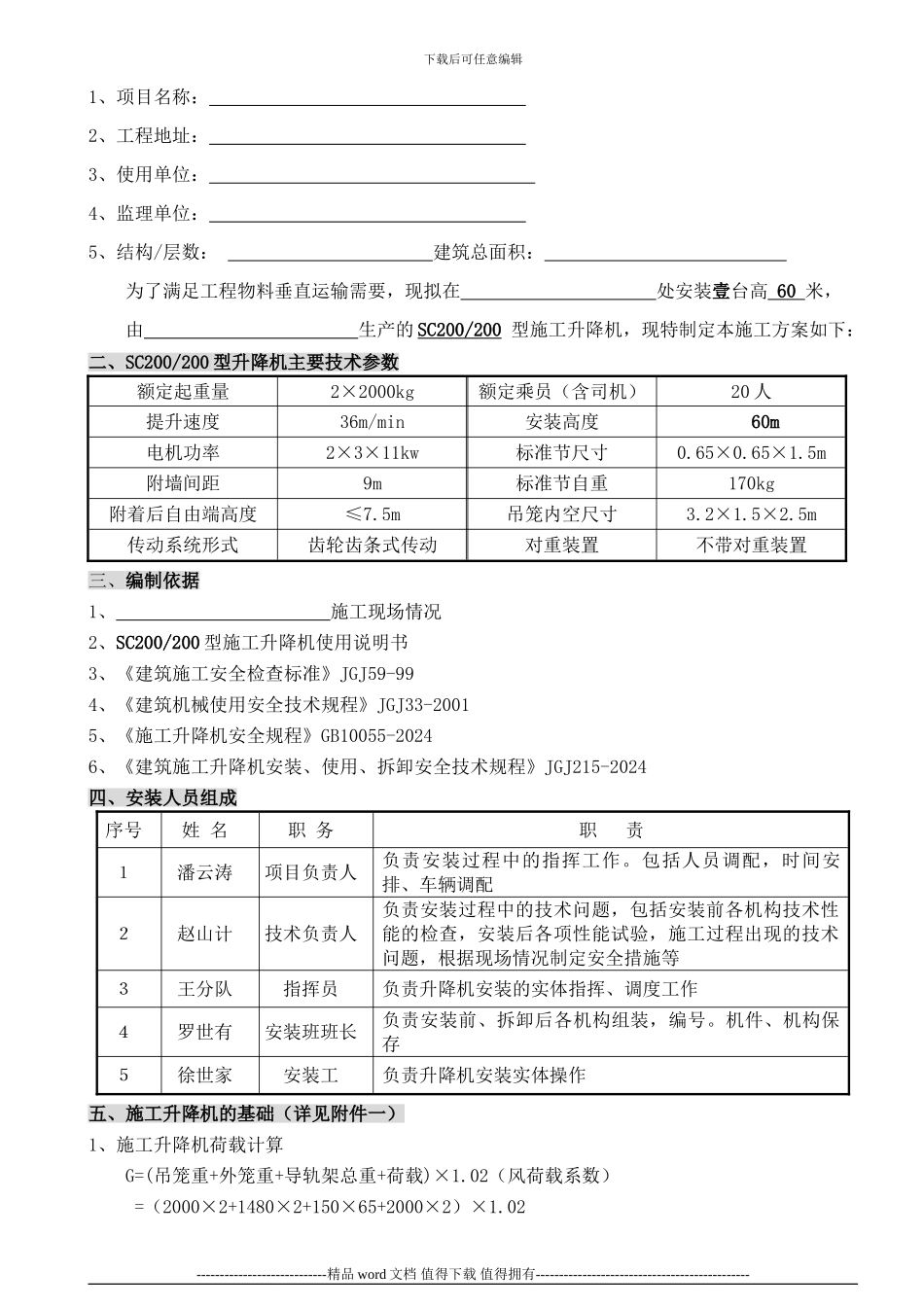

5m附墙间距9m标准节自重170kg附着后自由端高度≤7
5m吊笼内空尺寸3
5m传动系统形式齿轮齿条式传动对重装置不带对重装置三、编制依据1、 施工现场情况2、SC200/200 型施工升降机使用说明书3、《建筑施工安全检查标准》JGJ59-994、《建筑机械使用安全技术规程》JGJ33-20015、《施工升降机安全规程》GB10055-20246、《建筑施工升降机安装、使用、拆卸安全技术规程》JGJ215-2024四、安装人员组成序号姓 名职 务职 责1潘云涛项目负责人负责安装过程中的指挥工作
包括人员调配,时间安排、车辆调配2赵山计技术负责人负责安装过程中的技术问题,包括安装前各机构技术性能的检查,安装后各项性能试验,施工过程出现的技术问题,根据现场情况制定安全措施等3王分队指挥员负责升降机安装的实体指挥、调度工作4罗世有安装班班长负责安装前、拆卸后各机构组装,编号
机件、机构保
