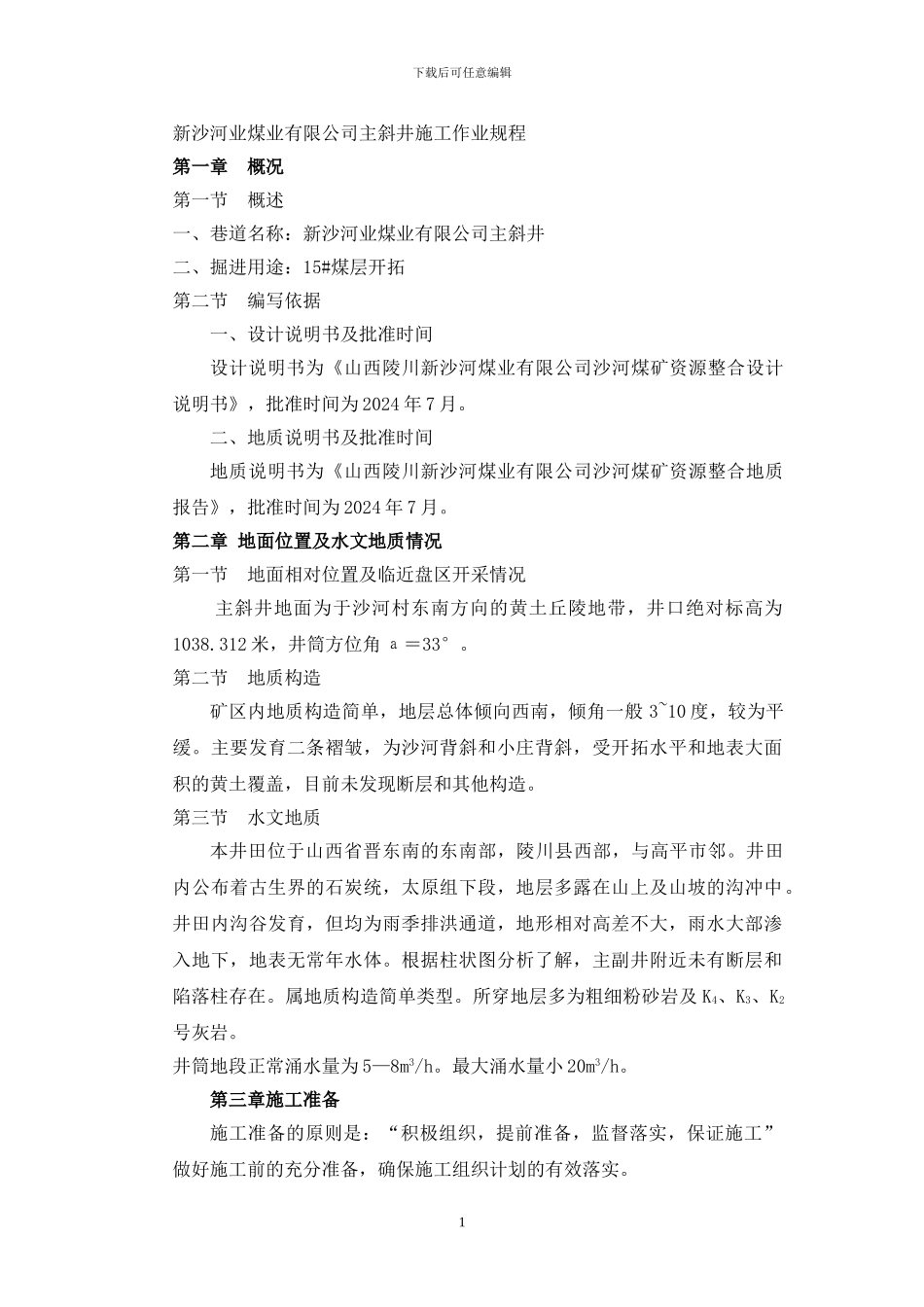

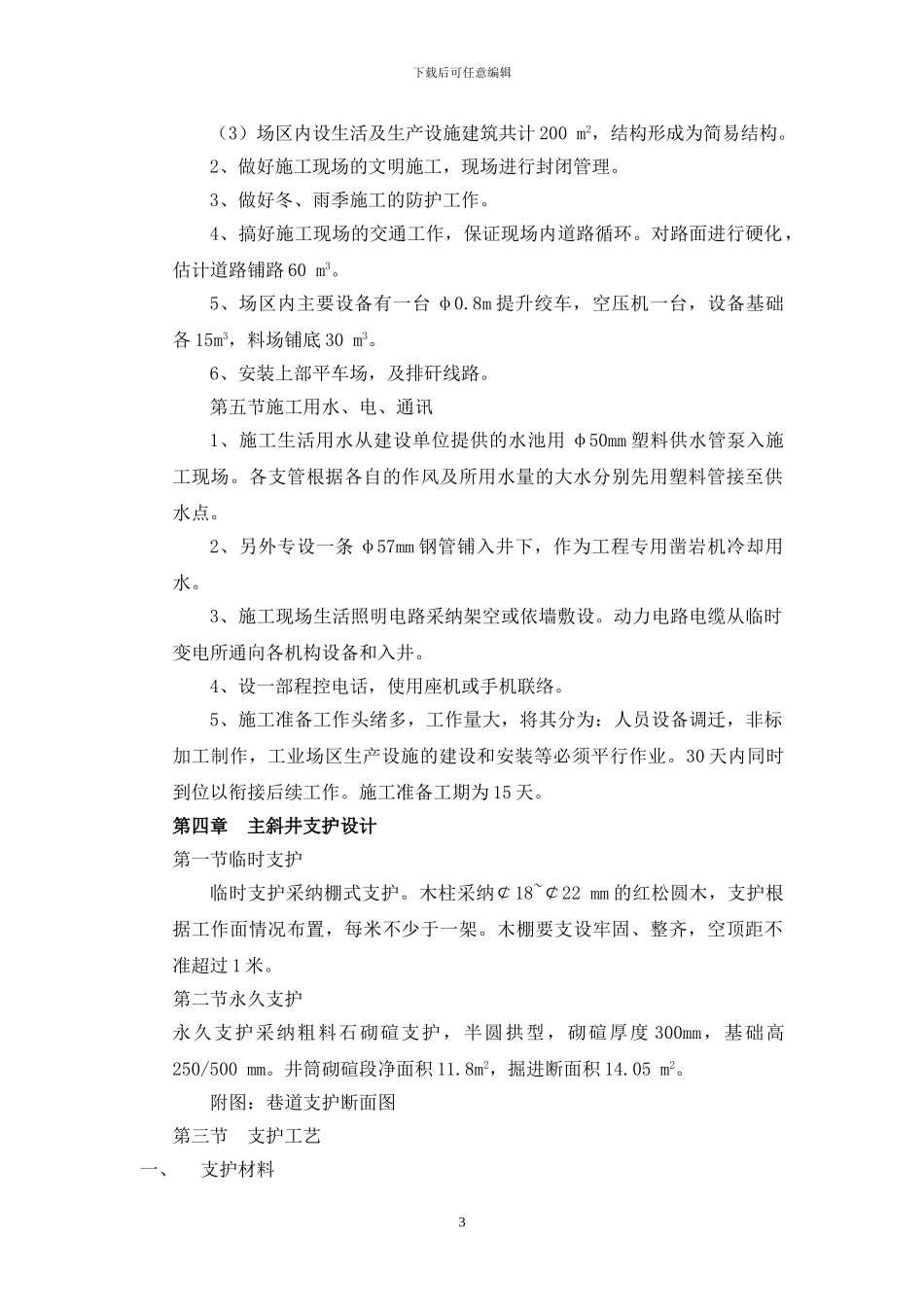

下载后可任意编辑新沙河业煤业有限公司主斜井施工作业规程第一章 概况第一节 概述一、巷道名称:新沙河业煤业有限公司主斜井二、掘进用途:15#煤层开拓第二节 编写依据一、设计说明书及批准时间设计说明书为《山西陵川新沙河煤业有限公司沙河煤矿资源整合设计说明书》,批准时间为 2024 年 7 月
二、地质说明书及批准时间地质说明书为《山西陵川新沙河煤业有限公司沙河煤矿资源整合地质报告》,批准时间为 2024 年 7 月
第二章 地面位置及水文地质情况第一节 地面相对位置及临近盘区开采情况 主斜井地面为于沙河村东南方向的黄土丘陵地带,井口绝对标高为1038
312 米,井筒方位角 а=33°
第二节 地质构造矿区内地质构造简单,地层总体倾向西南,倾角一般 3~10 度,较为平缓
主要发育二条褶皱,为沙河背斜和小庄背斜,受开拓水平和地表大面积的黄土覆盖,目前未发现断层和其他构造
第三节 水文地质本井田位于山西省晋东南的东南部,陵川县西部,与高平市邻
井田内公布着古生界的石炭统,太原组下段,地层多露在山上及山坡的沟冲中
井田内沟谷发育,但均为雨季排洪通道,地形相对高差不大,雨水大部渗入地下,地表无常年水体
根据柱状图分析了解,主副井附近未有断层和陷落柱存在
属地质构造简单类型
所穿地层多为粗细粉砂岩及 K4、K3、K2号灰岩
井筒地段正常涌水量为 5—8m3/h
最大涌水量小 20m3/h
第三章施工准备施工准备的原则是:“积极组织,提前准备,监督落实,保证施工”做好施工前的充分准备,确保施工组织计划的有效落实

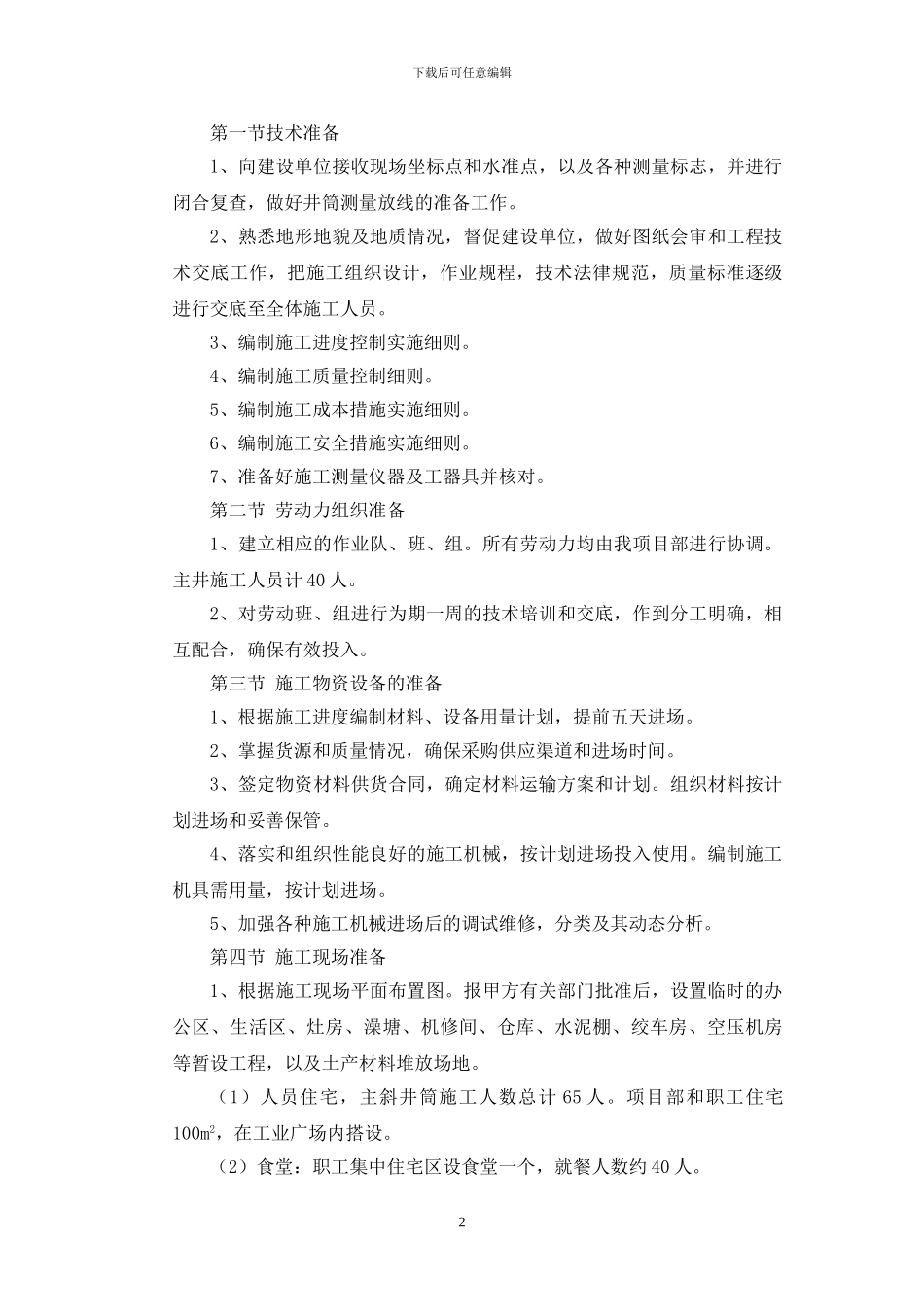

1下载后可任意编辑第一节技术准备1、向建设单位接收现场坐标点和水准点,以及各种测量标志,并进行闭合复查,做好井筒测量放线的准备工作
2、熟悉地形地貌及地质情况,督促建设单位,做好图纸会审和工程技术交底工作,把施工组织设计,作业规程,技术法律规范,质量标准逐级进行交底至全体施工人
