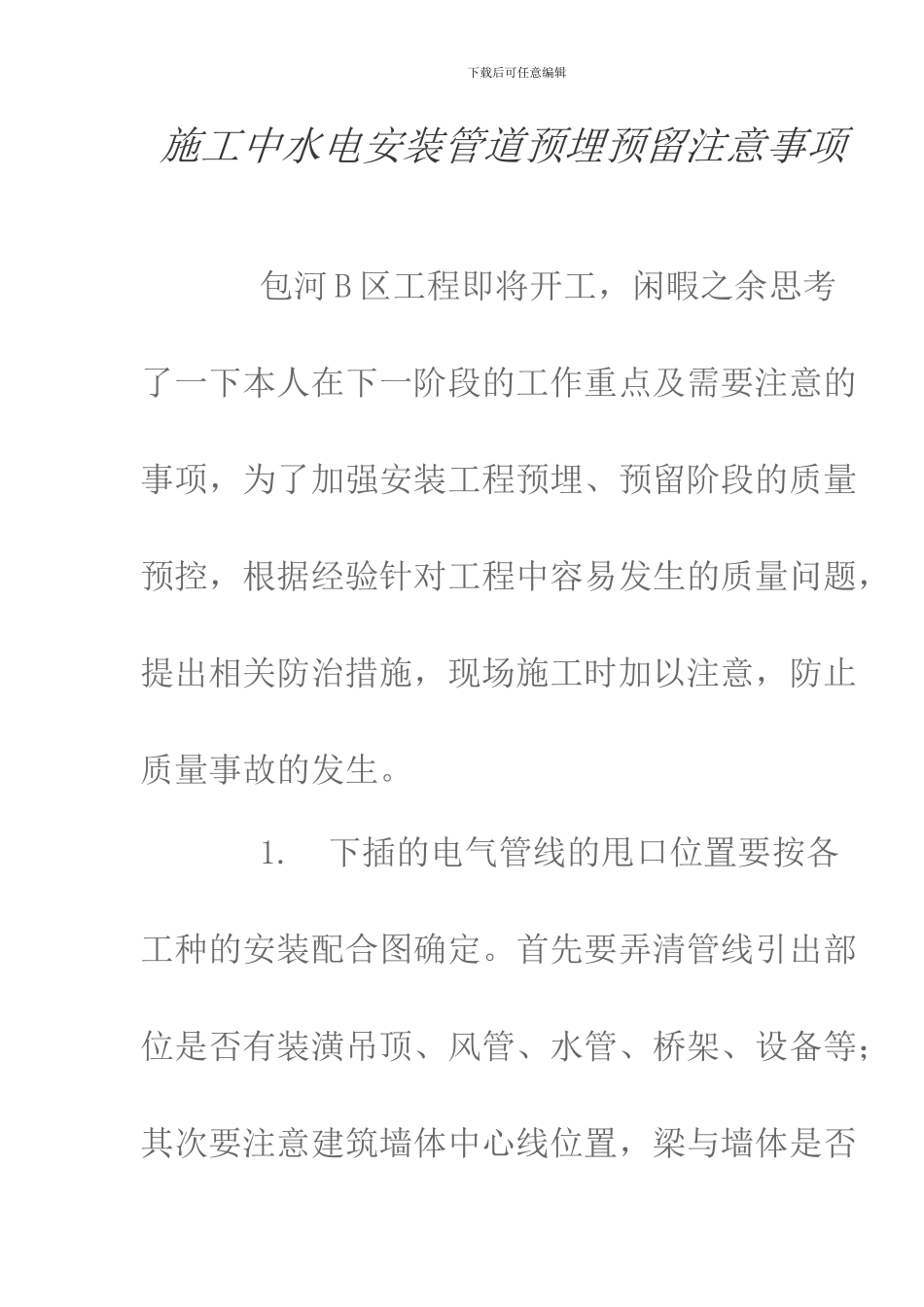

下载后可任意编辑 施工中水电安装管道预埋预留注意事项 包河 B 区工程即将开工,闲暇之余思考了一下本人在下一阶段的工作重点及需要注意的事项,为了加强安装工程预埋、预留阶段的质量预控,根据经验针对工程中容易发生的质量问题,提出相关防治措施,现场施工时加以注意,防止质量事故的发生
下插的电气管线的甩口位置要按各工种的安装配合图确定
首先要弄清管线引出部位是否有装潢吊顶、风管、水管、桥架、设备等;其次要注意建筑墙体中心线位置,梁与墙体是否下载后可任意编辑一致并弄清墙体厚度,确保开关、插座管在墙体保护层内

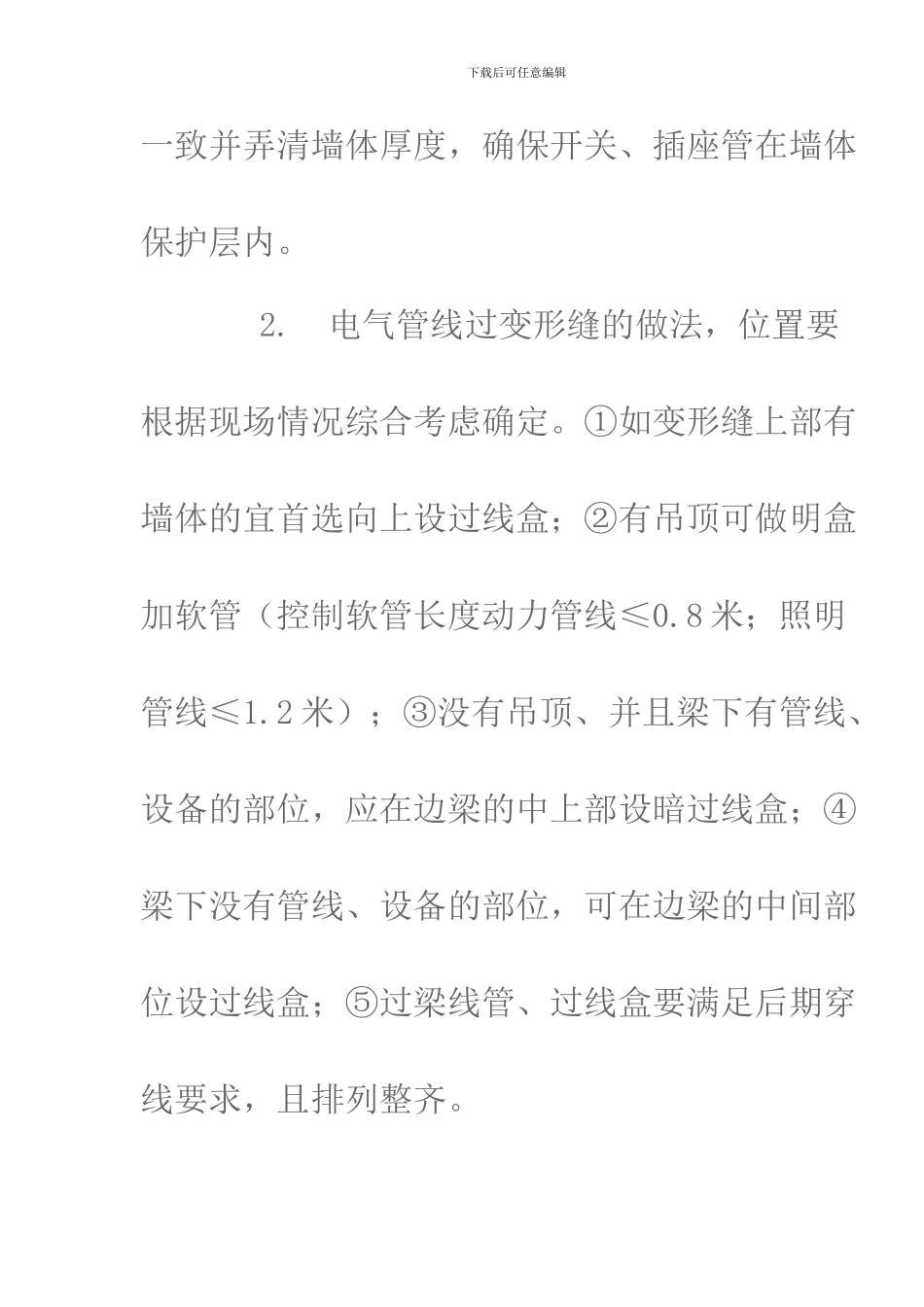

电气管线过变形缝的做法,位置要根据现场情况综合考虑确定
①如变形缝上部有墙体的宜首选向上设过线盒;②有吊顶可做明盒加软管(控制软管长度动力管线≤0
8 米;照明管线≤1
2 米);③没有吊顶、并且梁下有管线、设备的部位,应在边梁的中上部设暗过线盒;④梁下没有管线、设备的部位,可在边梁的中间部位设过线盒;⑤过梁线管、过线盒要满足后期穿线要求,且排列整齐
下载后可任意编辑 3
预埋在混凝土内的管线的连接要有切实可行的保证措施:①接口固定牢固不脱节;②有严密不漏砂浆的措施
③保证金属管道接地电气通路
采纳画线预埋的施工工艺,在按综合预埋管线图的指导下进行预埋
①在工序即将完成前,结合现场己施工的管线对相关照图纸进行仔细复核验收;②用油漆在管道正下方模板上画线,以便拆模后能在顶板上按管道实际位置留下管线走向线路,方便后期的施工与配合
下载后可任意编辑 5
明装的(灯具、风机等)电气出线盒位置的确定
①日光灯无论吸顶安装还是吊装,宜按吊杆安装的吊杆位置设置出线盒;②风机等设备的电气出线盒位置要靠近未端设备
走道、楼梯的吸顶灯位置的确定
①要居中对称,(灯具边缘)并与其相邻的烟感器要相距 50cm 以上;②同在一条中心平行线上
地下室集水坑、水泵房
