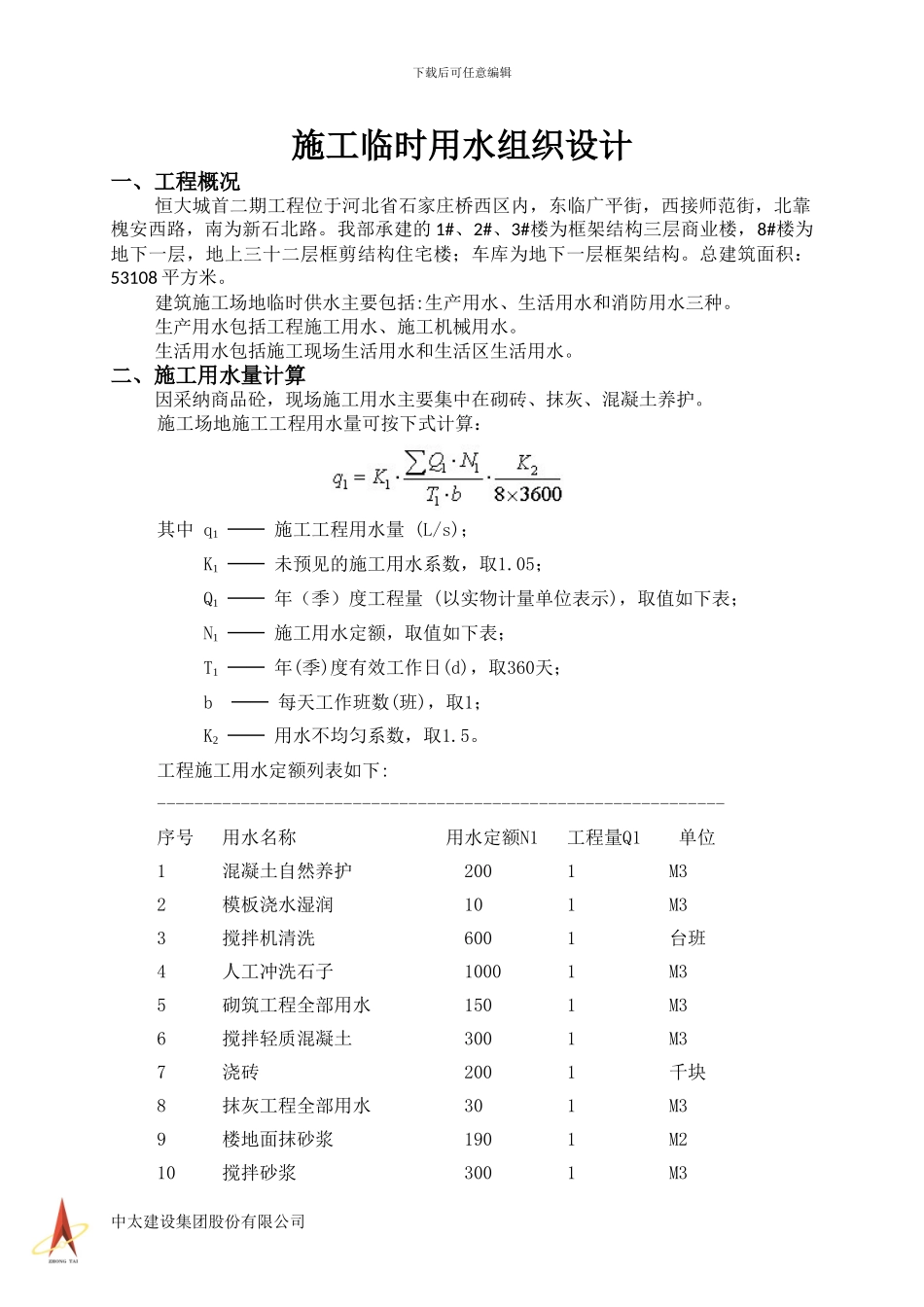

下载后可任意编辑施工临时用水组织设计一、工程概况恒大城首二期工程位于河北省石家庄桥西区内,东临广平街,西接师范街,北靠槐安西路,南为新石北路。我部承建的 1#、2#、3#楼为框架结构三层商业楼,8#楼为地下一层,地上三十二层框剪结构住宅楼;车库为地下一层框架结构。总建筑面积:53108 平方米。建筑施工场地临时供水主要包括:生产用水、生活用水和消防用水三种。生产用水包括工程施工用水、施工机械用水。生活用水包括施工现场生活用水和生活区生活用水。二、施工用水量计算因采纳商品砼,现场施工用水主要集中在砌砖、抹灰、混凝土养护。施工场地施工工程用水量可按下式计算: 其中 q1 ── 施工工程用水量 (L/s); K1 ── 未预见的施工用水系数,取1.05; Q1 ── 年(季)度工程量 (以实物计量单位表示),取值如下表; N1 ── 施工用水定额,取值如下表; T1 ── 年(季)度有效工作日(d),取360天; b ── 每天工作班数(班),取1; K2 ── 用水不均匀系数,取1.5。工程施工用水定额列表如下:-------------------------------------------------------------序号 用水名称 用水定额N1 工程量Q1 单位 1 混凝土自然养护 200 1 M3 2 模板浇水湿润 10 1 M3 3 搅拌机清洗 600 1 台班 4 人工冲洗石子 1000 1 M3 5 砌筑工程全部用水 150 1 M3 6 搅拌轻质混凝土 300 1 M3 7 浇砖 200 1 千块 8 抹灰工程全部用水 30 1 M3 9 楼地面抹砂浆 190 1 M2 10 搅拌砂浆 300 1 M3 中太建设集团股份有限公司下载后可任意编辑11 原土地坪、路基 0.2 1 M2 -------------------------------------------------------------经过计算得到 q1 =1.05×2980.2×1.5/(360×1×8×3600)=0.0005L/S。二、机械用水量计算:施工机械用水量计算公式: 其中 q2 ── 施工机械用水量 (L/s); K1 ── 未预见的施工用水系数,取1.05; Q2 ── 同一种机械台数(台),取值如下表; N2 ── 施工机械台班用水定额,取值如下表; K3 ── 施工机械用水不均匀系数,取2。施工机械用水定额列表如下:---------------------------------------------------------------------------------序号 机械名称 型号 单位 耗水量N1(L) 机械台数Q2 1 对焊机-冷拨机 台·h 300 1 ---------------------------------------------------------------------------------经...
