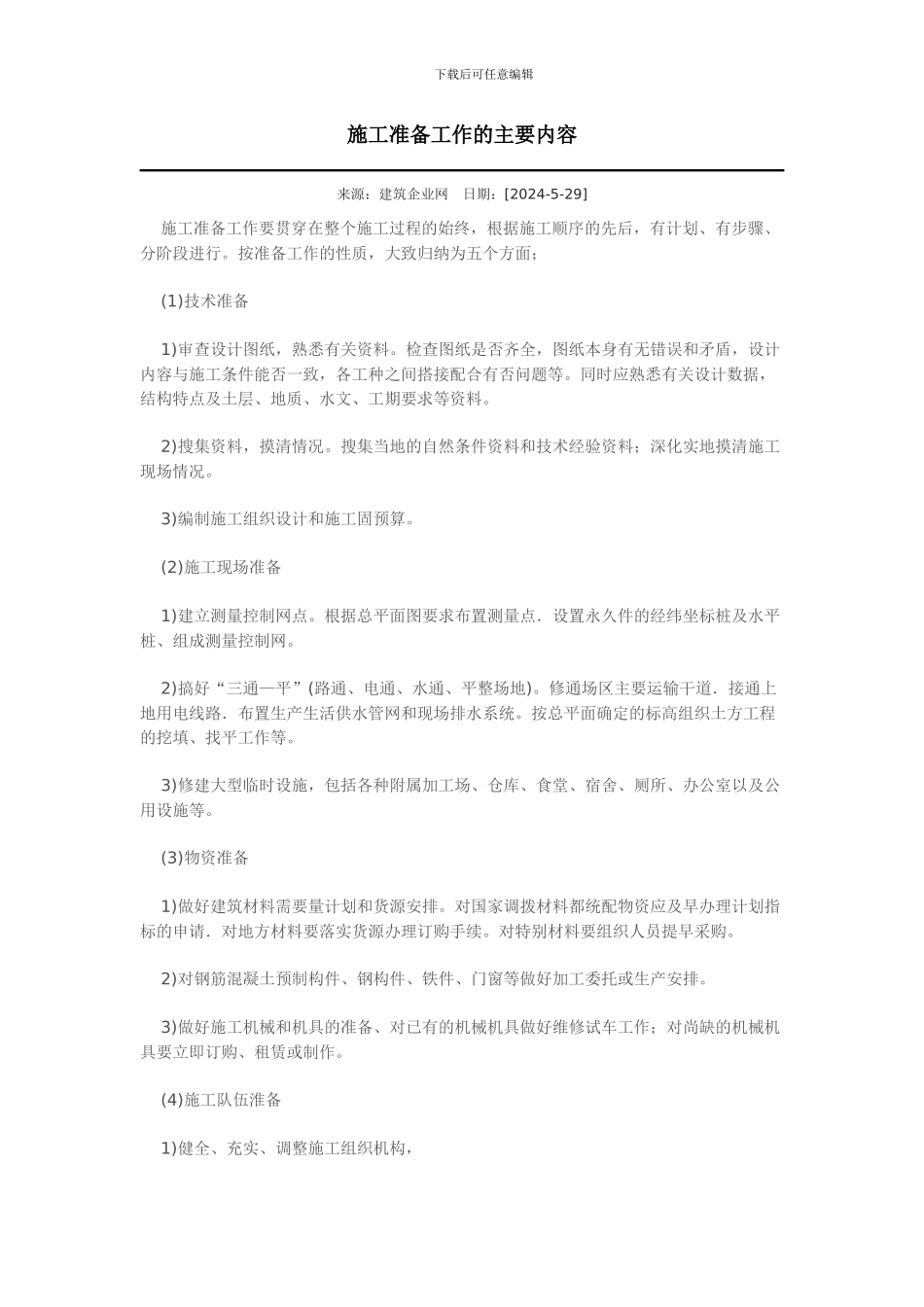

下载后可任意编辑施工准备工作的主要内容 来源:建筑企业网 日期:[2024-5-29] 施工准备工作要贯穿在整个施工过程的始终,根据施工顺序的先后,有计划、有步骤、分阶段进行
按准备工作的性质,大致归纳为五个方面; (1)技术准备 1)审查设计图纸,熟悉有关资料
检查图纸是否齐全,图纸本身有无错误和矛盾,设计内容与施工条件能否一致,各工种之间搭接配合有否问题等
同时应熟悉有关设计数据,结构特点及土层、地质、水文、工期要求等资料
2)搜集资料,摸清情况
搜集当地的自然条件资料和技术经验资料;深化实地摸清施工现场情况
3)编制施工组织设计和施工固预算
(2)施工现场准备 1)建立测量控制网点
根据总平面图要求布置测量点.设置永久件的经纬坐标桩及水平桩、组成测量控制网
2)搞好“三通—平”(路通、电通、水通、平整场地)
修通场区主要运输干道.接通上地用电线路.布置生产生活供水管网和现场排水系统
按总平面确定的标高组织土方工程的挖填、找平工作等
3)修建大型临时设施,包括各种附属加工场、仓库、食堂、宿舍、厕所、办公室以及公用设施等
(3)物资准备 1)做好建筑材料需要量计划和货源安排
对国家调拨材料都统配物资应及早办理计划指标的申请.对地方材料要落实货源办理订购手续
对特别材料要组织人员提早采购
2)对钢筋混凝土预制构件、钢构件、铁件、门窗等做好加工委托或生产安排
3)做好施工机械和机具的准备、对已有的机械机具做好维修试车工作;对尚缺的机械机具要立即订购、租赁或制作

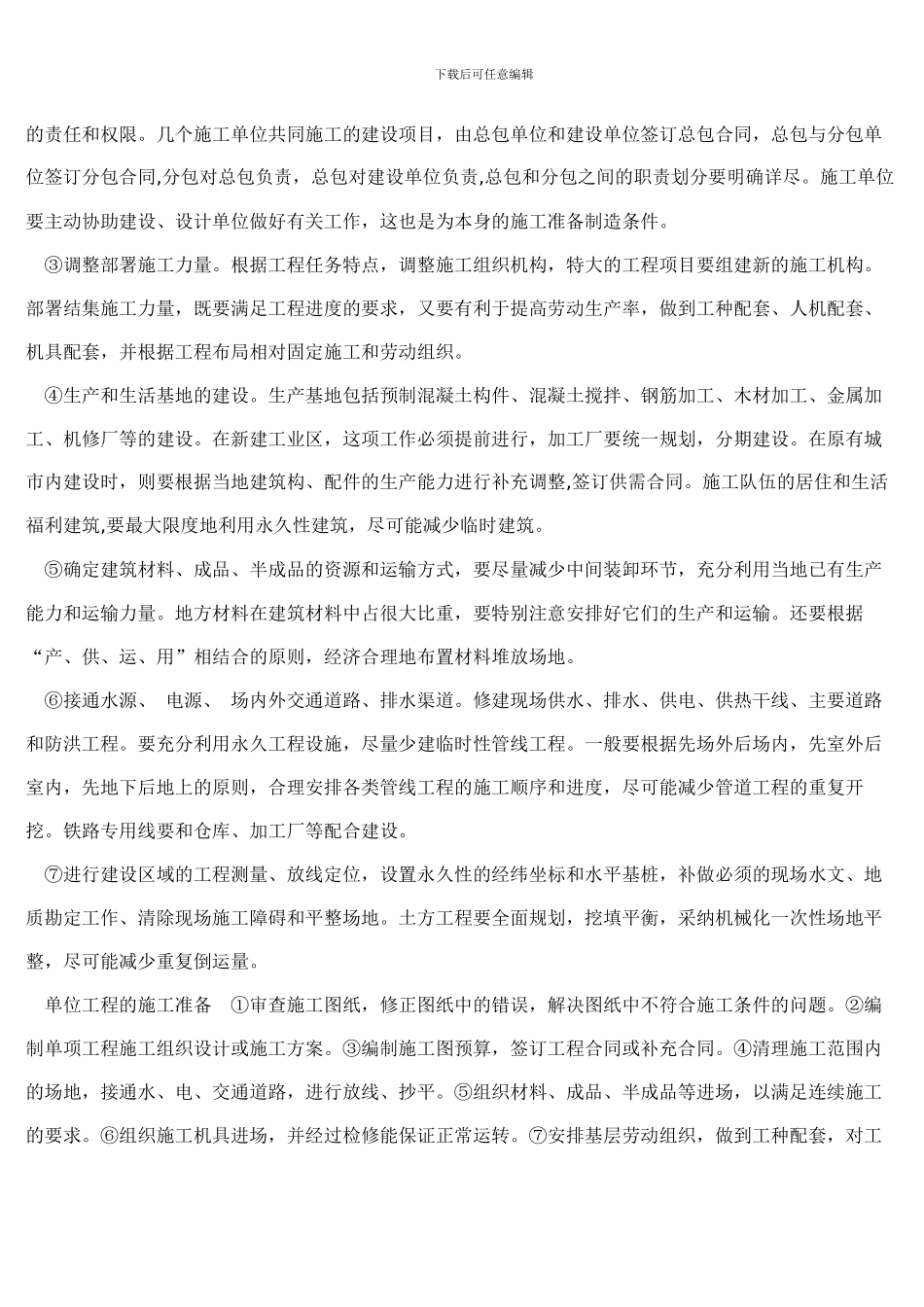

(4)施工队伍淮备 1)健全、充实、调整施工组织机构, 下载后可任意编辑 2)调配、安排劳动班子组合
3)职工进行计划、技术、安全交底

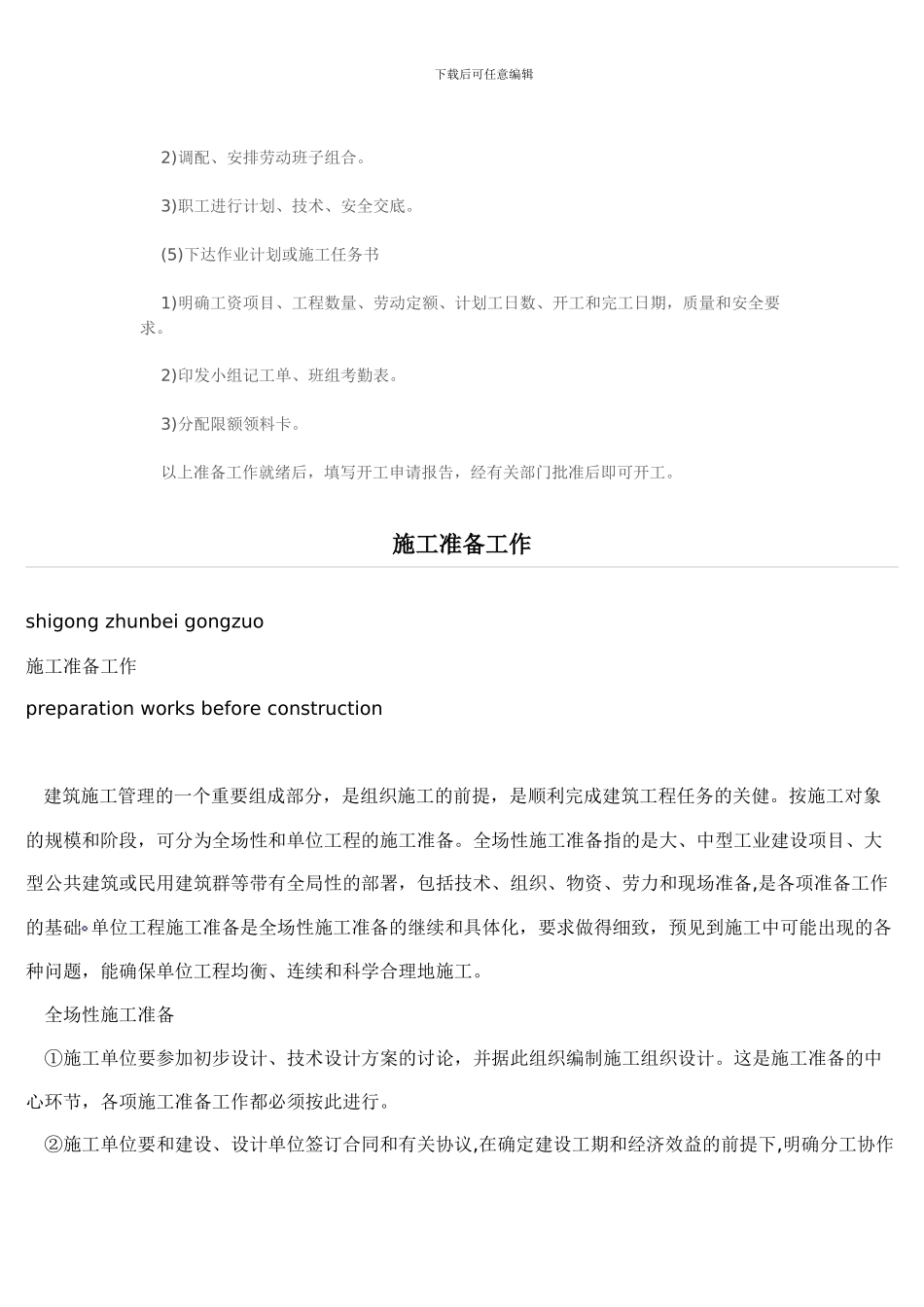

(5)下达作业计划或施工任务书 1)明确工资项目、工程数量、劳动定额、计划工日数、开工和完工日期,质量和安全要求
2)印发小组记工单、班组考勤表
3)分配限额
