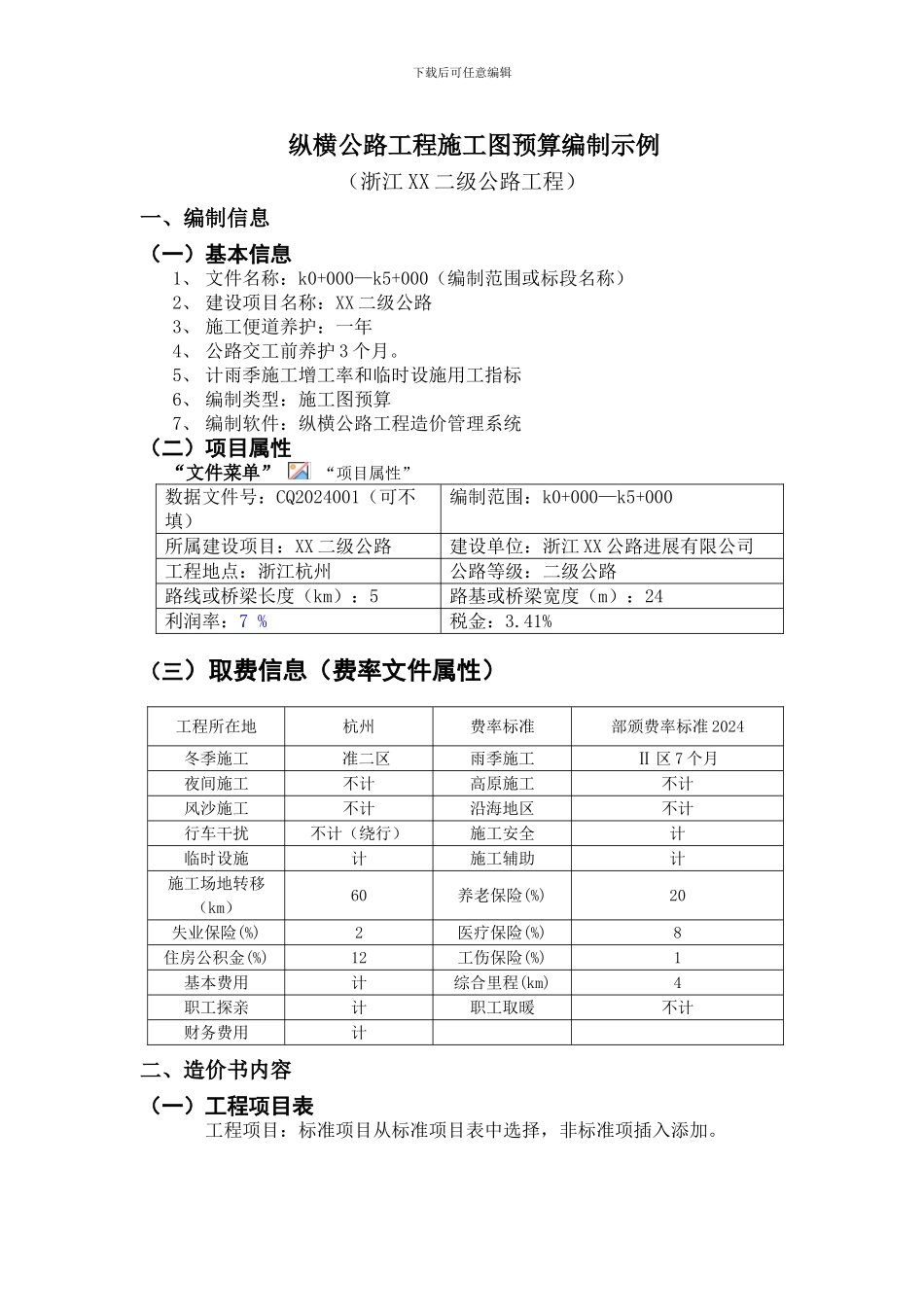

下载后可任意编辑纵横公路工程施工图预算编制示例(浙江 XX 二级公路工程)一、编制信息(一)基本信息1、 文件名称:k0+000—k5+000(编制范围或标段名称)2、 建设项目名称:XX 二级公路3、 施工便道养护:一年4、 公路交工前养护 3 个月
5、 计雨季施工增工率和临时设施用工指标6、 编制类型:施工图预算7、 编制软件:纵横公路工程造价管理系统(二)项目属性“文件菜单” “项目属性”数据文件号:CQ2024001(可不填)编制范围:k0+000—k5+000所属建设项目:XX 二级公路建设单位:浙江 XX 公路进展有限公司工程地点:浙江杭州公路等级:二级公路路线或桥梁长度(km):5路基或桥梁宽度(m):24利润率:7 %税金:3
41%(三)取费信息(费率文件属性)工程所在地杭州费率标准部颁费率标准 2024冬季施工准二区雨季施工Ⅱ 区 7 个月 夜间施工不计高原施工不计风沙施工不计沿海地区不计行车干扰不计(绕行)施工安全计临时设施计施工辅助计施工场地转移(km)60养老保险(%)20失业保险(%)2医疗保险(%)8住房公积金(%)12工伤保险(%)1基本费用计综合里程(km)4职工探亲计职工取暖不计财务费用计二、造价书内容(一)工程项目表工程项目:标准项目从标准项目表中选择,非标准项插入添加

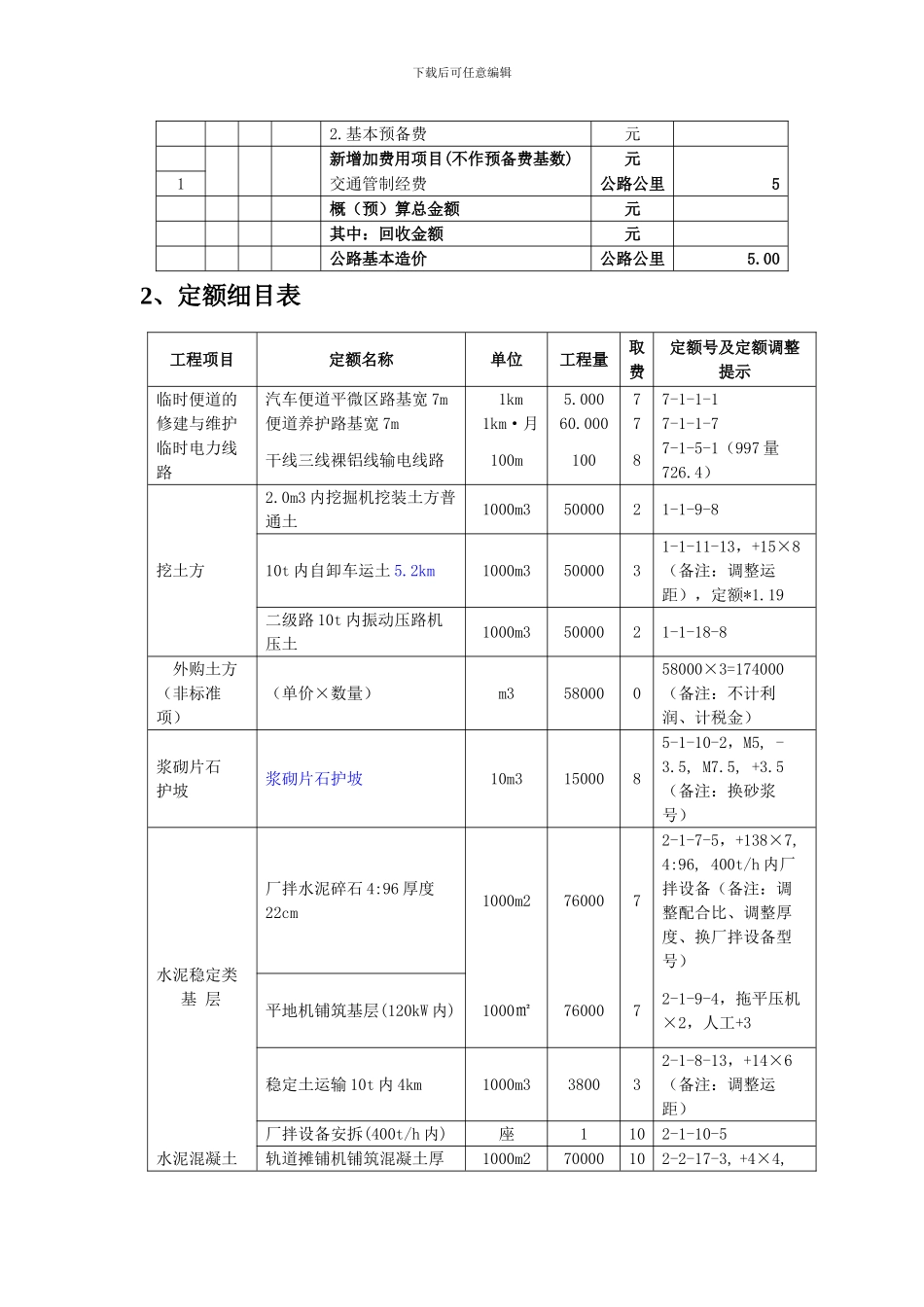

下载后可任意编辑1、项目分型表项目节细目工程或费用名称单 位数 量 第一部分 建筑安装工程费公路公里一 临时工程公路公里5
000 10 临时道路km5
000 10 临时道路km5
000 10临时便道的修建与维护Km 5
00040 临时电力线路km0
100二 路基工程km4
950 20 挖方m350000
000 10 挖土方m350000
000 15 外购土方(非标准项)m358000
000 60 防护与加固工程km5
0020坡面圬工防护m3/m21
