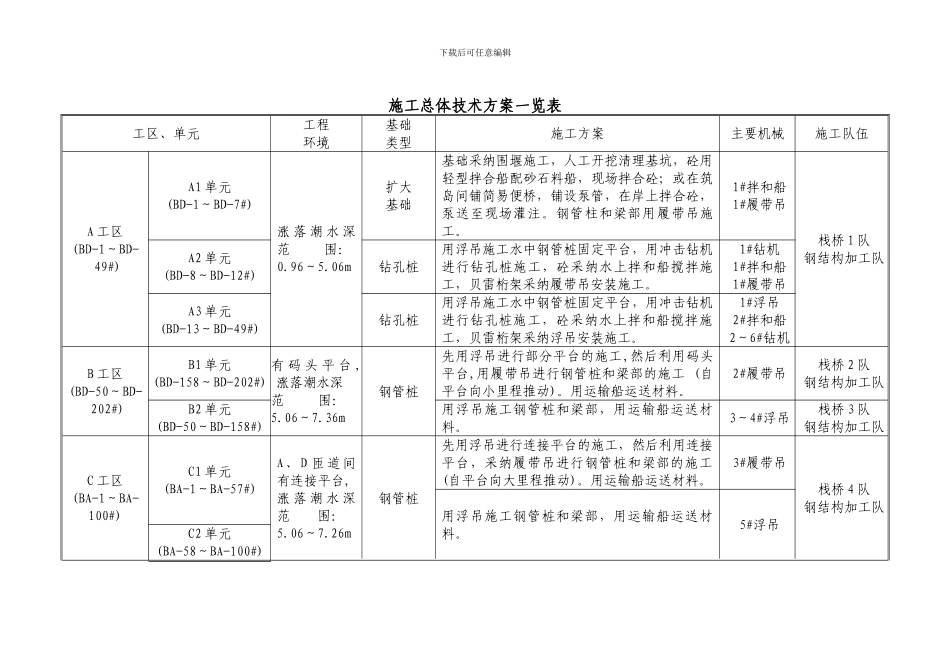

下载后可任意编辑施工总体技术方案一览表工区、单元工程环境基础类型施工方案主要机械施工队伍A 工区(BD-1~BD-49#)A1 单元(BD-1~BD-7#)涨 落 潮 水 深范 围:0
06m扩大基础基础采纳围堰施工,人工开挖清理基坑,砼用轻型拌合船配砂石料船,现场拌合砼;或在筑岛间铺简易便桥,铺设泵管,在岸上拌合砼,泵送至现场灌注
钢管柱和梁部用履带吊施工
1#拌和船1#履带吊栈桥 1 队钢结构加工队A2 单元(BD-8~BD-12#)钻孔桩用浮吊施工水中钢管桩固定平台,用冲击钻机进行钻孔桩施工,砼采纳水上拌和船搅拌施工,贝雷桁架采纳履带吊安装施工
1#钻机1#拌和船1#履带吊A3 单元(BD-13~BD-49#)钻孔桩用浮吊施工水中钢管桩固定平台,用冲击钻机进行钻孔桩施工,砼采纳水上拌和船搅拌施工,贝雷桁架采纳浮吊安装施工
1#浮吊2#拌和船2~6#钻机B 工区(BD-50~BD-202#)B1 单元(BD-158~BD-202#)有 码 头 平 台 , 涨落潮水深范 围:5
36m钢管桩先用浮吊进行部分平台的施工,然后利用码头平台,用履带吊进行钢管桩和梁部的施工 (自平台向小里程推动)
用运输船运送材料
2#履带吊栈桥 2 队钢结构加工队B2 单元(BD-50~BD-158#)用浮吊施工钢管桩和梁部,用运输船运送材料
3~4#浮吊栈桥 3 队钢结构加工队C 工区(BA-1~BA-100#)C1 单元(BA-1~BA-57#)A、D 匝道间有连接平台,涨 落 潮 水 深范 围:5
26m钢管桩先用浮吊进行连接平台的施工,然后利用连接平台,采纳履带吊进行钢管桩和梁部的施工(自平台向大里程推动)
用运输船运送材料
3#履带吊栈桥 4 队钢结构加工队用浮吊施工钢管桩和梁部,用运输船运送材料
5#浮吊C2 单元(BA-58~BA-100#)下载后可
