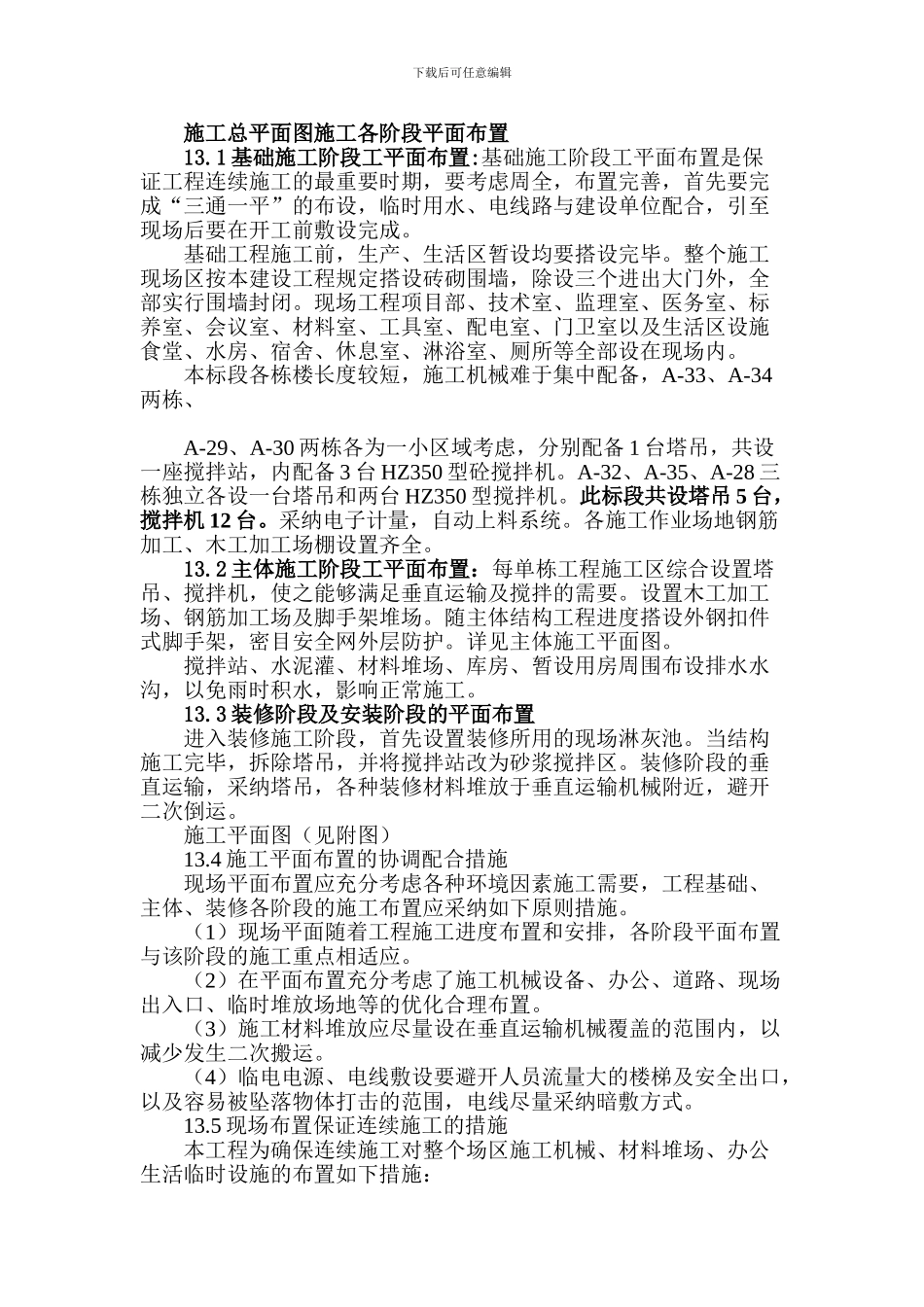

下载后可任意编辑施工总平面图施工各阶段平面布置13
1 基础施工阶段工平面布置:基础施工阶段工平面布置是保证工程连续施工的最重要时期,要考虑周全,布置完善,首先要完成“三通一平”的布设,临时用水、电线路与建设单位配合,引至现场后要在开工前敷设完成
基础工程施工前,生产、生活区暂设均要搭设完毕
整个施工现场区按本建设工程规定搭设砖砌围墙,除设三个进出大门外,全部实行围墙封闭
现场工程项目部、技术室、监理室、医务室、标养室、会议室、材料室、工具室、配电室、门卫室以及生活区设施食堂、水房、宿舍、休息室、淋浴室、厕所等全部设在现场内
本标段各栋楼长度较短,施工机械难于集中配备,A-33、A-34两栋、A-29、A-30 两栋各为一小区域考虑,分别配备 1 台塔吊,共设一座搅拌站,内配备 3 台 HZ350 型砼搅拌机
A-32、A-35、A-28 三栋独立各设一台塔吊和两台 HZ350 型搅拌机
此标段共设塔吊 5 台,搅拌机 12 台
采纳电子计量,自动上料系统
各施工作业场地钢筋加工、木工加工场棚设置齐全
2 主体施工阶段工平面布置:每单栋工程施工区综合设置塔吊、搅拌机,使之能够满足垂直运输及搅拌的需要
设置木工加工场、钢筋加工场及脚手架堆场
随主体结构工程进度搭设外钢扣件式脚手架,密目安全网外层防护
详见主体施工平面图
搅拌站、水泥灌、材料堆场、库房、暂设用房周围布设排水水沟,以免雨时积水,影响正常施工
3 装修阶段及安装阶段的平面布置进入装修施工阶段,首先设置装修所用的现场淋灰池
当结构施工完毕,拆除塔吊,并将搅拌站改为砂浆搅拌区
装修阶段的垂直运输,采纳塔吊,各种装修材料堆放于垂直运输机械附近,避开二次倒运
施工平面图(见附图)13
4 施工平面布置的协调配合措施现场平面布置应充分考虑各种环境因素施工需要,工程基础、主体、装修各阶段的施工布置应采纳如下原则措施
