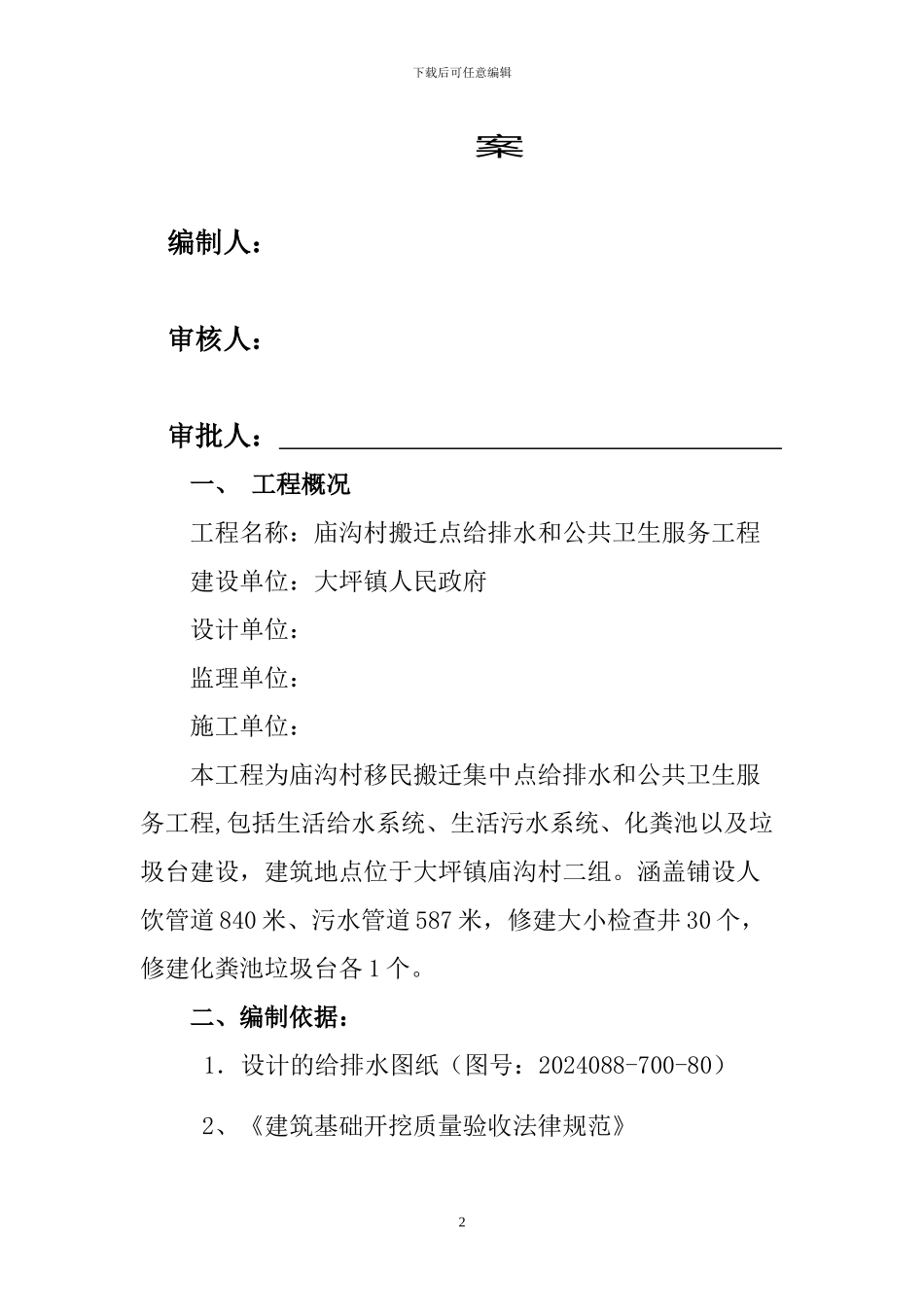

庙沟村移民搬迁集中点给排水和公共卫生服务工程施工方下载后可任意编辑案编制人: 审核人: 审批人: 一、 工程概况工程名称:庙沟村搬迁点给排水和公共卫生服务工程建设单位:大坪镇人民政府设计单位:监理单位:施工单位:本工程为庙沟村移民搬迁集中点给排水和公共卫生服务工程,包括生活给水系统、生活污水系统、化粪池以及垃圾台建设,建筑地点位于大坪镇庙沟村二组
涵盖铺设人饮管道 840 米、污水管道 587 米,修建大小检查井 30 个,修建化粪池垃圾台各 1 个

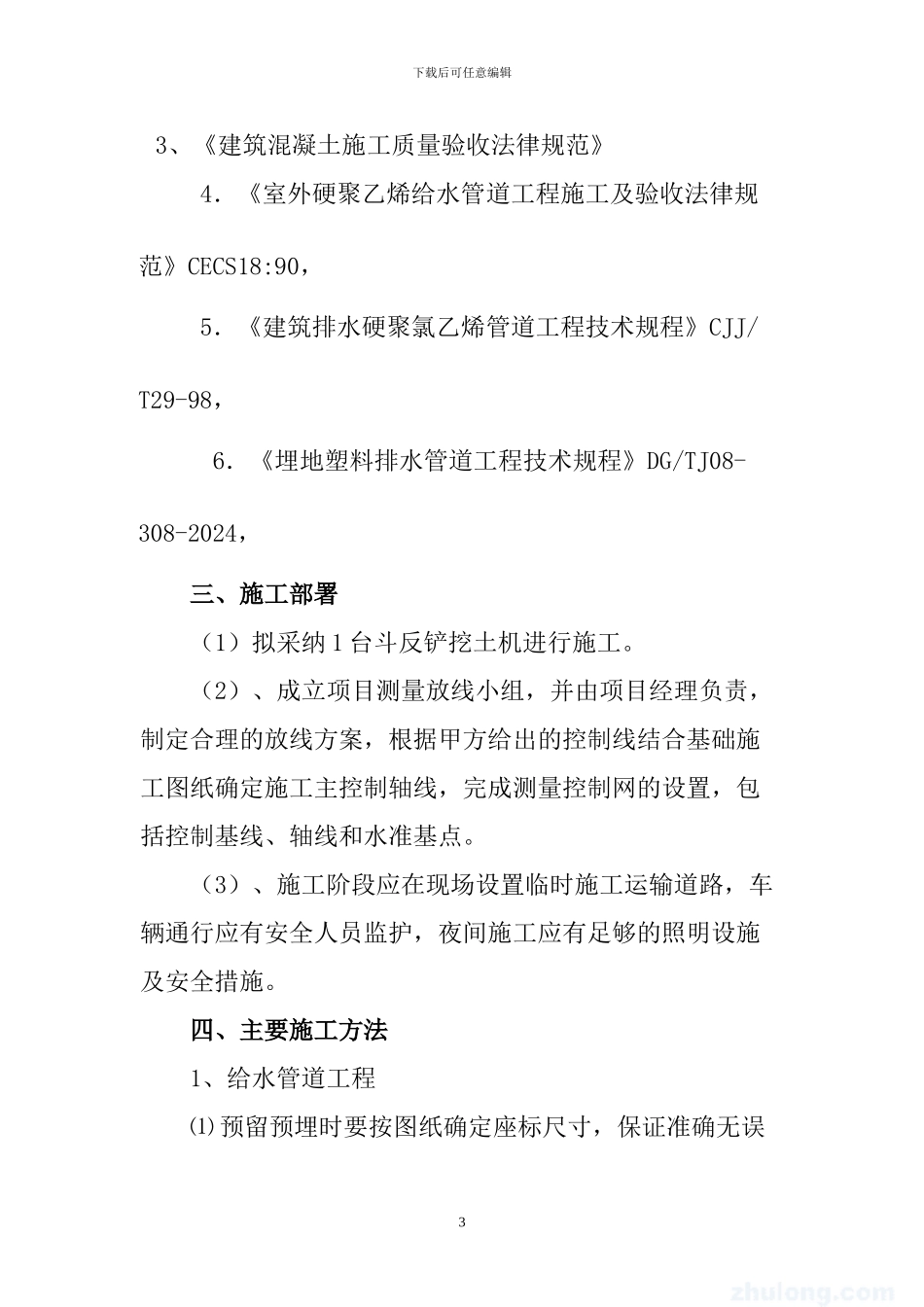

二、编制依据:1.设计的给排水图纸(图号:2024088-700-80)2、《建筑基础开挖质量验收法律规范》2下载后可任意编辑3、《建筑混凝土施工质量验收法律规范》4.《室外硬聚乙烯给水管道工程施工及验收法律规范》CECS18:90,5.《建筑排水硬聚氯乙烯管道工程技术规程》CJJ/T29-98,6.《埋地塑料排水管道工程技术规程》DG/TJ08-308-2024,三、施工部署(1)拟采纳 1 台斗反铲挖土机进行施工
(2)、成立项目测量放线小组,并由项目经理负责,制定合理的放线方案,根据甲方给出的控制线结合基础施工图纸确定施工主控制轴线,完成测量控制网的设置,包括控制基线、轴线和水准基点
(3)、施工阶段应在现场设置临时施工运输道路,车辆通行应有安全人员监护,夜间施工应有足够的照明设施及安全措施
四、主要施工方法1、给水管道工程⑴ 预留预埋时要按图纸确定座标尺寸,保证准确无误3下载后可任意编辑无遗漏
⑵ 对有坡度要求的管道,如下水横档管道一定要保证坡度,决不允许倒坡现象
⑶ 各类埋地管道和吊顶内隐蔽管道必须先进行试压、防腐,冲洗后方可隐蔽
⑷ 管道安装必须按先放线后安装支架,再安装管道的程序办,支架严禁采纳电焊割断料和开孔,支架必须先刷漆,防腐后再安装
⑸ 所有管道的试压必须符合设计或法律规范要求,并会同建设方、质监部门认
