下载后可任意编辑施工水源施工方案一、 依据 1、 中国建筑工业出版社《建筑给水、设计手册》 2、 结构专业提供的施工现场平面布置及给水要求
二、 临时用水内容 1、 施工现场施工临时设施给水设计 2、 施工现场消防水设计三、 临时用水方案 1、根据现场实际,本系统的设置主要是施工现场用水和消防用水,所设计的流量和压力满足施工用水和消防用水要求
2、本设计沿土建开挖线外围敷设室外给水、消防主管,环管各处按用水点需要预留甩口,并按不小于120米的间隔布置室外地下式消火栓,消火栓规格为SXl00-1
6,具体安装方法参见国标
3、管材的选用和连接方法 本工程施工用水全部采纳焊接钢管焊接,减少漏水点
4、总体施工方案先进行管沟开挖;然后进行管道施工安装
管道施工应按先深后浅,先大后小的原则进行
施工中管道交叉出现碰撞,应按压力管避让无压管,小管避让大管的原则施工
5、其它施工技术方案(1)施工准备施工用水管道在施工前应由设计单位进行技术交底,需要掌握管道沿线下列情况和资料
1)施工场地的地形、地貌,建筑物和其它设施情况,工程地质和水文气象资料
2)工程用地、交通运输和施工用电
3)工程材料、施工机械及供应条件
4)应编制的施工作业指导书
5)配备一定数量的施工机具和测量仪器

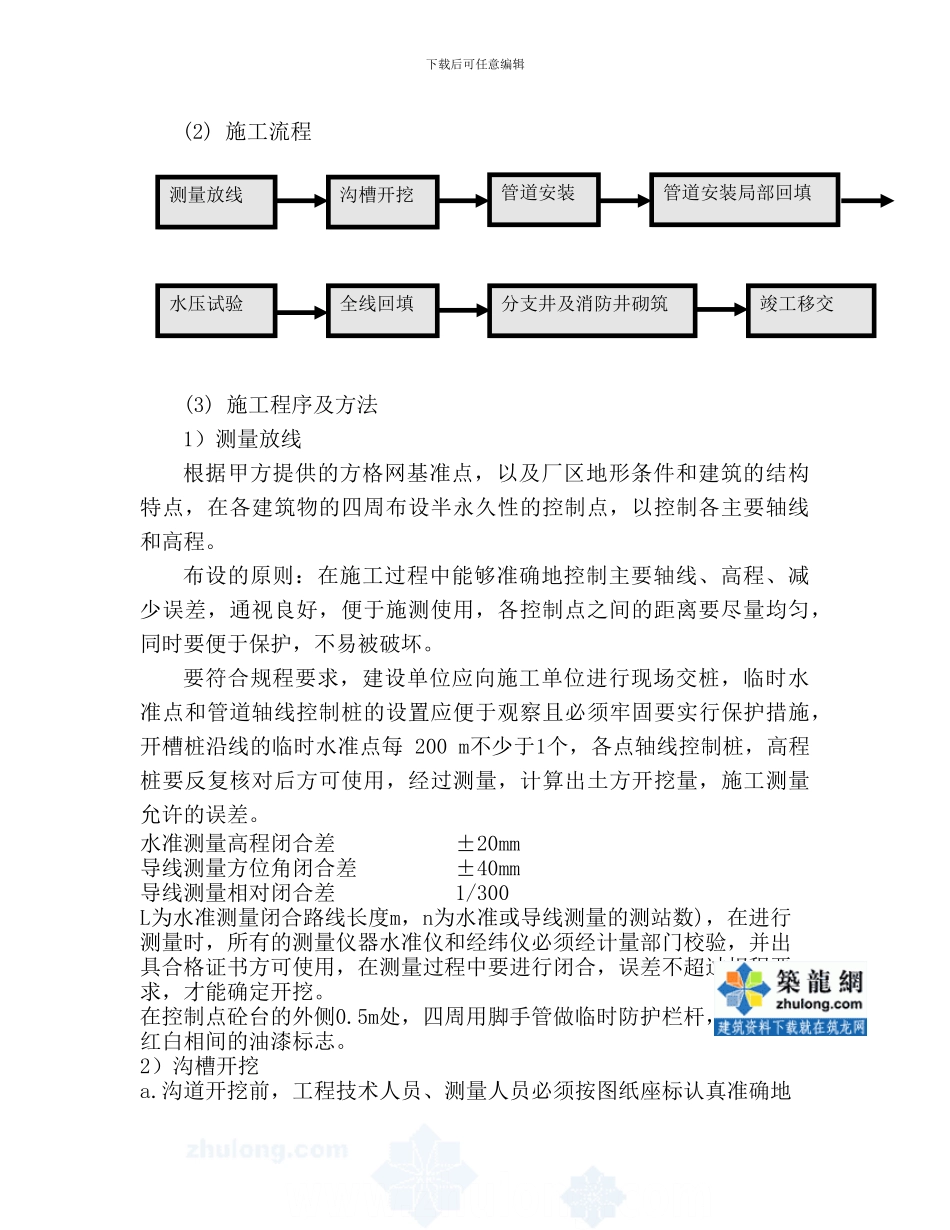

下载后可任意编辑(2) 施工流程 (3) 施工程序及方法1)测量放线根据甲方提供的方格网基准点,以及厂区地形条件和建筑的结构特点,在各建筑物的四周布设半永久性的控制点,以控制各主要轴线和高程
布设的原则:在施工过程中能够准确地控制主要轴线、高程、减少误差,通视良好,便于施测使用,各控制点之间的距离要尽量均匀,同时要便于保护,不易被破坏
要符合规程要求,建设单位应向施工单位进行现场交桩,临时水准点和管道轴线控制桩的设置应便于观察且必须牢固要实行保护措施,开槽桩沿线的临时水准点每 200 m不少于1个,各点轴线控
