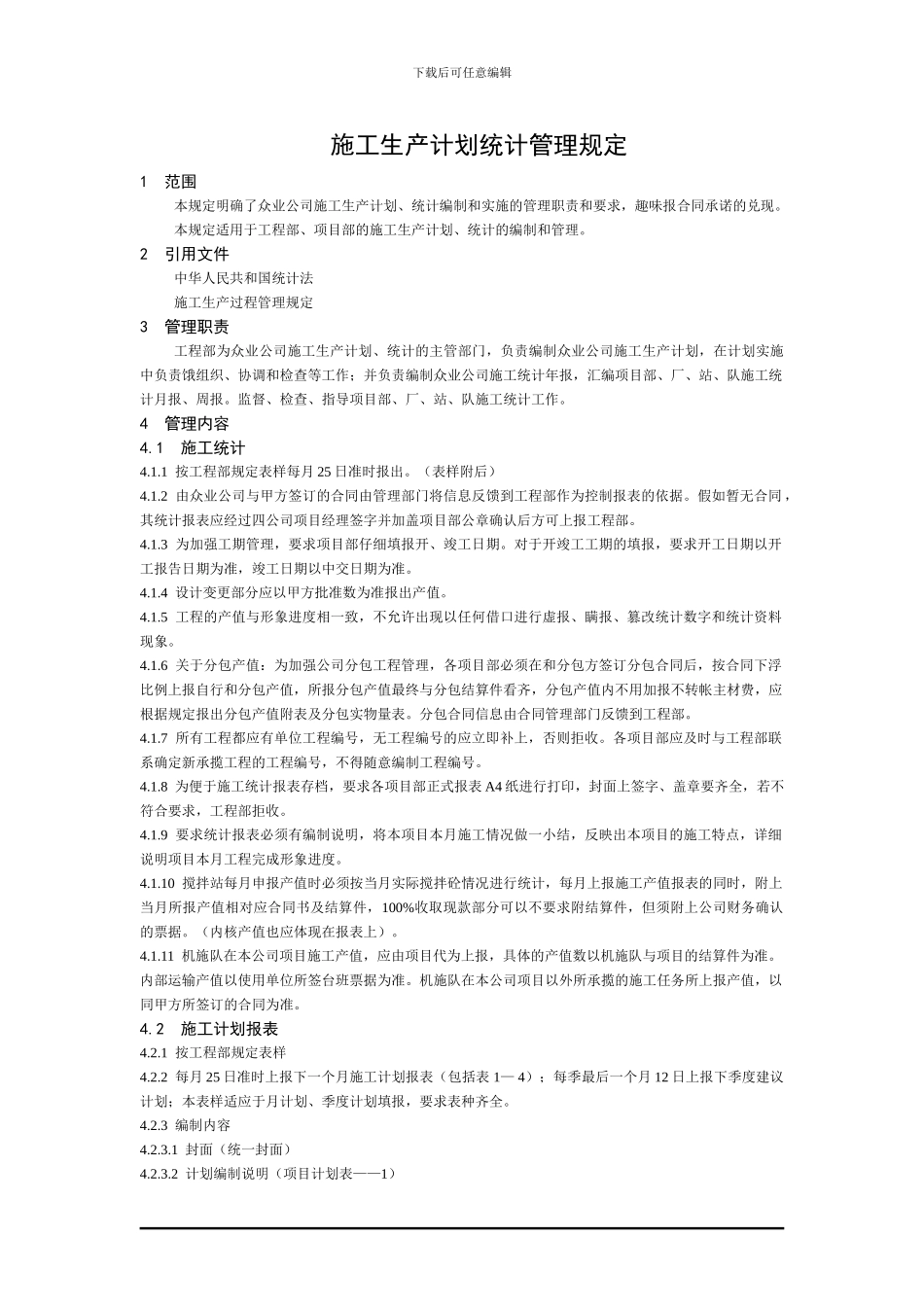

下载后可任意编辑施工生产计划统计管理规定1 范围本规定明确了众业公司施工生产计划、统计编制和实施的管理职责和要求,趣味报合同承诺的兑现
本规定适用于工程部、项目部的施工生产计划、统计的编制和管理
2 引用文件中华人民共和国统计法施工生产过程管理规定3 管理职责工程部为众业公司施工生产计划、统计的主管部门,负责编制众业公司施工生产计划,在计划实施中负责饿组织、协调和检查等工作;并负责编制众业公司施工统计年报,汇编项目部、厂、站、队施工统计月报、周报
监督、检查、指导项目部、厂、站、队施工统计工作
4 管理内容4
1 施工统计4
1 按工程部规定表样每月 25 日准时报出
(表样附后)4
2 由众业公司与甲方签订的合同由管理部门将信息反馈到工程部作为控制报表的依据
假如暂无合同 ,其统计报表应经过四公司项目经理签字并加盖项目部公章确认后方可上报工程部
3 为加强工期管理,要求项目部仔细填报开、竣工日期
对于开竣工工期的填报,要求开工日期以开工报告日期为准,竣工日期以中交日期为准
4 设计变更部分应以甲方批准数为准报出产值
5 工程的产值与形象进度相一致,不允许出现以任何借口进行虚报、瞒报、篡改统计数字和统计资料现象
6 关于分包产值:为加强公司分包工程管理,各项目部必须在和分包方签订分包合同后,按合同下浮比例上报自行和分包产值,所报分包产值最终与分包结算件看齐,分包产值内不用加报不转帐主材费,应根据规定报出分包产值附表及分包实物量表
分包合同信息由合同管理部门反馈到工程部
7 所有工程都应有单位工程编号,无工程编号的应立即补上,否则拒收
各项目部应及时与工程部联系确定新承揽工程的工程编号,不得随意编制工程编号

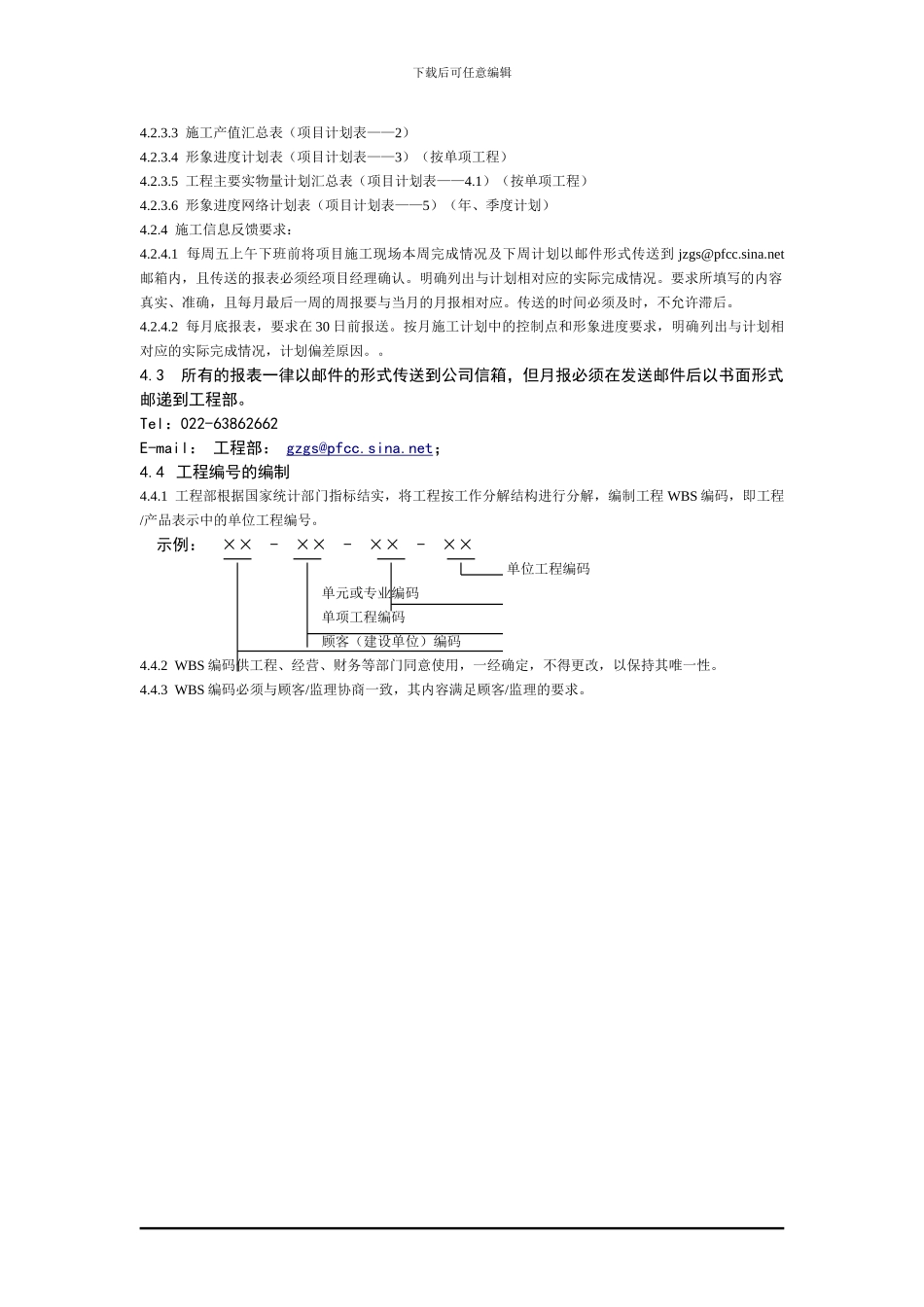

8 为便于施工统计报表存档,要求各项目部正式报表 A4 纸进行打印,封面上签字、盖章要齐全,若不符合要求,工程部拒
