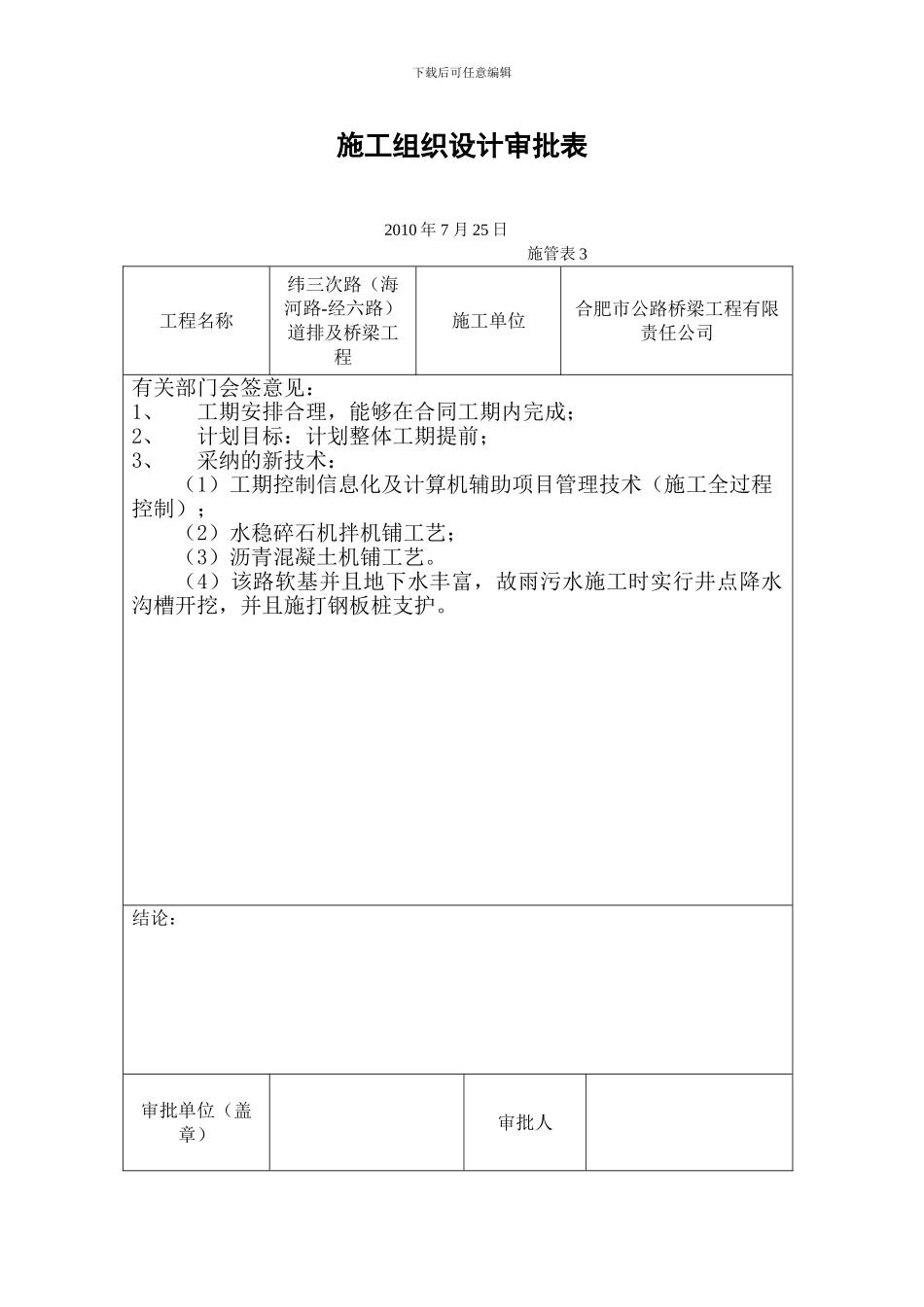

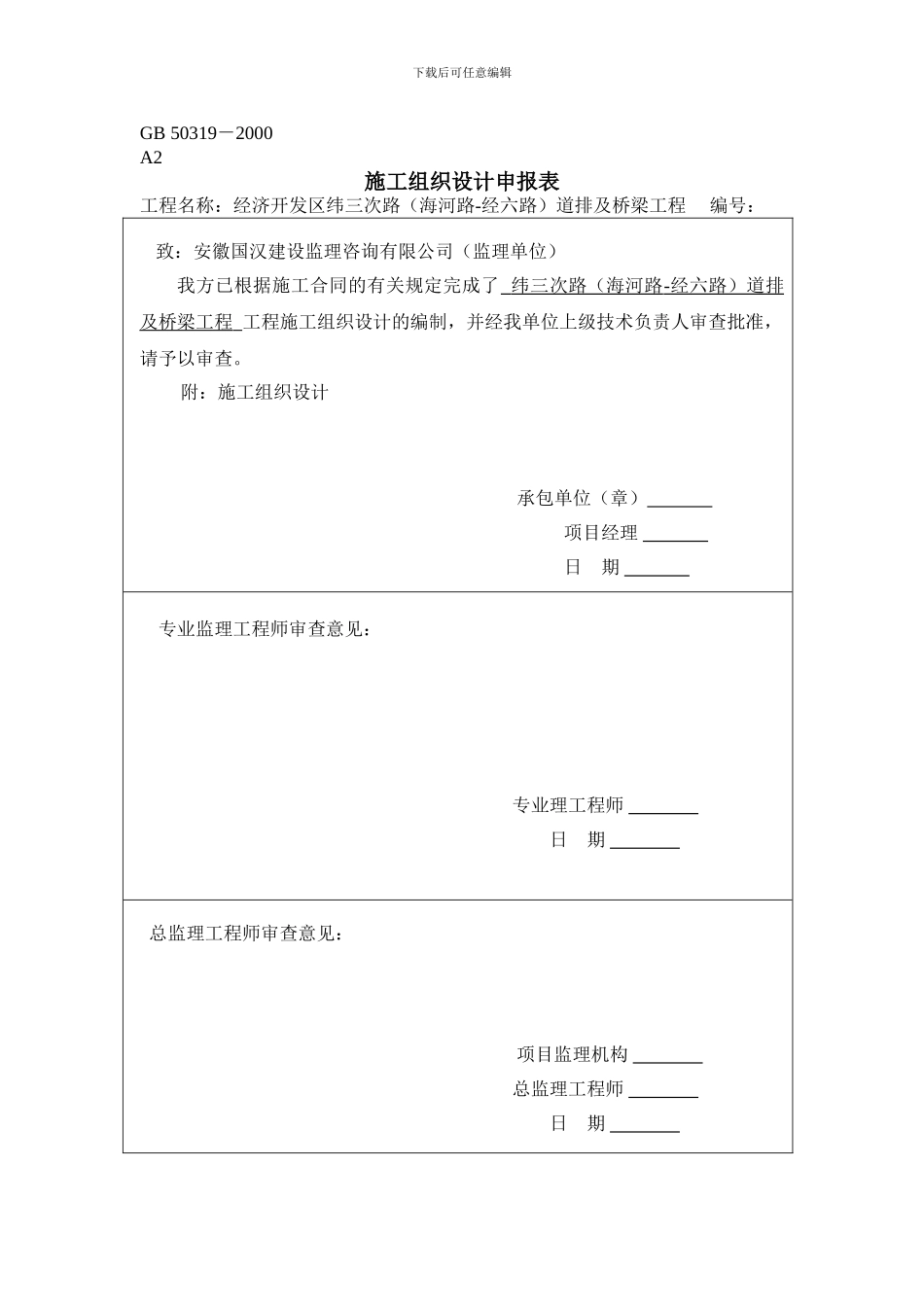

下载后可任意编辑GB 50319-2000A2施工组织设计申报表工程名称:经济开发区纬三次路(海河路-经六路)道排及桥梁工程 编号:致:安徽国汉建设监理咨询有限公司(监理单位) 我方已根据施工合同的有关规定完成了 纬三次路(海河路 - 经六路)道排 及桥梁工程 工程施工组织设计的编制,并经我单位上级技术负责人审查批准,请予以审查。附:施工组织设计承包单位(章) 项目经理 日 期 专业监理工程师审查意见:专业理工程师 日 期 总监理工程师审查意见:项目监理机构 总监理工程师 日 期 下载后可任意编辑施工组织设计审批表2010 年 7 月 25 日 施管表 3工程名称纬三次路(海河路-经六路)道排及桥梁工程施工单位合肥市公路桥梁工程有限责任公司有关部门会签意见:1、工期安排合理,能够在合同工期内完成;2、计划目标:计划整体工期提前;3、采纳的新技术:(1)工期控制信息化及计算机辅助项目管理技术(施工全过程控制);(2)水稳碎石机拌机铺工艺;(3)沥青混凝土机铺工艺。(4)该路软基并且地下水丰富,故雨污水施工时实行井点降水沟槽开挖,并且施打钢板桩支护。结论:审批单位(盖章)审批人下载后可任意编辑纬三次路(海河路-经六路)道排及桥梁工程施工组织设计合肥市公路桥梁工程有限责任公司纬三次路项目部二零壹零年七月廿五日纬三次路(海河路-经六路)排水工程下载后可任意编辑施工方下载后可任意编辑案合肥市公路桥梁工程有限责任公司纬三次路项目部二零壹零年七月廿五日纬三次路(海河路-经六路)道路工程施下载后可任意编辑工方案下载后可任意编辑合肥市公路桥梁工程有限责任公司纬三次路项目部二零壹零年七月廿五日施工图设计文件会审记录 城镇道路质检·1·88 第 1 页,共 2 页工程名称经济开发区纬三次路(海河路-经六路)道排及桥梁工程图纸会审部位第一册 道路工程会审中发现的问题1、P22 4.1 项第 3 条 假如实行超挖或掺石灰措施,请问若超挖后实行什么样的填料?若掺石灰石灰含量为多少?2、规划路(K0+684.608)与纬三次路交口做不做?假如做请出软基处理和交口设计图?假如不做,此处高程怎么处理?绿化带和人行道需不需要留缺口?3、经六路与纬三次路接口处路面高程怎么衔接?4、P91 陆地段路基处理图片石填筑线与路基土方横断面图开挖线不符(底宽不一样宽,陆地段路基处理图两侧放坡线 1:1;路基土方横断面图开挖没有放坡),应遵循哪图?5、P91 陆地段路基处理图 假...
