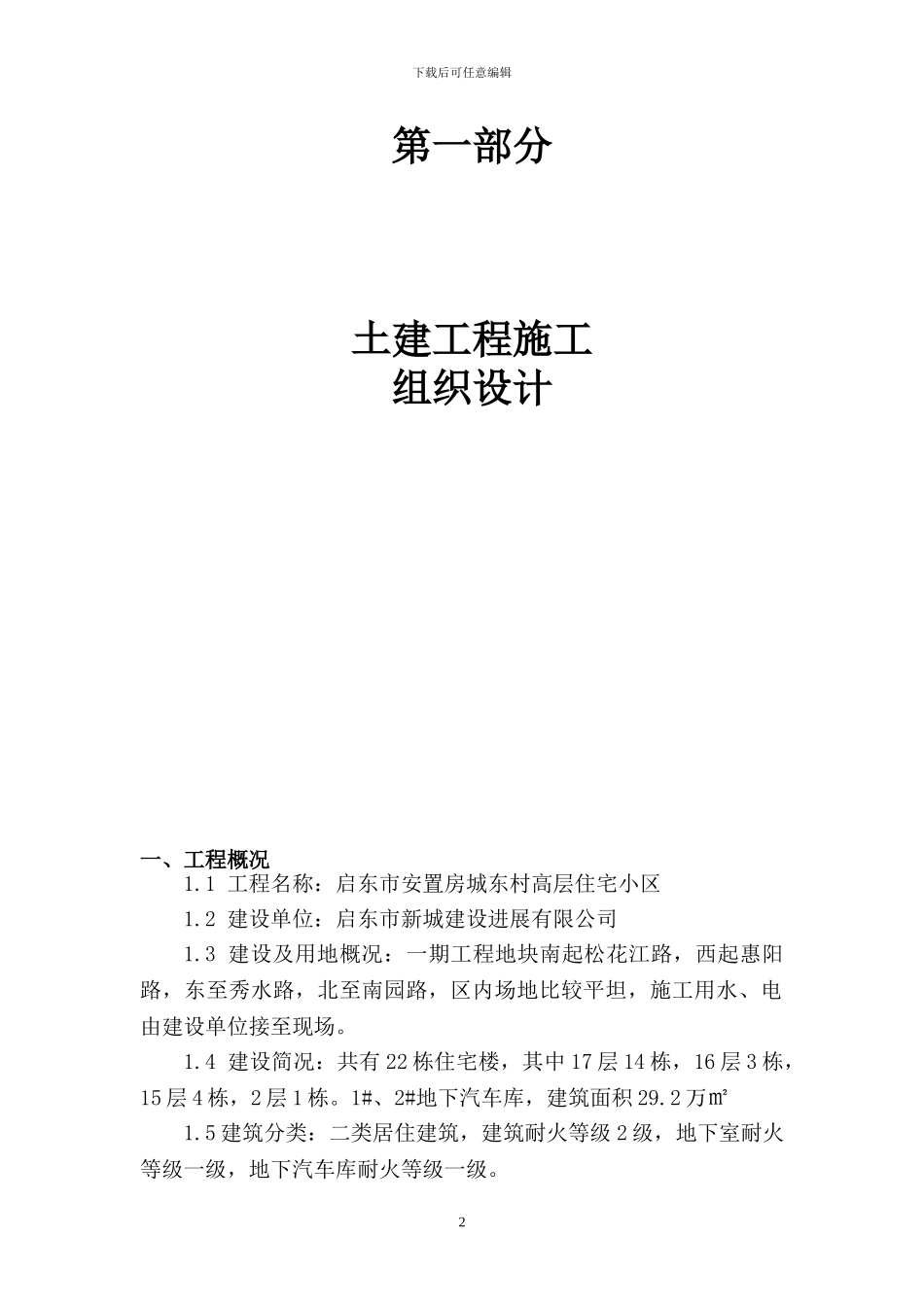

下载后可任意编辑启东市安置房城东村高层住宅小区一期工程施工组织设计江苏南通二建集团有限公司1下载后可任意编辑第一部分土建工程施工组织设计一、工程概况1
1 工程名称:启东市安置房城东村高层住宅小区1
2 建设单位:启东市新城建设进展有限公司1
3 建设及用地概况:一期工程地块南起松花江路,西起惠阳路,东至秀水路,北至南园路,区内场地比较平坦,施工用水、电由建设单位接至现场
4 建设简况:共有 22 栋住宅楼,其中 17 层 14 栋,16 层 3 栋,15 层 4 栋,2 层 1 栋
1#、2#地下汽车库,建筑面积 29
5 建筑分类:二类居住建筑,建筑耐火等级 2 级,地下室耐火等级一级,地下汽车库耐火等级一级
2下载后可任意编辑1
6 主要结构类型:高层住宅为剪力墙结构,结构抗震设防裂度 6 度,地下汽车库为框架结构,结构抗震设防裂度 6 度
建筑抗震设防类别:丙类
设计使用年限 50 年
7 居住建筑节能标准 50%,外墙与屋面采纳挤塑聚苯乙烯泡沫板(xps)
8 地下工程:地下防水等级:2 级,主体采纳防水砼,抗渗等级 P6
地下室底板:外墙采纳自防水砼,迎水面抹防水砂浆
9 工程目标1
1 质量目标:工程质量一次验收合格率 100%,工程质量达到合格标准
2 安全文明目标:安全无重大伤亡事故,工伤频率控制在2‰以内;施工场地做到安全文明
3 工期目标:总工期控制在 480 天以内
二、施工准备2
1 技术准备2
1 熟悉图纸,地质资料、施工法律规范及规程等技术文件,组织内部图纸预审,参加设计交底与图纸会审会议,及时解决设计与施工之间可能存在的问题
(1)会审:组织有关人员详细阅读施工图纸,充分了解设计意图,校对图纸节点和尺寸,然后有项目总工组织会审,分析并汇报施工图中的问题,以便按工程特点和合同要求组织汇总施工
