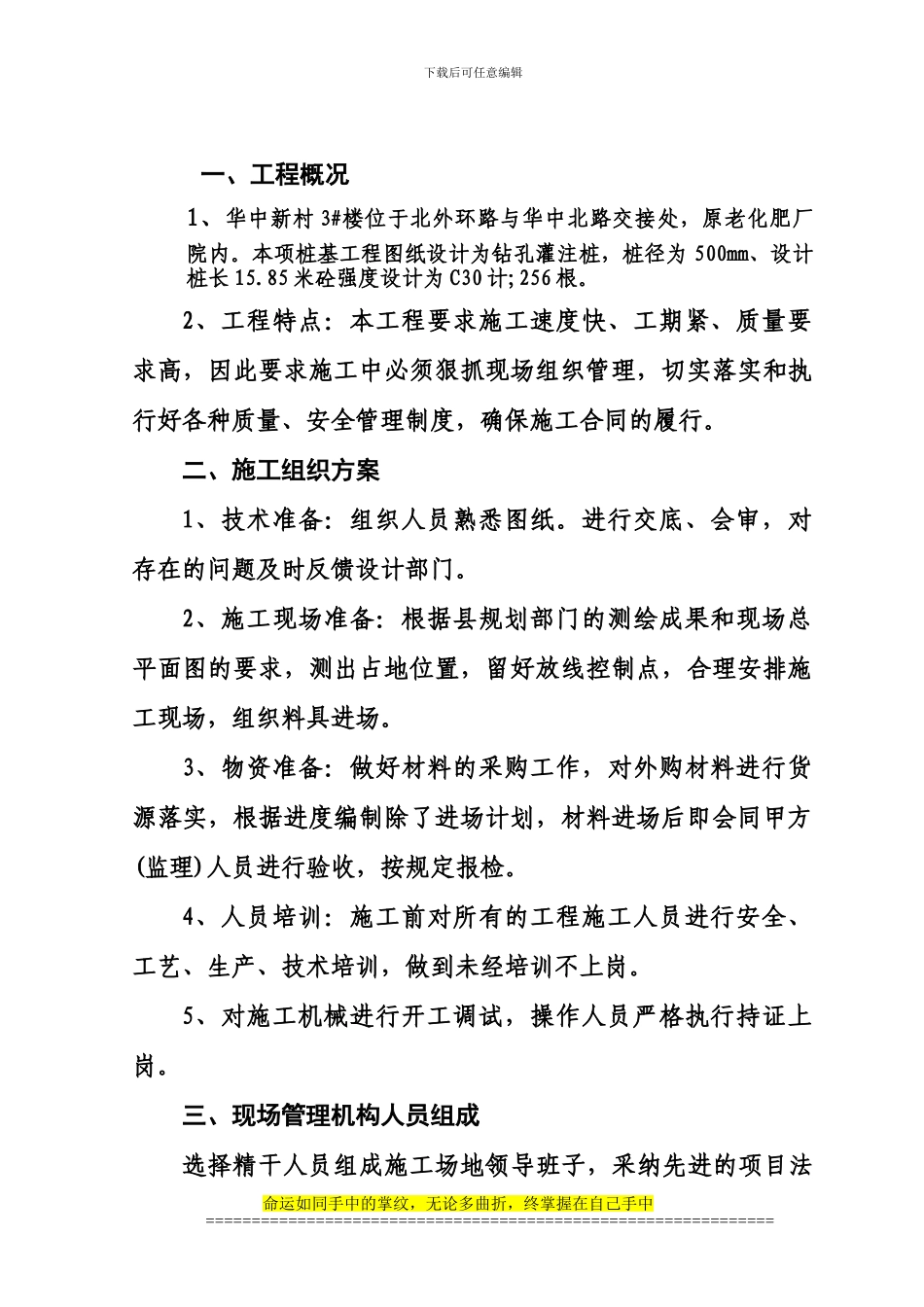

下载后可任意编辑目 录1、工程概况2、施工组织方案3、施工现场管理人员4、施工部署5、主要质量保证措施6、安全施工组织设计7、主要施工机械明细8、施工进度计划命运如同手中的掌纹,无论多曲折,终掌握在自己手中==============================================================下载后可任意编辑一、工程概况1、华中新村 3#楼位于北外环路与华中北路交接处,原老化肥厂院内
本项桩基工程图纸设计为钻孔灌注桩,桩径为 500mm、设计桩长 15
85 米砼强度设计为 C30 计;256 根
2、工程特点:本工程要求施工速度快、工期紧、质量要求高,因此要求施工中必须狠抓现场组织管理,切实落实和执行好各种质量、安全管理制度,确保施工合同的履行
二、施工组织方案1、技术准备:组织人员熟悉图纸
进行交底、会审,对存在的问题及时反馈设计部门
2、施工现场准备:根据县规划部门的测绘成果和现场总平面图的要求,测出占地位置,留好放线控制点,合理安排施工现场,组织料具进场
3、物资准备:做好材料的采购工作,对外购材料进行货源落实,根据进度编制除了进场计划,材料进场后即会同甲方(监理)人员进行验收,按规定报检
4、人员培训:施工前对所有的工程施工人员进行安全、工艺、生产、技术培训,做到未经培训不上岗
5、对施工机械进行开工调试,操作人员严格执行持证上岗
三、现场管理机构人员组成选择精干人员组成施工场地领导班子,采纳先进的项目法命运如同手中的掌纹,无论多曲折,终掌握在自己手中==============================================================下载后可任意编辑管理
施工场地建立现场办公室,统一调度指挥生产

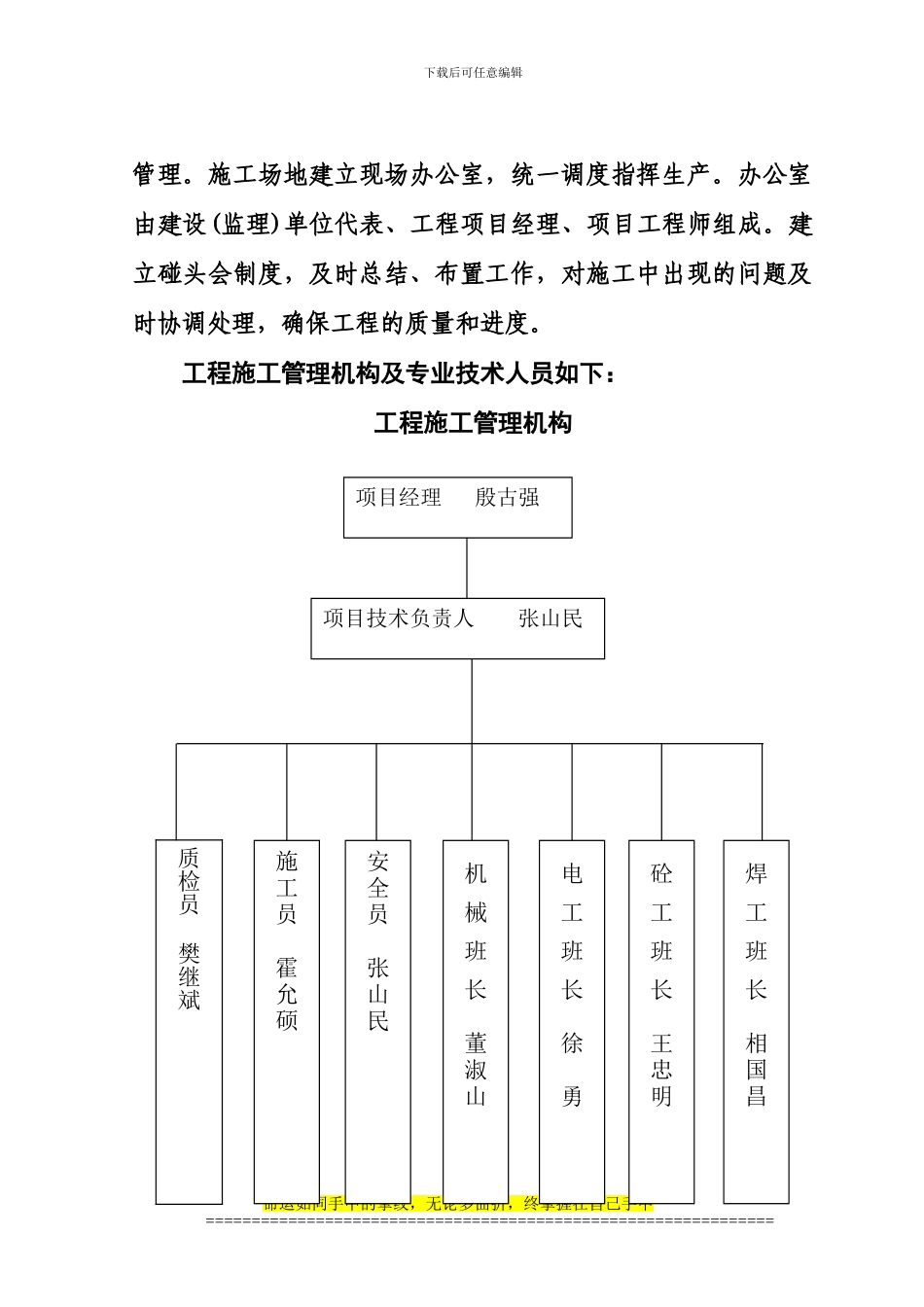

办公室由建设(监理)单位代表、工程项目经理、项目工程师组成
建立碰头会制度,及时总结、布置工作
