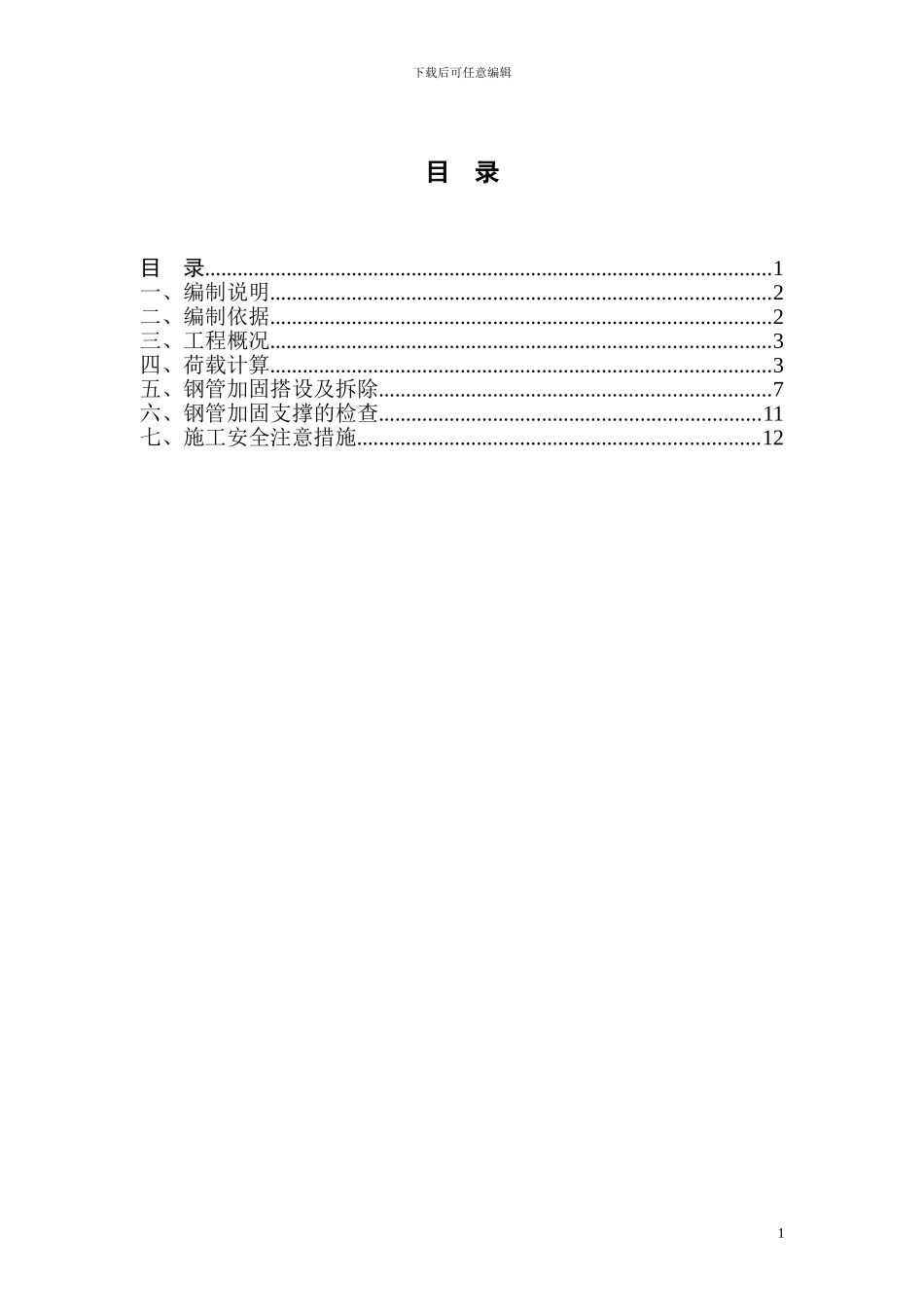

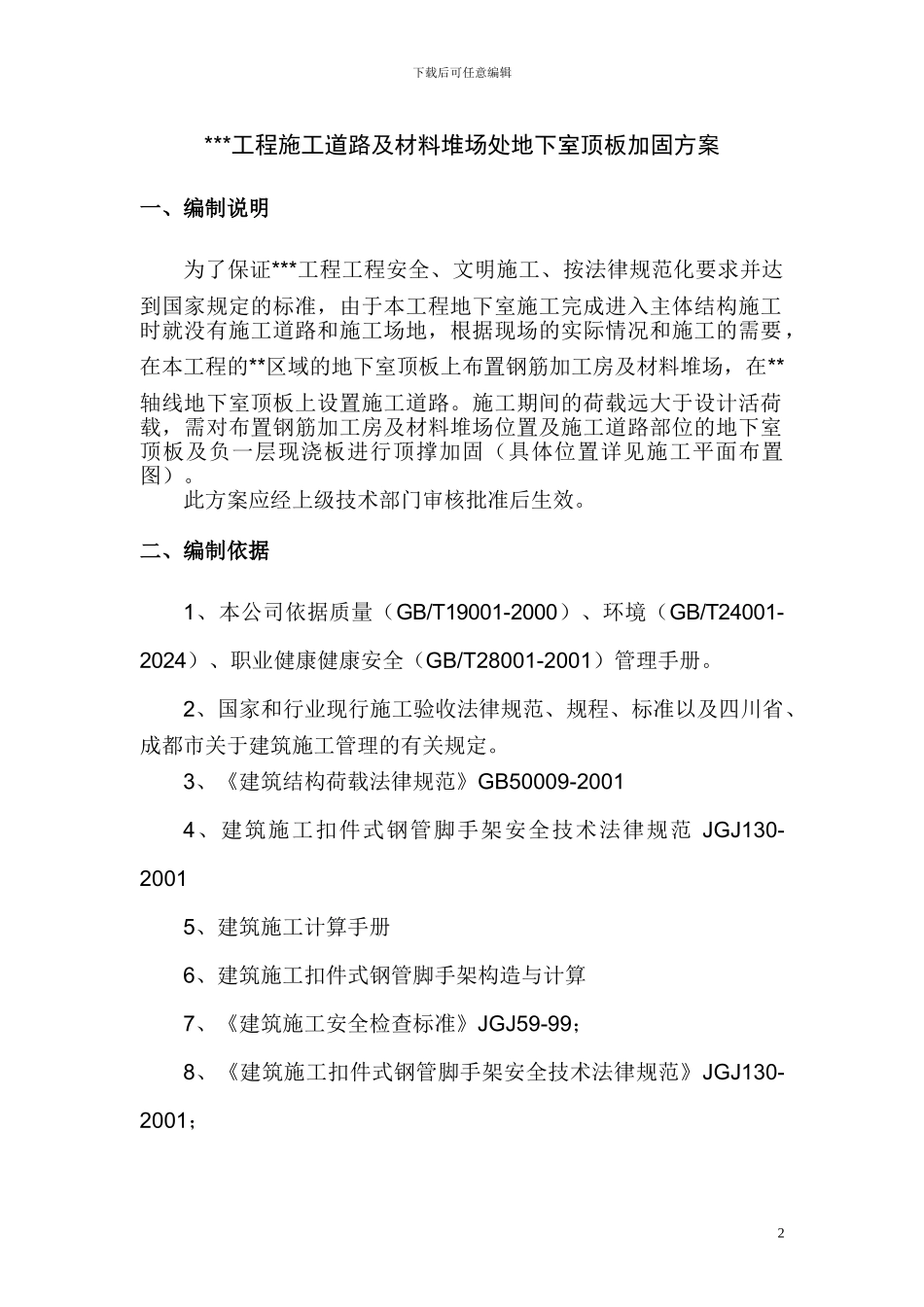

***工程施工道路及材料堆场处地下室顶板加固方案编 制 人: 审 核 人: 审 批 人: 编制单位: 日 期: 下载后可任意编辑目 录目 录........................................................................................................1一、编制说明............................................................................................2二、编制依据............................................................................................2三、工程概况............................................................................................3四、荷载计算............................................................................................3五、钢管加固搭设及拆除........................................................................7六、钢管加固支撑的检查......................................................................11七、施工安全注意措施..........................................................................121下载后可任意编辑***工程施工道路及材料堆场处地下室顶板加固方案一、编制说明为了保证***工程工程安全、文明施工、按法律规范化要求并达到国家规定的标准,由于本工程地下室施工完成进入主体结构施工时就没有施工道路和施工场地,根据现场的实际情况和施工的需要,在本工程的**区域的地下室顶板上布置钢筋加工房及材料堆场,在**轴线地下室顶板上设置施工道路。施工期间的荷载远大于设计活荷载,需对布置钢筋加工房及材料堆场位置及施工道路部位的地下室顶板及负一层现浇板进行顶撑加固(具体位置详见施工平面布置图)。此方案应经上级技术部门审核批准后生效。二、编制依据1、本公司依据质量(GB/T19001-2000)、环境(GB/T24001-2024)、职业健康健康安全(GB/T28001-2001)管理手册。2、国家和行业现行施工验收法律规范、规程、标准以及四川省、成都市关于建筑施工管理的有关规定。3、《建筑结构荷载法律规范》GB50009-20014、建筑施工扣件式钢管脚手架安全技术法律规范 JGJ130-20015、建筑施工计算手册6、建筑施工扣件式钢管脚手架构造与计算 7、《建筑施工安全检查标准》JGJ59-99;8、《建筑施工扣件式钢管脚手架安全技术法律规范》JGJ130-2001;2下载后可任意编辑9、《建筑施工高处作业安全技术法律规范》JGJ80-91;10...
