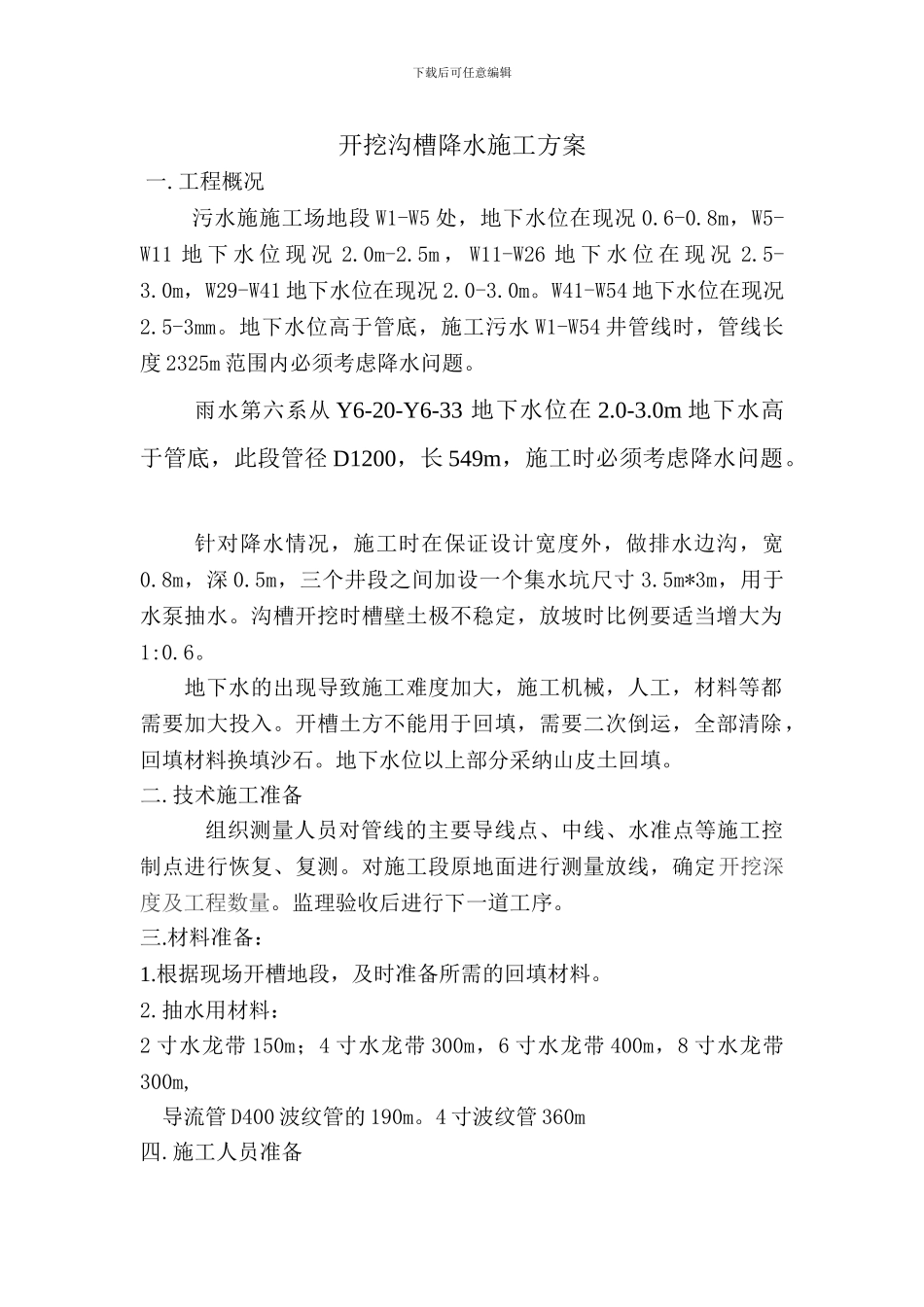

下载后可任意编辑开挖沟槽降水施工方案 一
工程概况 污水施施工场地段 W1-W5 处,地下水位在现况 0
8m,W5-W11 地 下 水 位 现 况 2
5m , W11-W26 地 下 水 位 在 现 况 2
0m,W29-W41 地下水位在现况 2
W41-W54 地下水位在现况2
地下水位高于管底,施工污水 W1-W54 井管线时,管线长度 2325m 范围内必须考虑降水问题
雨水第六系从 Y6-20-Y6-33 地下水位在 2
0m 地下水高于管底,此段管径 D1200,长 549m,施工时必须考虑降水问题
针对降水情况,施工时在保证设计宽度外,做排水边沟,宽0
8m,深 0
5m,三个井段之间加设一个集水坑尺寸 3
5m*3m,用于水泵抽水
沟槽开挖时槽壁土极不稳定,放坡时比例要适当增大为1:0
地下水的出现导致施工难度加大,施工机械,人工,材料等都需要加大投入
开槽土方不能用于回填,需要二次倒运,全部清除,回填材料换填沙石
地下水位以上部分采纳山皮土回填
技术施工准备组织测量人员对管线的主要导线点、中线、水准点等施工控制点进行恢复、复测
对施工段原地面进行测量放线,确定开挖深度及工程数量
监理验收后进行下一道工序
材料准备:1
根据现场开槽地段,及时准备所需的回填材料
抽水用材料:2 寸水龙带 150m;4 寸水龙带 300m,6 寸水龙带 400m,8 寸水龙带300m,导流管 D400 波纹管的 190m
4 寸波纹管 360m四

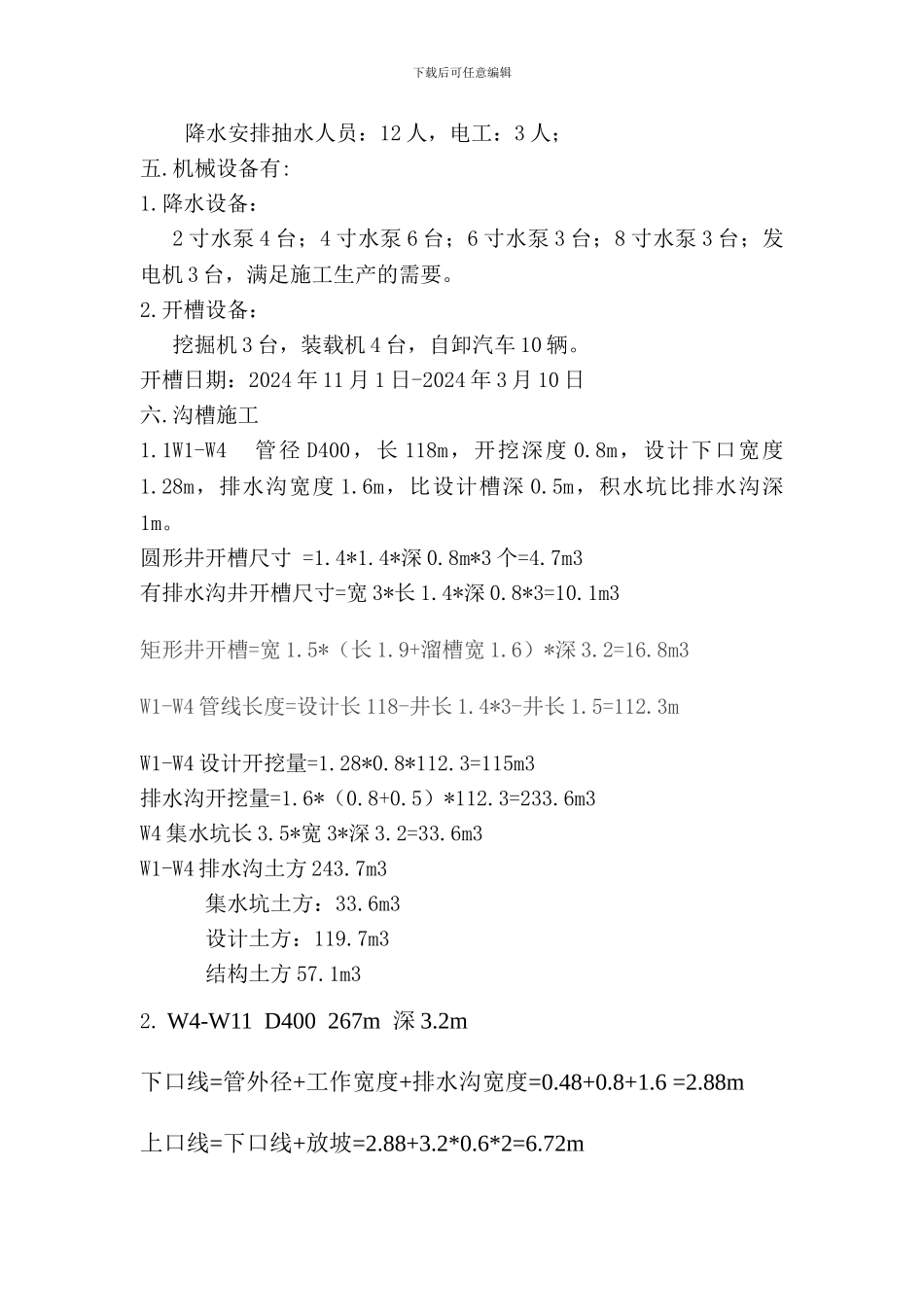

施工人员准备下载后可任意编辑降水安排抽水人员:12 人,电工:3 人;五
机械设备有:1
降水设备:2 寸水泵 4 台;4 寸水泵 6 台;6 寸水泵 3 台;8 寸水泵 3 台;发电机 3 台,满足施工生产的需要

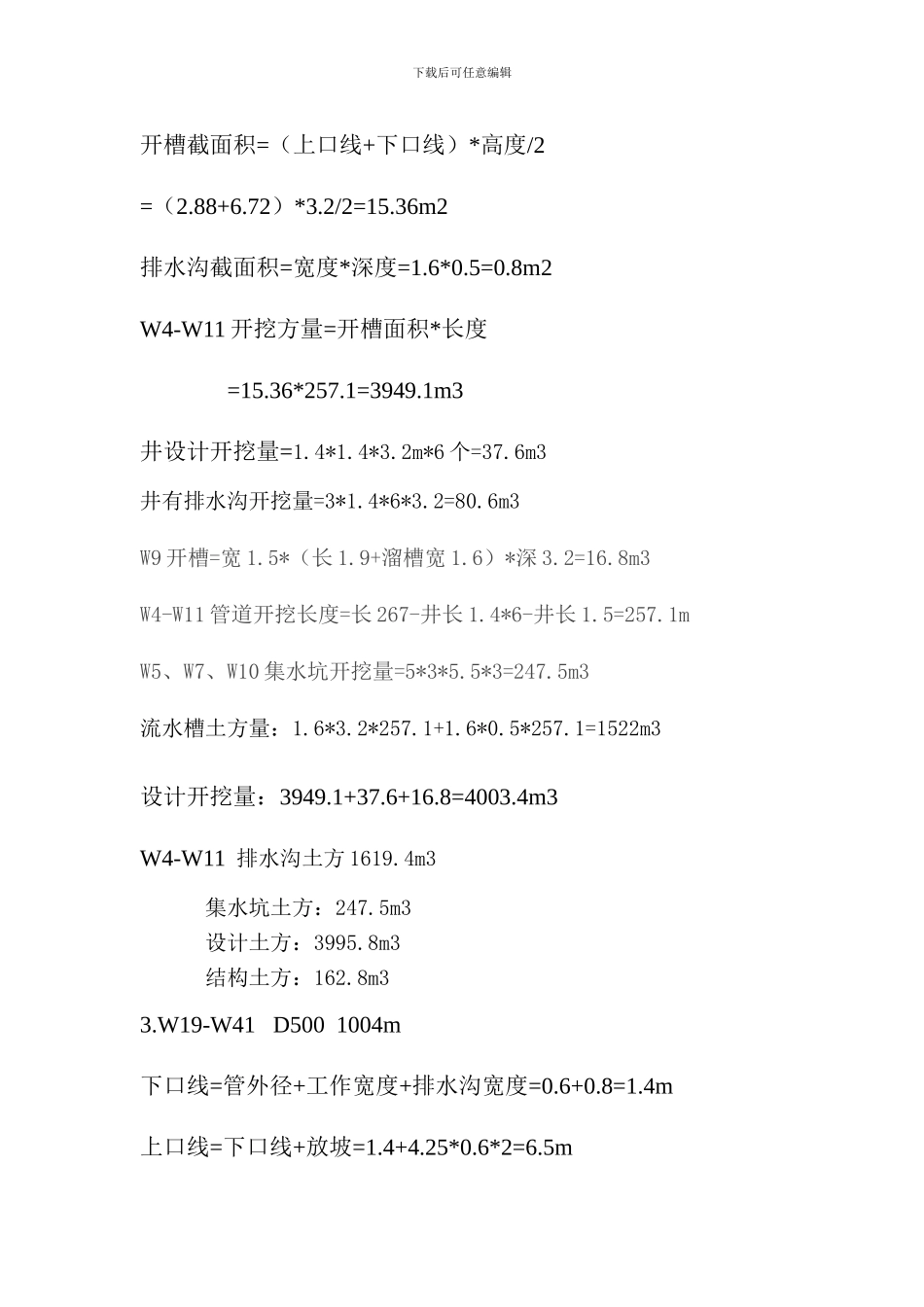

开槽设备:挖掘机 3 台,装载机
