电脑桌面
添加小米粒文库到电脑桌面
安装后可以在桌面快捷访问

旋挖钻机施工工艺流程VIP免费

旋挖钻机施工工艺流程_第1页
1/5
旋挖钻机施工工艺流程_第2页
2/5
旋挖钻机施工工艺流程_第3页
3/5

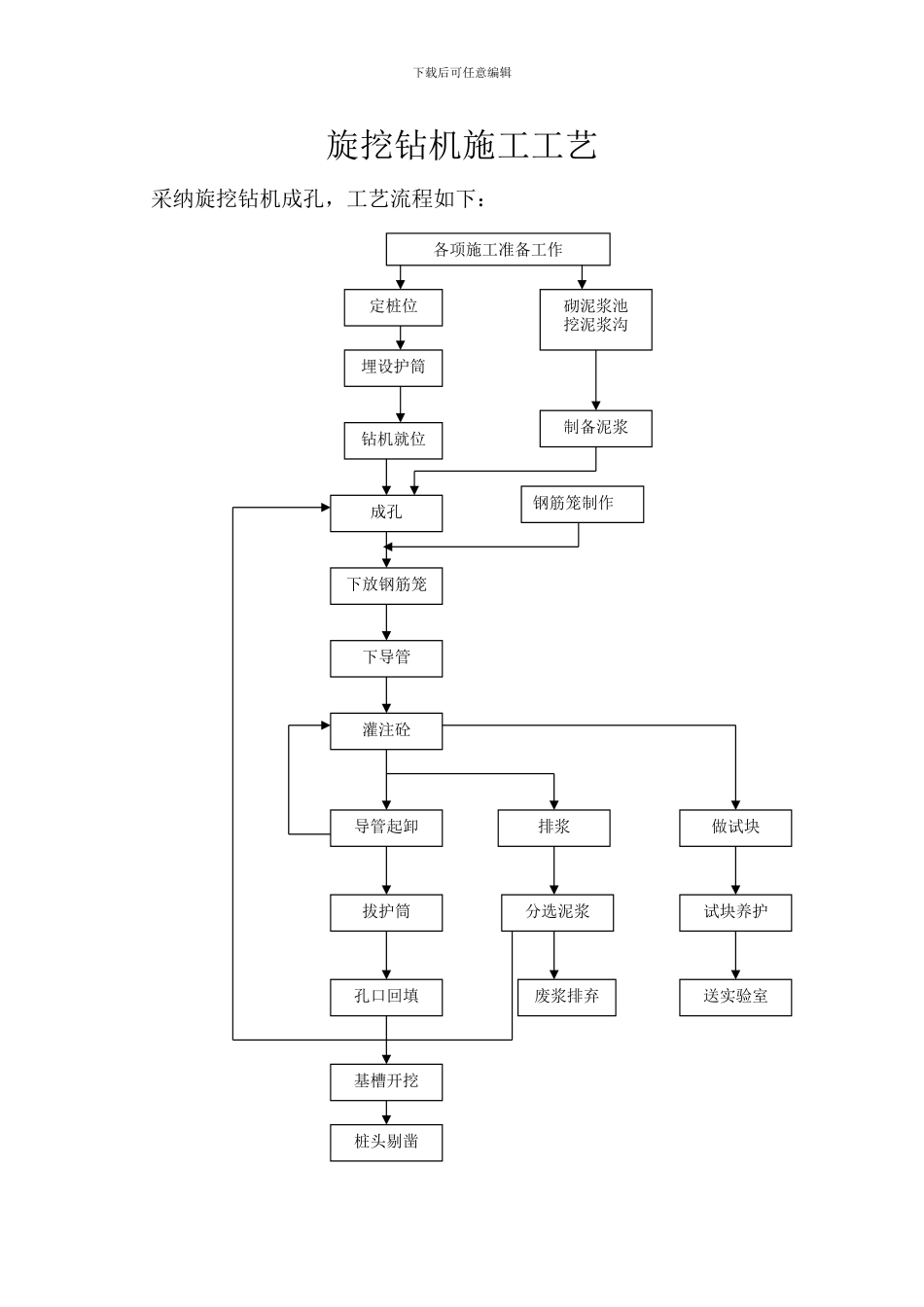

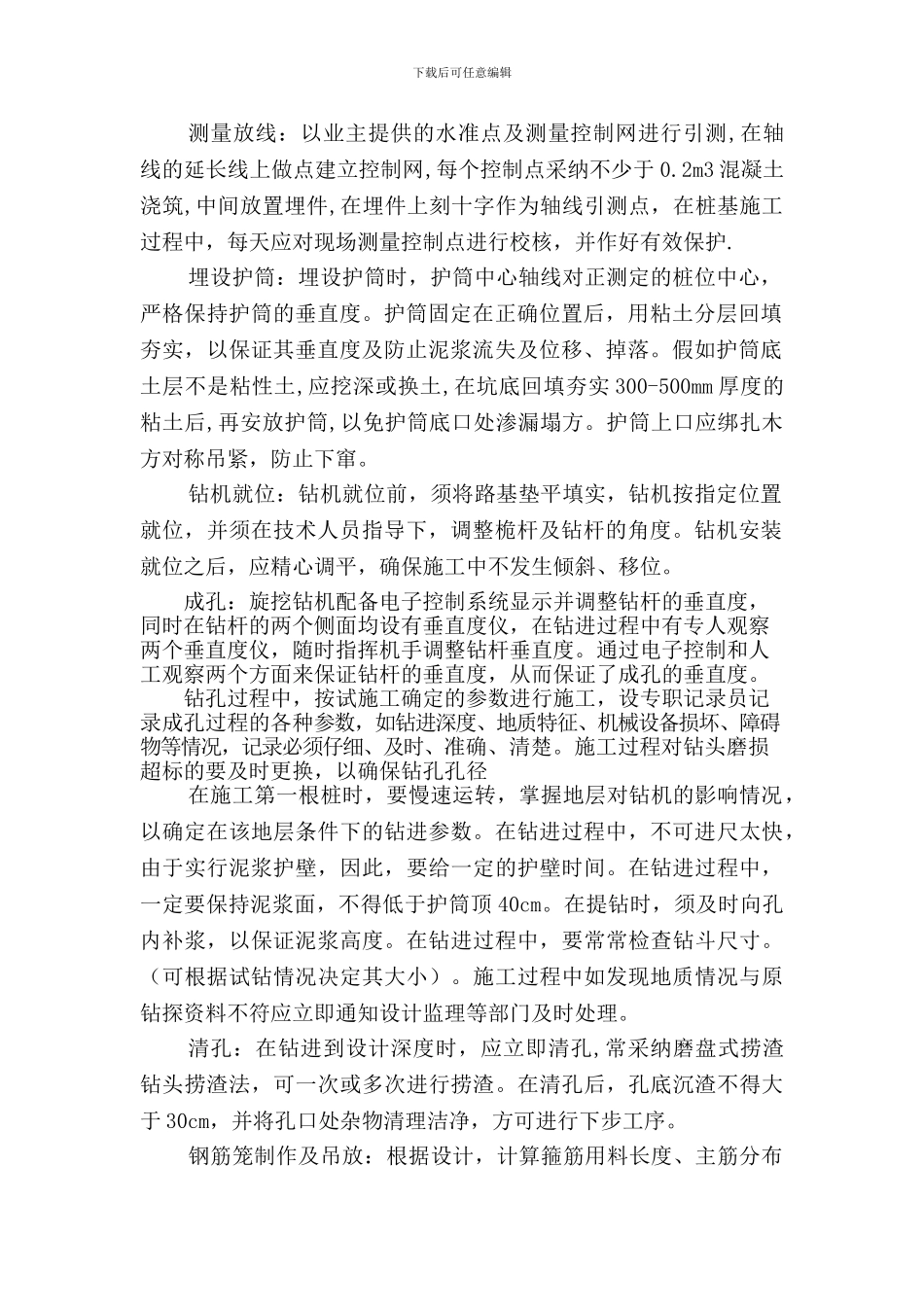

下载后可任意编辑旋挖钻机施工工艺 采纳旋挖钻机成孔,工艺流程如下:各项施工准备工作定桩位砌泥浆池挖泥浆沟埋设护筒钻机就位制备泥浆下放钢筋笼成孔下导管灌注砼导管起卸孔口回填拔护筒排浆分选泥浆废浆排弃送实验室试块养护做试块基槽开挖桩头剔凿钢筋笼制作下载后可任意编辑测量放线:以业主提供的水准点及测量控制网进行引测,在轴线的延长线上做点建立控制网,每个控制点采纳不少于 0.2m3 混凝土浇筑,中间放置埋件,在埋件上刻十字作为轴线引测点,在桩基施工过程中,每天应对现场测量控制点进行校核,并作好有效保护.埋设护筒:埋设护筒时,护筒中心轴线对正测定的桩位中心,严格保持护筒的垂直度。护筒固定在正确位置后,用粘土分层回填夯实,以保证其垂直度及防止泥浆流失及位移、掉落。假如护筒底土层不是粘性土,应挖深或换土,在坑底回填夯实 300-500mm 厚度的粘土后,再安放护筒,以免护筒底口处渗漏塌方。护筒上口应绑扎木方对称吊紧,防止下窜。钻机就位:钻机就位前,须将路基垫平填实,钻机按指定位置就位,并须在技术人员指导下,调整桅杆及钻杆的角度。钻机安装就位之后,应精心调平,确保施工中不发生倾斜、移位。成孔:旋挖钻机配备电子控制系统显示并调整钻杆的垂直度,同时在钻杆的两个侧面均设有垂直度仪,在钻进过程中有专人观察两个垂直度仪,随时指挥机手调整钻杆垂直度。通过电子控制和人工观察两个方面来保证钻杆的垂直度,从而保证了成孔的垂直度。钻孔过程中,按试施工确定的参数进行施工,设专职记录员记录成孔过程的各种参数,如钻进深度、地质特征、机械设备损坏、障碍物等情况,记录必须仔细、及时、准确、清楚。施工过程对钻头磨损超标的要及时更换,以确保钻孔孔径在施工第一根桩时,要慢速运转,掌握地层对钻机的影响情况,以确定在该地层条件下的钻进参数。在钻进过程中,不可进尺太快,由于实行泥浆护壁,因此,要给一定的护壁时间。在钻进过程中,一定要保持泥浆面,不得低于护筒顶 40cm。在提钻时,须及时向孔内补浆,以保证泥浆高度。在钻进过程中,要常常检查钻斗尺寸。(可根据试钻情况决定其大小)。施工过程中如发现地质情况与原钻探资料不符应立即通知设计监理等部门及时处理。清孔:在钻进到设计深度时,应立即清孔,常采纳磨盘式捞渣钻头捞渣法,可一次或多次进行捞渣。在清孔后,孔底沉渣不得大于 30cm,并将孔口处杂物清理洁净,方可进行下步工序。钢筋笼制作及吊放:根据设计,计算箍筋用料...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

旋挖钻机施工工艺流程

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
